案例(一) 背景资料: 合同工期325 天,2015.11.1 开工,汛期为

admin2022-08-02  36

问题 案例(一)背景资料:合同工期325 天,2015.11.1 开工,汛期为6 月-9 月,要求第二年汛前完成坝体1 填筑。大坝坝体排水设施如图1 所示。经监理单位批准的施工进度计划如图2(单位:d)。每月按30 天计。事件 1:工程开工前,承包人按要求向监理人提交了开工报审表和质量保证措施文件,开工报审表中包括材料设备、施工人员等施工组织措施的落实情况,质量保证措施文件包括质量检查机构的组织和岗位责任等,工程如期开工。事件 2:坝体填筑Ⅱ填筑前监理认为原来料场地砂石料不合格要求施工单位更换料场地,运距增加 0.5km,由此导致每天填筑工作量由 10000m3/天降低到 8000m3/天。填筑费用由 26元/m3 增加到 28 元/m3。施工单位变更估价原则提出了工期和费用的索赔。事件 3:水工隧洞混凝土衬砌合同工程量 62720m3,施工图纸上工程量 62000m3,不可预见超填工作量 600m3,每立方米混凝土 600 元/m3,延误工期 10 天。问题:1.指出图1 中A、B、C 代表的名称。2.指出进度计划中的关键线路(节点表示),坝体I 填筑节点是否满足安全度汛要求?3.补充事件1 中开工报审表和质量保证措施文件的内容。4.事件2 中,施工单位可以索赔的工期和费用分别是多少?说明理由。补充变更估价书的内容。5.计算水工隧洞混凝土衬砌工程最终结算的工程量及增加费用计算。并计算实际总工期。

选项

答案

解析 1. A:贴坡排水体;B:棱体排水;C:反滤层。

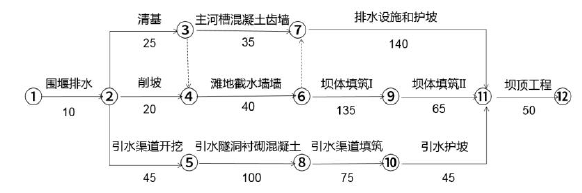

2.(1)①→②→③→④→⑥→⑨→?→?;①→②→⑤→⑧→⑩→11→12。
(2)坝体I 填筑节点能满足安全度汛要求。理由:坝体I 填筑210 天结束,结束日期为5 月30 日,汛期6-9 月,因此能满足安全度汛要求。
3.开工报审表还包括施工道路、临时设施的落实情况及工程进度安排;
质量保证措施文件还包括质量检查人员的组成、质量检查程序和实施细则。
4.施工单位可以索赔的工期是10 天,费用为120 万元。
理由:(1)坝体填筑Ⅱ计划持续时间为65 天,变更后的料场需要60000/8000=75 天,工期延误75-65=10 天,所以可以索赔工期10 天。
坝体填筑Ⅱ需要方量为60 万m3,变更前价格26 元/ m3 ,变更后的价格增加到28 元/ m3 ,所以可以索赔的金额为(28-26)×60=120 万元。
5.不可预见地质原因引起的超挖超填,按m3为单位另行支付。所以混凝土衬砌结算工程量为62000+600=62600m3。增加的费用为:600×600=360000 元。
