某公司中标给水处理厂站工程,合同价6000 万元,包括配水井、药剂间、混凝沉淀池

admin2022-08-02  35

问题 某公司中标给水处理厂站工程,合同价6000 万元,包括配水井、药剂间、混凝沉淀池、澄清池、清水池等。其中混凝沉淀池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P6。池体为内径φ38m 的圆池,池壁高12m,设计水深10.5m,池壁厚250mm;底板厚600mm,顶板厚300mm,垫层厚150mm,采用C15 混凝土;水处理厂站地处郊区,项目采用放坡明挖法施工。项目部编制的施工组织设计内容如下:(1)混凝沉淀池施工日期为7 月份,考虑到当地本月雨水量大,为避免水池上浮,施工单位向设计单位提出增加底板配重混凝土的建议。(2)为了避免后期混凝土开裂,影响水池抗渗能力,底板和池壁混凝土浇筑均留有宽度1m 的缝后期浇筑,如图3-1 所示。(3)顶板采用支架法施工,如图3-2 所示,模板及支架拆除时,划定安全范围,设专人指挥和值守。(4)注满水24h 后测初读数为10497mm,初读数24h 后进行末读数测量为10493mm,水池水面面积为1133.54 ㎡,浸湿面积为2386.4 ㎡。问题:1.该工程施工至少需要几位专职安全员。2.方案(1)中变更是否符合要求,如果不符合要求写出正确的做法。简述水池施工抗浮措施。3.写出图3-1 中A 的名称,简述其施工技术要求。4.图3-2 中顶板支架缺少哪些杆件类型;指出模板、支架拆除时混凝土强度要求。5.根据施工方案(4),判断水池满水试验是否达标。

选项

答案

解析 1.该工程施工至少需要几位专职安全员。
某公司中标给水处理厂站工程,合同价6000 万元,包括配水井、药剂间、混凝沉淀池、澄清池、清水池等。
专职安全员:1 人(合同价<5000 万);2 人(5000 万≤合同价<1 亿);3+人(合同价≥1 亿)
1.2 位。
【考点来源】第二章第十四节市政公用工程施工安全管理
2.方案(1)中变更是否符合要求,如果不符合要求写出正确的做法。简述水池施工抗浮措施。
(1)混凝沉淀池施工日期为7 月份,考虑到当地本月雨水量大,为避免水池上浮,施工单位向设计单位提出增加底板配重混凝土的建议。
2.(1)不符合要求;正确做法:施工单位向监理单位提出设计变更申请,由监理单位审核后报建设单位,建设单位通知设计单位,设计单位出具变更图纸,由监理单位签发变更令,施工单位按照实际变更内容实施。
(2)基坑四周设防汛墙,防止外来水进入基坑;建立防汛组织,强化防汛工作;构筑物下及基坑内四周埋设排水盲管和抽水设备,一旦发生基坑内积水随即排除。备有应急供电和排水设施并保证其可靠性。引人地下水和地表水等外来水进入构筑物,使构筑物内、外无水位差,以减小其浮力,使构筑物结构免于破坏。

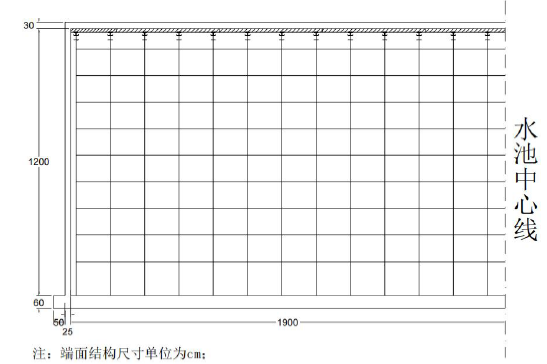

3.写出图3-1 中A 的名称,简述其施工技术要求。
3.(1)A:后浇带;
(2)1)后浇带内的钢筋连续布设不得断开,模板支架独立设置;
2)后浇带处的混凝土采用掺加UEA 的补偿收缩混凝土,比两侧混凝土强度提高一个等级;
3)浇筑前后浇带两侧块体凿毛,选择一天气温当中较低的时段浇筑;
4)养护时间不少于14d。
4.图3-2 中顶板支架缺少哪些杆件类型;指出模板、支架拆除时混凝土强度要求。
4.(1)横向扫地杆、纵向扫地杆、横向剪刀撑、纵向剪刀撑、水平剪刀撑、底托。
(2)因为水池跨度38m>8m,所以拆模时需达到设计混凝土抗压强度的100%。
5.根据施工方案(4),判断水池满水试验是否达标。
(4)注满水24h 后测初读数为10497mm,初读数24h 后进行末读数测量为10493mm,水池水面面积为1133.54 ㎡,浸湿面积为2386.4 ㎡。
5.实际渗水量=1133.54×(10497-10493)/2386.4=1.9L/(㎡?d);
实际渗水量小于2L/(㎡?d);所以满水试验结果达标。
