南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,两座粘土

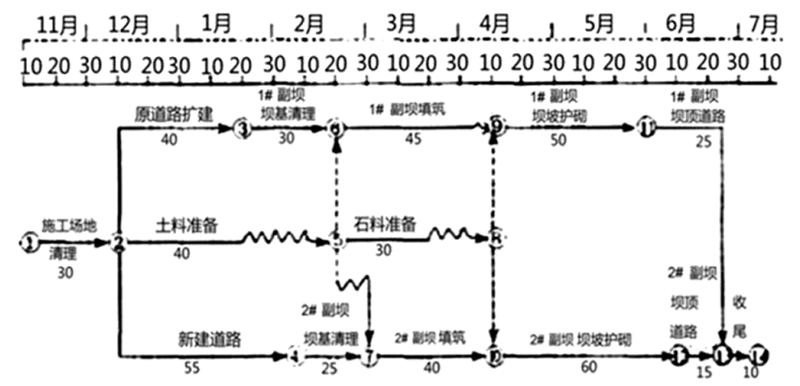

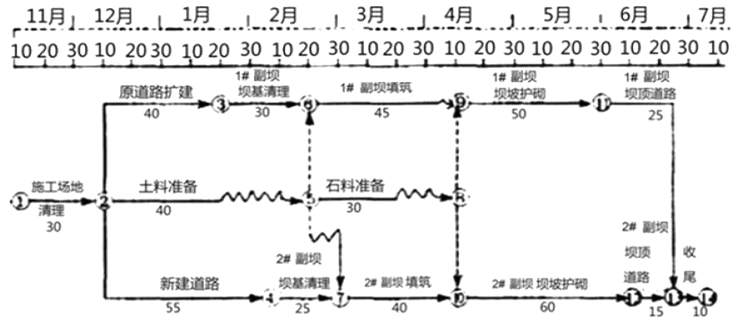

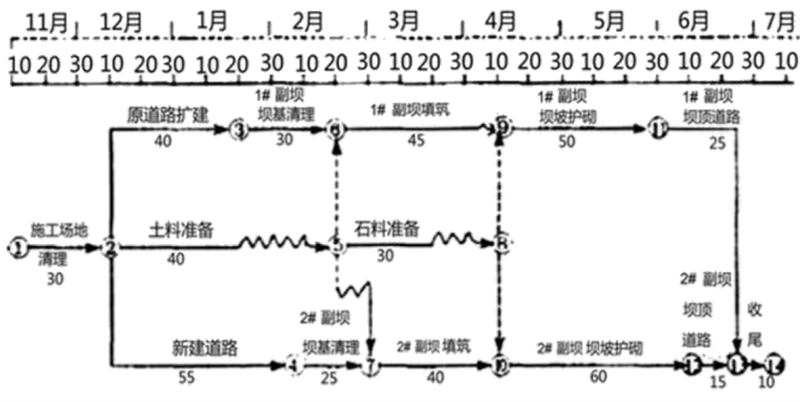

admin2022-08-02  30

问题 南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,两座粘土心墙土石坝副坝(1#和2#)的加固项目签约合同价为600万元,合同工期8个月(每月按30天计),2012年11月10日开工。合同约定:(1)承包商的施工安排要符合水库调度方案;(2)工程预付款为签约合同价的10%,当工程进度款累积达到签约合同的40%时,从超出部分的工程进度款中按30%扣回工程预付款,扣完为止;(3)工程进度款按月支付;(4)按工程进度款的5%扣留工程质量保证金。承包商拟定的施工进度计划如下图:说明:1.每月按30天计,时间单位为天:2.日期以当日末为准,如11月10日开工表示11月10日末开工。实施过程中发生了如下事件:事件1:按照2012年12月10日上级下达的水库调度方案,坝基清理最早只能在2013年1月25日开始。事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在2013年5月10日完成。坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。事件3:2013年6月20日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5。事件4:截至2013年5月底,承包人累计完成工程进度款为428万元,承包人提出了6月份工程进度款支付申请报告,经监理单位确认的工程款为88万元,变更、索赔和其他金额均为0。问题:1.确定计划工期;根据水库调度方案,分别指出1#、2#副坝坝基清理最早何时开始。2.根据水库调度方案,两座副坝的坝坡护砌迎水面护砌施工何时能完成?可否满足5月10日完成的要求?3.根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。4.根据事件4,计算6月份承包人进度付款申请单中有关款项的金额。

选项

答案

解析 1.计划工期为235天;1#、2#副坝坝基清理最早分别于1月25日、2月5日开始。
2.按计划1#、2#副坝坝坡护砌迎水面施工可于5月5日、5月10日完成,可满足要求。
3.6月20日检查,1#副坝坝顶道路已完成3/5,计划应完成4/5,推迟5天;2#副坝坝顶道路已完成2/5,计划应完成2/3,推迟4天。由于计划工期比合同工期提前5天,而1#副坝推迟工期也为5天,故对合同工期没有影响。
4.截至本次付款周期末已实施工程的价款516万元;变更金额0;索赔金额0;应扣减的返还预付款(60-(428-240)*0.3=3.6)3.6万元;应扣减的质量保证金4.4万元;根据合同应增加和扣减的其他金额0。
转载请注明原文地址:https://tihaiku.com/jzgc/230376.html

最新回复(0)
