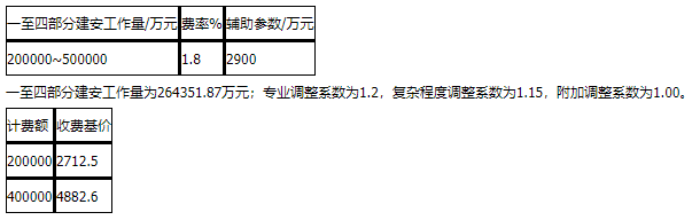

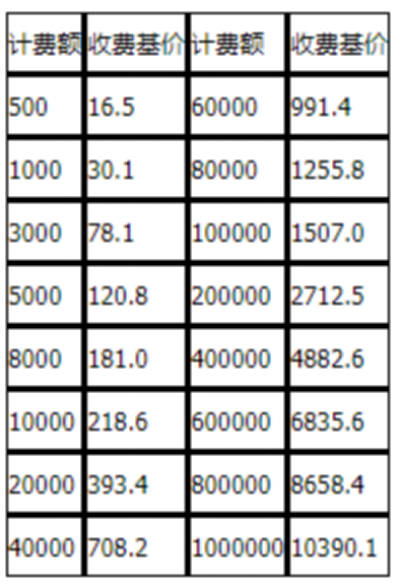

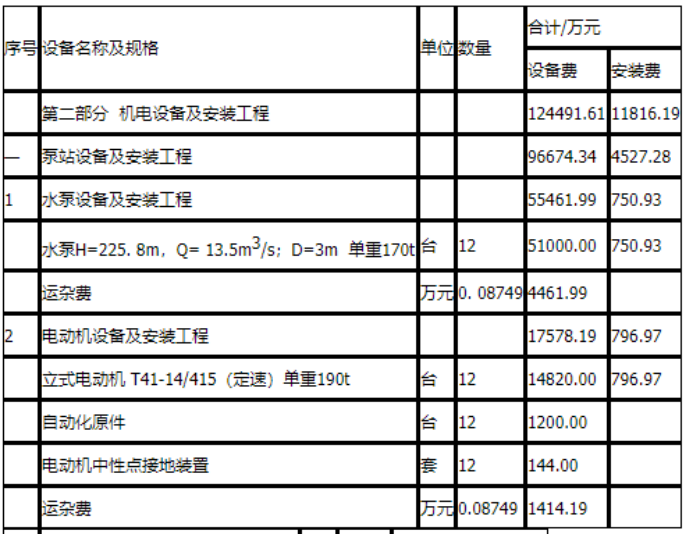

问题 西部某地区为改善城市水资源条件,解决居民用水与灌溉用水短缺等问题,拟新建一座大型泵站提升江水,促进当地生活发展,工程任务以供水为主。??该泵站工程为大(1)型工程,泵站水泵总装机容量12×40MW,目前处于可行性研究阶段,其可行性研究估算部分成果如下:建筑工程投资184760.57万元,机电设备及安装工程中设备费124491.61万元、安装费11816.19万元,金属结构设备及安装工程设备费1726.93万元、安装费12763.71万元,施工临时工程投资55011.40万元,工程勘察设计费45192.21万元。机电结构设备及安装费用初步成果见表4-1,金属结构设备及安装费用初步成果见表4-2。表4-1 机电结构设备及安装费用初步成果备注:建设管理费以超额累进方法计算。简化计算公式为:一至四部分建安工作量×该档费率+辅助参数。(2)工程建设监理费采用的计算公式为工程建设监理费=监理费收费基价×专业调整系数×复杂程度调整系数×附加调整系数。本工程专业调整系数为1.2,复杂程度调整系数为1.15,附加调整系数为1.0,监理费收费基价见表4-4。表4-4?监理费收费基价 单位:万元备注:收费基价采用插值法计算(3)该泵站的联合试运转费费用指标按60元/kW计算。(4)生产准备费中包含的各项目及计算方法如下:1)生产及管理单位提前进厂费:枢纽按一至四部分建安工作量的0.15%~0.35%计算,大(1)型工程取小值,大(2)型工程取大值;引水工程视工程规模参照枢纽工程计算;河道工程、除险加固工程、田间工程原则上不计此项费用,若工程含有新建 大型泵站、泄洪闸、船闸等建筑物时,按建筑物投资参照枢纽工程计算。2)生产职工培训费:按一至四部分建安工作量的0.35% ~0.55%计算,本工程取上限。3)管理用具购置费:枢纽按一至四部分建安工作量的 0.04%~0.06%计算,大(1)型工程取小值,大(2)型工程取大值;引水工程按建安工作量的0.03%计算;河道按建安工作量的0.02%计算。4)备品备件购置费:按占设备费的0.4%~0.6%计算,大(1)型工程取下限,其他工程取中、上限。注意:①设备费应包含机电设备、金属结构设备以及运杂费等全部设备费。②电站、泵站同容量、同型号机组超过一台时,只计算一台的设备费。5)工器具及生产家具购置费:按设备费的0.1%~0.2%计算,枢纽工程取下限,其他工程取中、上限。(5)科研勘测设计费中工程科学研究试验费按照一至四部分建安工作量的百分率计算,其中枢纽和引水工程取0.7%,河道工程取0.3%。(6)其他费用仅包含工程保险费,工程保险费按一至四部分投资的0.45%~0.5%计算,本工程取上限。(7)基本预备费为工程一至五部分投资合计的5%,价差预备费不计。问题:1. 计算建设管理费、工程建设监理费、联合试运转费。2. 计算生产准备费、科研勘察设计费。3. 计算独立费用。4. 工程部分基本预备费及静态投资。以上计算过程和结果均保留两位小数。

选项

答案

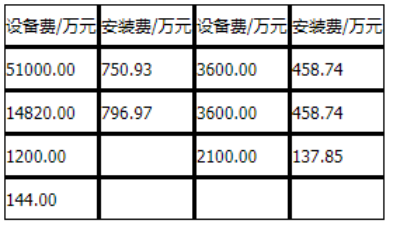

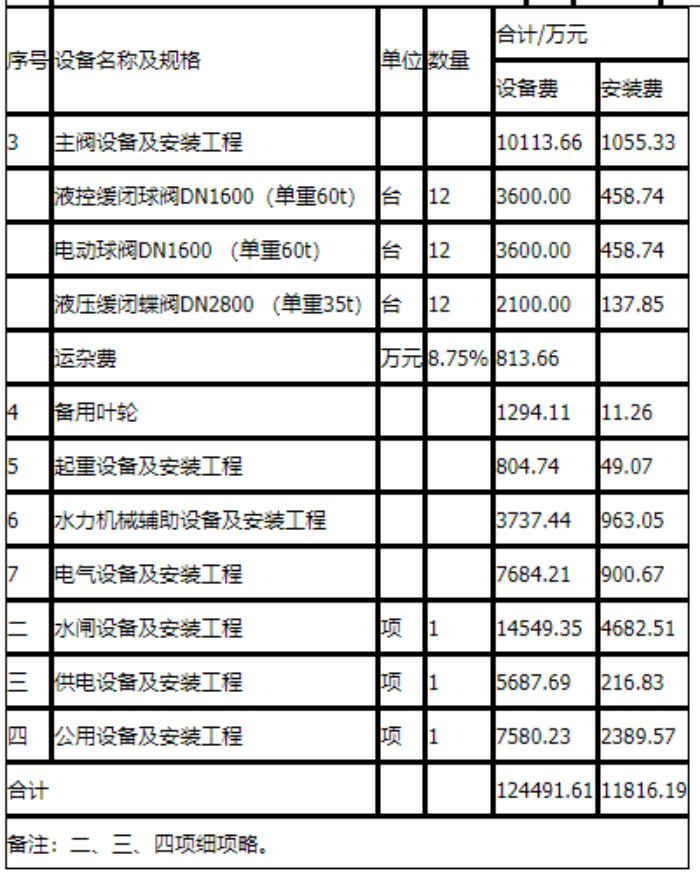

解析 1.计算建设管理费、工程建设监理费、联合试运转费。一至四部分建安工作量=第一部分建筑工程建安工作量+第二部分机电设备及安装工程建安工作量+第三部分金属结构设备及安装工程建安工作量+第四部分施工临时工程建安工作量=184760.57+11816.19+12763.71+55011.40=264351.87万元  建筑工程投资184760.57万元,机电设备及安装工程中设备费124491.61万元、安装费11816.19万元,金属结构设备及安装工程设备费1726.93万元、安装费12763.71万元,施工临时工程投资55011.40万元。建设管理费=一至四部分建安工作量×该档费率+辅助参数=264351.87×1.8%+2900=7658.33万元工程建设监理费=监理费收费基价×专业调整系数×复杂程度调整系数×附加调整系数=[2712.5+(264351.87-200000)/(400000-200000)×(4882.6-2712.5)]×1.2×1.15×1.0=4706.83万元联合试运转费=60÷10000×12×40×1000=2880.00万元泵站水泵总装机容量12×40MW;该泵站的联合试运转费费用指标按60元/kW计算。2. 计算生产准备费、科研勘察设计费。设备费=机电设备费+金属结构设备费=124491.61+1726.93=126218.54万元扣除此部分后的设备费=设备费-(水泵设备费+电动机设备费+主阀设备费)×(1+运杂费费率)÷12×11=126218.54-(51000+14820+1200 +144+3600+3600+2100)×(1+8.75%)÷12×11=49993.49万元机电设备费124491.61万元、安装费11816.19万元,金属结构设备费1726.93万元、安装费12763.71万元生产及管理单位提前进厂费0.15%×264351.87=396.53万元;生产职工培训费0.55%×264351.87=1453.94万元;管理用具购置费0.04%×264351.87=79.31万元;备品备件购置费0.4%×49993.49=199.97万元;工器具及生产家具购置费0.1%×126218.54=126.22万元生产准备费=生产及管理单位提前进厂费+生产职工培训费+管理用具购置费+备品备件购置费+工器具及生产家具购置费=396.53+1453.94+79.31+199.97+126.22= 2255.96万元  生产及管理单位提前进厂、生产职工培训、管理用具购置费分别按一至四部分建安工作量的0.15%、0.55%、0.04%计算;备品备件购置费按单套设备费的0.4%计算;工器具及生产家具购置费按设备费的0.1%计算。科研勘察设计费=工程科学研究试验费+工程勘察设计费=0.7%×264351.87+45192.21=47042.67万元  工程科学研究试验费按照一至四部分建安工作量的0.7%计算;工程勘察设计费45192.21万元。3. 计算独立费用。其他费用=工程保险费=0.5%×(184760.57+124491.61+11816.19+1726.93+12763.71+55011.40)=1952.85万元独立费用=建设管理费+工程建设监理费+联合试运转费+生产准备费+科研勘察设计费+其他费用 =7658.33+4706.83+2880.00+2255.96+47042.67+1952.85=66496.66万元  其他费用仅包含工程保险费,工程保险费按一至四部分投资的0.5%计算;建筑工程投资184760.57万元,机电设备及安装工程中设备费124491.61万元、安装费11816.19万元,金属结构设备及安装工程设备费1726.93万元、安装费12763.71万元,施工临时工程投资55011.40万元。4. 工程部分基本预备费及静态投资。基本预备费=工程一至五部分投资×5%=(184760.57+136307.80+14490.64+55011.40+66496.66)×5%=22853.35万元工程部分静态投资=建筑工程投资+机电设备及安装工程投资+金属结构设备及安装工程投资+施工临时工程投资+独立费用+基本预备费=(184760.57+136307.80+14490.64+55011.40+66496.66)×(1+5%)=479920.42万元
转载请注明原文地址:https://tihaiku.com/jzgc/2285005.html

最新回复(0)
