某工程项目由A、B、C三个分项工程组成,合同工期5个月。各月计划与实际完成工程量
某工程项目由A、B、C三个分项工程组成,合同工期5个月。各月计划与实际完成工程量
资格题库
2022-08-02
48
问题

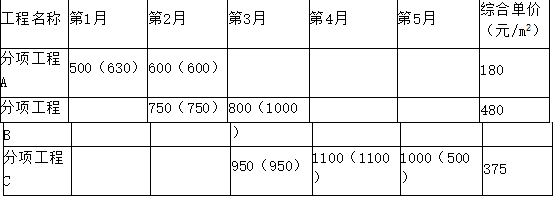

某工程项目由A、B、C三个分项工程组成,合同工期5个月。各月计划与实际完成工程量及综合单价见表1。合同中有关工程价款及其支付的条款如下:1.开工前发包方向承包方支付合同价的20%作为预付款。预付款从工程开工后的第2个月开始分3个月平均扣回。2.工程进度款按月结算,发包方每月支付承包方应得工程款的90%。3.分项工程累计实际完成工程量增减幅度超过计划完成工程量的15%时,可进行调价,调价系数为0.95(或1.05)。4.竣工结算时扣留工程实际总造价的5%作为质保金。表1各月计划(实际)完成工程量及综合单价表
(计算结果均保留两位小数)[1]、工程合同价为多少万元?预付款为多少?[2]、计算第 1、2 月造价工程师应确认的工程支付款各为多少万元?[3]、计算该工程的实际总造价及质量保证金。
选项
答案
解析
【1】 工程合同价=1100×180+1550×480+3050×375=208.58(万元)
预付款:208.575×20%=41.72(万元)
【2】 1、2 月份工程进度款计算:
第 1 月份:630×180×90%/10000=10.206(万元)
第 2 月份:
A 分项:630+600=1230m 3 <(500+600)×(1+15%)=1265m 3
则 (600×180)/10000=10.8(万元)
B 分项:750×480/10000=36(万元)
A 与 B 分项小计:10.8+36=46.8(万元)
进度款:46.8×90%-(41.715/3)=28.22(万元)
【3】 A 分项:630+600=1230m3<(500+600)×(1+15%)=1265m 3 ,综合单价不需要调整。
B 分项:750+1000=1750<(750+800)×(1+15%)=1782.5m 3 ,综合单价不需要调整。
C 分项:950+1100+500=2550<(950+1100+1000)×(1-15%)=2592.5 m 3 ,综合单价需要调整,调整后的综合单价为:375×1.05=393.75(元/m 3 )。
工程实际总造价=[(1230×180+1750×480+2550×375×1.05)/10000=206.55(万元)
工程质量保证金=206.55×5%=10.33(万元)。
转载请注明原文地址:https://tihaiku.com/jzgc/2284821.html
本试题收录于:
工程造价案例分析交通题库一级造价工程师分类
工程造价案例分析交通
一级造价工程师
相关试题推荐
依据标准GB/T16260.1-2006《软件工程产品质量第1部分质量
根据《计算机软件质量保证计划规范GB/T12504—1990》,为确保软件的实
根据《软件文档管理指南GB/T16680—1996》,关于软件文档编制计划,下面
某软件系统投入运行10天,计划运行时间为每早8点至晚6点。第二天上午发生一次失效
根据《计算机软件质量保证计划规范GB/T12504—1990》,()是
根据《GB/T12504—90计算机软件质量保证计划规范》的规定,为了确保软件
根据GB/T114572006《软件工程术语》,由某人、某小组或借助某种工具
根据GB/T16260.12006《软件工程产品质量》,软件产品使用质量特性中
业务流程重构的实施步骤包括:项目的启动,拟定变革计划,建立项目团队,重新设计(
组织级项目管理框架由三部分内容组成,这三个部分内容相互作用,共同形成一个能够覆盖
随机试题
Forthispart,youareallowed30minutestowritealettertotheeditorof
ItiscommonlybelievedintheUnitedStatesthatschooliswherepeoplego
建筑起重机械安装拆卸工、起重信号工、起重司机、司索工等特种作业人员应当经建设主管
鼻中隔脓肿最常见于()A.鼻中隔血肿继发感染 B.慢性鼻窦炎 C
妊娠病常见的发病机理不包括A、阴血亏虚 B、阳气不足 C、气机阻滞 D、脾
眩晕调护
以无生命的有机物作为主要营养物质的细菌是A:寄生菌B:光能自养菌C:腐生菌
A.胸腔积气 B.胸腔积液 C.肺气肿 D.肺实变 E.胸膜粘连与增厚可
药品质量缺陷问题的类别有A.药品变质 B.包装破损 C.假药混入 D.药品
根据《安全生产许可证条例》,施工企业安全生产许可证( )。A.有效期满时经同意
最新回复
(
0
)
