某基础工程包括挖基槽、做垫层、砌基础和回填土4个施工过程,分为4个施工段组织流水

admin2022-08-02  25

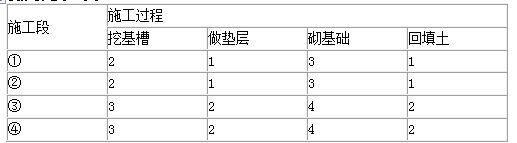

问题 某基础工程包括挖基槽、做垫层、砌基础和回填土4个施工过程,分为4个施工段组织流水施工,各施工过程在各施工段的流水节拍(如表所示,时间单位:天)。根据施工工艺要求,在砌筑基础与回填土之间的间歇时间为2天。1、试确定相邻施工过程之间的流水步距及流水施工工期,并绘制进度计划。

选项

答案

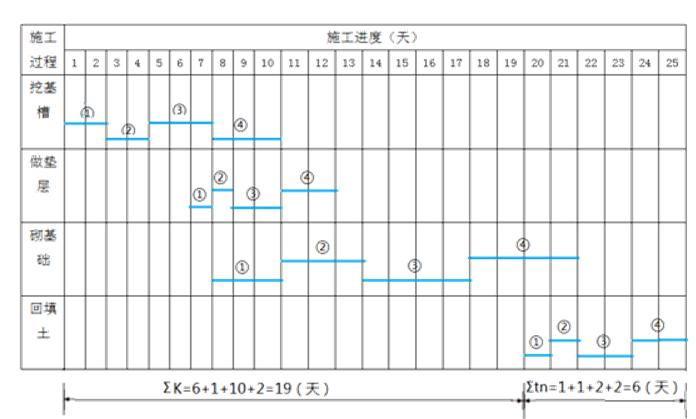

解析 1. 根据流水节拍表的相关内容可以确定:(1)确定施工段数目:n=4;(2)确定施工过程数:m=4;(3)根据“累加数列、错位相减、取大差”法求流水步距:①施工段①累加数列:2,4,7,10②施工段②累加数列:1,2,4,6③施工段③累加数列:3,6,10,14④施工段④累加数列:1,2,4,6施工段①与施工段②的流水步距:故K1,2=6(天);施工段②与施工段③的流水步距:故K2,3=1(天);施工段③与施工段④的流水步距:故K3,4=10(天)。(4)计算流水施工工期T=ΣK+Σtn+ΣG+ΣZ–ΣC=6+1+10+6+2+0-0=25(天)(5)绘制流水施工进度图
转载请注明原文地址:https://tihaiku.com/jzgc/2284706.html

最新回复(0)
