【背景资料】 承包商与业主签订了某小型水库加固工程施工承包合同,合同总价120

admin2022-08-02  34

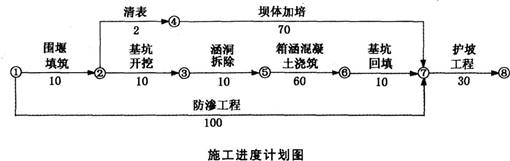

问题 【背景资料】承包商与业主签订了某小型水库加固工程施工承包合同,合同总价1200万元。合同约定,开工前业主向承包商支付10%的工程预付款;工程进度款按月支付,同时按工程款3%的比例留保留金;当工程进度款累计合总价的40%时,从超过部分的工程进度中按40%的比例扣回预付款,扣完为止。承包商提交并经监理工程师批准的施工进度计划如下图(单位:天)所示。施工过程中发生如下事件:事件一:因料场征地纠纷、坝体加倍推迟了20天开始。事件二:因设备故障,防渗工程施工推迟5天完成。事件三:箱涵混凝土浇筑施工中,因止水安装质量不合格,返工造成工作时间延长4天,返工费用2万元。事件四:至2月底,承包商累计完成过程进度款为450万元;承包商提交3月份进度款支付申请报告,包括返工费用2万元和经监理机构确认的合同工程价款320万元。【问题】1.指出网络计划的关键线路(节点表示)和计划工期。2.分别指出事件一、事件二、事件三对工期的影响;指出上述事件对工期综合影响和承包商可索赔的工期。3.计算3月份实际支付工程款。4.基坑回填时,坝体与涵洞连接处土方施工需要注意的主要问题有哪些

选项

答案

解析 1.关键线路共两条,分别是:①→②→③→⑤→⑥→⑦→⑧及①→⑦→⑧。计划工期130天。
2.事件一、二、三对工期的分别影响如下:
事件一:是由料场征地导致坝体加倍工期延误20天,责任在业主方,由于坝体加倍处于非关键线路有总时差18天,因此对工期的影响为2天。
事件二:是由于设备故障导致防渗工程工期延误5天,责任在承包商方,由于防渗工程处于关键线路,因此对工期的影响为5天。
事件三:是由于止水安装质量不合格导致箱涵混凝土浇筑工期延误4天,责任在承包商方,由于防渗工程处于关键线路,因此对工期的影响为4天。
承包商可对事件1造成的工期影响提出索赔2天,在综合影响下,坝体加培处于非关键线路,总时差还有3天,所以最终承包商可提出0天索赔工期。
止水安装质量不合格责任在承包商方,所以承包商提出的索赔2万元不予支持。
3.3月份工程进度款:
3目份预付款扣回:(320+450-1200×40%)×40%=116万元.:
保留金预留:320× 3%=9.6万元;
实际支付的工程款:320-116-9.6=194.4万元。
4.基坑回填时,坝体与涵洞连接处土方施工需要注意的主要问题有:
(1)填土前,混凝土表面必须清除干净。
(2)靠近涵洞部位应采用小型机械或人工施工。
(3)涵洞两侧应均衡填料压实。
转载请注明原文地址:https://tihaiku.com/jzgc/228449.html
