某双车道公路隧道,全长620m,地层岩性为石灰岩,地下水较丰富,有一条F断层破裂
某双车道公路隧道,全长620m,地层岩性为石灰岩,地下水较丰富,有一条F断层破裂
admin
2022-08-02
42
问题

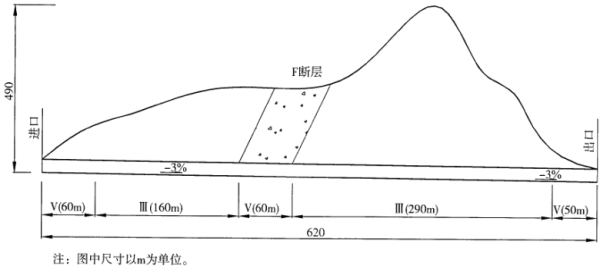

某双车道公路隧道,全长620m,地层岩性为石灰岩,地下水较丰富,有一条F断层破裂带,隧道最大埋深490m,纵坡为-3%,其围岩级别及长度如下图所示。合同总工期为20个月。根据以往施工经验及该项目实际情况,施工前,相关人员经讨论分析确定隧道主要施工内容的进度计划指标为:Ⅲ级围岩70~90m/月,Ⅳ级围岩50~70m/月,V级围岩30~50m/月,施工准备3个月,隧道内沟槽、路面及附属设施施工3个月。在开挖F断层带时,出现了围岩掉块、塌落的现象。
【问题】1.从满足进度要求及经济性考虑,该隧道应布置几个工作面?工作面掘进方向如何设置较为合理?分别说明理由。2.按照《公路桥梁和隧道工程施工安全风险评估指南(试行)》,该隧道是否需要进行安全风险评估?说明理由。3.根据背景材料给出的地质条件,写出该隧道在地质方面存在的主要安全危险源以及可能造成的安全事故类别。4.从地质构造机理分析F断层施工出现围岩掉块、塌落的原因。5.写出常用的地质预报的方法?比较适合断层预报的是哪种方法?
选项
答案
解析
1.
应布置一个工作面,因为按最低进度指标计算总工期为:(160+290)/70+(60+60+50)/30+3+3=18.1个月<20个月,因此按照单口掘进(即布置一个工作面)就能满足合同总工期要求。如果布置两个工作面,虽然也满足工期要求,但显然不经济。
施工场地布置在出口,由出口向进口掘进较为合理,因为工作面设在出口有利于顺坡排水。
2.
需要。因为该隧道穿越岩溶发育区,且V级围岩连续长度达到60m(超过50m)。
3.
主要安全危险源为:溶洞、地下水、断层破裂带、洞口浅埋段。可能造成隧道坍塌、突泥突水等安全事故。
4.
隧道穿过断层及其破碎带,或在薄层岩体的小褶曲、断层错动发育地段,一经开挖,潜在应力释放快、围岩失稳,小则引起围岩掉块、塌落,大则引起塌方。当通过各种堆积体时,由于结构松散,颗粒间无胶结或胶结差,开挖后引起坍塌。在软弱结构面发育或泥质充填物过多,均易产生较大的坍塌。
5.
隧道地质超前预报方法主要有:地质调查法、超前钻探法、物理勘探法(TSP法、TGP法和TRT法)、超前导洞法、水力联系观测等。比较适合断层预报的是TSP法和地质雷达法。
转载请注明原文地址:https://tihaiku.com/jzgc/227137.html
本试题收录于:
二建公路工程实务题库二级建造师分类
二建公路工程实务
二级建造师
相关试题推荐
(2018年真题)在不含地下水的软士层中,控制精度低的柔性管道施工,一般采用(
(2016年真题)暗挖隧道内常用的支护与加固技术措施有()。A.设置临时仰拱
关于暗挖隧道小导管注浆加固技术的说法,错误的是()。A.根据工程条件试验确定
(2014年真题)关于小导管注浆的说法,错误的是()。A.在软弱、破碎的地层
(2014年真题)暗挖隧道环形开挖预留核心土法施工工艺流程中,紧接在“开挖环形拱
(2020年真题)在软弱地层的基坑工程中,支撑结构挡土的应力传递路径是()。
(2020年真题)下列河床地层中,不宜使用钢板桩围堰的是()。A.砂类土
(2021年第2批真题)某公司承建一座城郊跨线桥工程,双向四车道,桥面宽度30m
(2021年第1批真题)采用冻结法固结工作面地层时,不需要考虑的因素是( )。
(2021年第1批真题)喷锚暗挖隧道二次衬砌采用的混凝土,应具有( )功能。A
随机试题
信用卡(creditcard)在1985年引入中国。此后,信用卡的发卡量以惊人的速度增长,到2011年达到了2.85亿张。信用卡给消费者带来诸多好处。
上海位于中国东部沿海,是中国的经济中心,也是国际金融中心。2010年,上海成功举办了世博会(WorldExpo),其口号是“城市,让生活更美好”(Be
Onaverage,Americankidsaged3to12spent29hoursaweekinschool,eigh
超过()个月的水泥,即为过期水泥,使用时必须重新确定其强度等级。A.一 B.
血象的含义是()A.白细胞总数 B.白细胞总数及分类 C.白细胞和红细胞的
肝脏生物转化功能的第二相反应是指A.氧化反应 B.还原反应 C.结合反应
Thechangeinthatvillagewasmiraculou
患者,女性,66岁。慢性阻塞性肺气肿10年,慢性肺源性心脏病5年,本次因慢性呼吸
定金与预付款、押金的主要区别是()。A.预付款在合同生效前支付,定金在合同生效
甲公司向境内A银行借款1亿元,由下列组织与A银行签订保证合同提供保证,其中保证合
最新回复
(
0
)
