某施工单位承接了某公路B合同段K8+000~K9+800的路基、路面、1座3×2
某施工单位承接了某公路B合同段K8+000~K9+800的路基、路面、1座3×2
admin
2022-08-02
40
问题
某施工单位承接了某公路B合同段K8+000~K9+800的路基、路面、1座3×20m的简支梁桥和8道涵洞施工,合同工期为200天。该段土质以松散砂土和黏土为主,路基主要工程量见下表。

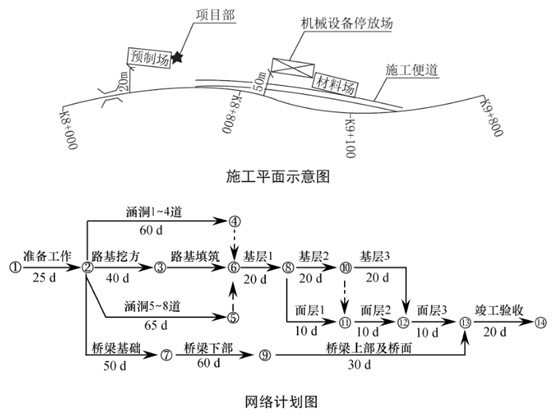

施工单位进场后,积极组织施工,并将路面分成三个段落组织流水作业,并绘制了施工平面布置示意图和网络计划,分别如下:
路基施工中,石方开挖采用爆破,土方开挖采用挖掘机配自卸汽车作业。经实测,挖掘机的台班平均生产率为560m3/台班,机械利用率为0.85。填筑施工采用土石混合倾填,并进行纵向分幅,用振动压路机碾压。桥梁墩台基础施工完毕后,为确保工程质量,监理工程师要求施工单位挖开再次检查坑底承载力和基础混凝土质量,施工单位对此提出开挖费用索赔。问题:1、列式计算路基施工中的利用方(天然密实方)和借土方(压实方)数量。2、指出平面布置示意图中临时设施和临时工程布置的不妥之处,并说明理由。3、为满足合同工期要求,路基填筑施工最多不能超过多少天?若以桥梁施工为关键线路,路基填筑施工最多不能超过多少天?4、按进度计划要求,若挖掘机每天只安排一个班制,施工单位每天应投入多少台挖掘机?(不考虑备用)5、分析说明施工单位是否应该获得桥梁基坑开挖检查的索赔费用。
选项
答案
解析
1、利用方数量:(15000-1000)+5000+2000=21000(m3)。
借方:24000+2000-(15000-1000)÷1.16-5000÷0.92-2000÷1.16=6772(m3)。
2、不妥之处:将临时场地(机械设备停放场和材料场)和施工便道布置在滑坡体内。因为这种布置会增加滑坡体上的荷载而可能诱发滑坡。
3、为满足合同工期要求,路基填筑施工的最长时间是:
200-(25+40+20+20+20+10+20)=45(天);
若以桥梁施工为关键线路,路基填筑施工的最长时间是:
(50+60+30)-(40+20+20+20+10)=30(天)。
4、根据公式N=P/(W1QKB)
其中:P=(15000+5000+2000)/40=550(m3);W1=1;Q=560m3/台班;KB=0.85,所以N=550÷(1×560×0.85)=1.16(台),取2台。
5、对于已覆盖的隐蔽工程,监理要求再行开孔检查,若检查后符合图纸和规范要求,则一切费用应由业主承担,则施工单位应该获得索赔费用。若开孔检查后并不符合合同及规范的要求,则由承包商承担一切费用,则施工单位不应该获得索赔费用。
转载请注明原文地址:https://tihaiku.com/jzgc/224154.html
本试题收录于:
二建公路工程实务题库二级建造师分类
二建公路工程实务
二级建造师
相关试题推荐
柔性路面在荷载作用下产生的(),在反复荷载作用下产生累积变形。A.抗弯强度很小,
某施工单位承接了一条道路的施工,路线全长5km,路基宽度为8.5m,路面宽度
(2019年真题)关于路基试验段的说法,正确的有()。A.填石路基可不修筑试验段
(2019年真题)按照来源性质分类,施工合同风险有()。A.技术风险 B.项目
(2019年真题)关于土工合成材料加固软土路基的说法,正确的有()。A.铺设土工
(2019年真题)下列沥青路面结构层中,主要作用为改善土基的湿度和温度状况的是(
按照来源性质分类,施工合同风险有( )。A、技术风险 B、项目风险 C、
关于土工合成材料加固软土路基的说法,正确的有( )。A、铺设土工合成料时,不得出
关于路基试验段的说法,正确的有( )。A、填石路基可不修筑试验段 B、试验段
【背景资料】某施工单位承接了一条道路的施工,路线全长5km,路基宽度为8
随机试题
Formostspeciesofanimals,thenumberofindividualsinthespeciesisinverse
金某(15周岁)在课间因小事与同学沈某发生争执,金某一拳击中沈某头部,致使沈某倒
两个或两个以上的当事人按共同商定的条件,在约定的时间内定期交换现金流的金融交易是
结核分支杆菌检查最适宜的尿标本为A.随机尿B.3h尿C.首次晨尿D.12h尿E.
关于权益报酬率计算正确的是()。A:权益报酬率=销售净利率*权益乘数 B:权益
上述化合物以甲苯-甲酸乙酯-甲酸(4:5:1)为展开剂,进行硅胶薄层层析时,其R
危机公关是指由于企业管理不善、同行竞争甚至遭遇恶意破坏或者是外界特殊事件的影响,
发生发票丢失情形时,应当于发现发票丢失的()向税务机关书面报告。A.当日
A.防御反射 B.对侧伸肌反射 C.状态反射 D.牵张反射 E.翻正反射
最新回复
(
0
)
