某施工单位承接了一条道路的施工,路线全长 5km,路基宽度为 8.5m,路面宽度

admin2022-08-02  36

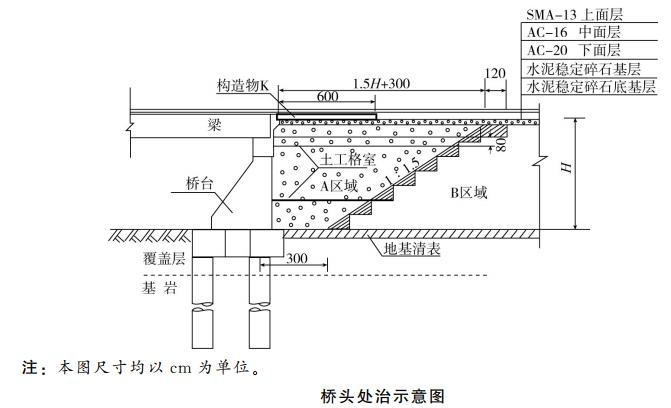

问题 某施工单位承接了一条道路的施工,路线全长 5km,路基宽度为 8.5m,路面宽度为 2×3.5m。该工程内容包括路基,桥梁及路面工程等。为减少桥头不均匀沉降及桥头跳车,桥台与路堤交接处按图施工,主要施工内容包括:地基清表、挖台阶、A 区域分层填筑、铺设土工格栅、设置构造物 K、路面铺筑等。路面结构层如下图所示,B 区域为已经填筑完成的路堤填筑区域。该项目实施过程中发生了如下事件:事件一:针对基层与底基层的施工,施工单位在施工组织设计中做了详细要求,现摘录 3 条技术要点如下:1.应在下承层施工质量检测合格后,开始摊铺上层结构层。采用两层连续摊铺时,下层质量出了问题时,上层应同时处理;2.对无法使用机械摊铺的超宽路段,按照设计宽度进行填筑;3.气候炎热,干燥时碾压稳定中、粗混合料,含水率比最佳含水率降低 0.5~1.5 个百分点。事件二:施工单位对 K5+500+800 路段的基层完成碾压并经压实度检查合格后,及时实施养护,但因养护条件欠佳,导致基层出现了裂缝。经过弯沉检测,该段基层的承载力满足设计要求。施工单位对裂缝采取了相应的技术措施处理后,继续铺筑上面的沥青混凝土面层。事件三:施工单位完成约定的全部工程内容,且经施工自检合格后,向 C 单位提交 D 报告,申请竣工验收,并经总监理工程师签署意见。对符合竣工验收要求的工程,C 单位负责组织勘察、设计、监理等单位组成的专家组实施验收。【问题】1.写出图中构造物 K 的名称。2.图中 A 区域应采用哪些特性的填料回填?3.对事件一中的 3 条技术要点逐条判断对错,并改正错误之处。4.写出两条可对事件二中裂缝修复的技术措施。5.写出事件三中 C 单位、D 报告的名称。

选项

答案

解析 1.构造物 K:桥头搭板。
2.透水性材料,不得采用含有泥草、腐殖物或冻土块的土。透水性材料不足时,可采用石灰土或水泥稳定回填。
3.第 1 条正确;
第 2 条错误。正确做法:对无法使用机械摊铺的超宽路段,应采用人工同步摊铺、修整,并同时碾压成型;
第 3 条错误。正确做法:气候炎热干燥时,碾压时的含水率可比最佳含水率增加 0.5~1.5个百分点。
4.裂缝修复的技术措施:①在裂缝位置灌缝;②在裂缝位置铺设玻璃纤维格栅;③洒铺热改性沥青。
5.C 单位:建设单位。D 报告:工程竣工报告。
转载请注明原文地址:https://tihaiku.com/jzgc/234091.html

最新回复(0)
