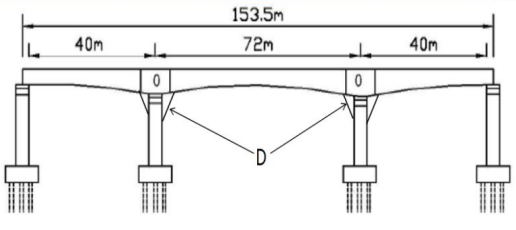

问题 某施工单位中标承建一座跨河三跨预应力混凝土连续梁桥,计算跨度为40+72+40m,全长153.5m(含两侧梁端至边支座中心各0.75m),梁体采用单箱单室、变截面箱梁,箱梁顶宽12.6m,底宽6.7m。连续梁结构示意图如图4-1所示,按设计要求,0号块施工完毕后,在其顶部拼装挂篮,对称浇筑其他节段。图4-1连续梁结构示意图项目部编制了0号块模板支架专项施工方案,支架验收合格后进行堆载预压试验,预压重量为节段重量和施工总荷载的1.1倍,加载范围为0号墩顶以外底板覆盖范围,翼板范围内不加载。0号块浇筑完成后,项目部采用挂篮悬臂浇筑法对称施工,其中0号段临时固结构造示意图如图4-2所示。图4-2 0号段临时固结构造示意图施工中发生了如下事件:事件一:项目部制定了该桥悬臂浇筑专项施工方案,并指出主要工艺流程为:挂篮前移就位→①→安装梁段底模及侧模→安装底板及腹板钢筋→梁段底板混凝土浇筑及养护→安装内模、顶模及腹板内预应力管道→安装顶板钢筋及顶板预应力管道→②→浇筑腹板及顶板混凝土→检查并清洁预应力管道→③→拆除端模板→穿预应力钢筋→张拉预应力钢筋→④→封锚。事件二:项目部按照先边跨后次跨再中跨的次序进行合龙,在进行中跨合龙时,选择一天气温较高的时段进行,合龙混凝土的强度不低于两侧现浇段混凝土的强度。问题:1、指出图4-1中构件D的名称,其刚度验算时应该考虑哪些荷载?2、0号块施工前预压的目的是什么?3、指出图4-2中0号段临时固结示意图中构件A、B、C的名称。4、补充事件一中工艺流程①、②、③、④的名称。5、指出事件二的不妥之处,并给出正确的做法。

选项

答案

解析 1、构件D是托架(扇形托架);其刚度验算时应考虑的荷载:模板、托架的自重、浇筑混凝土的自重、风雪荷载等。
2、(1)检验托架的安全性;消除托架的非弹性变形,并获取弹性变形参数。

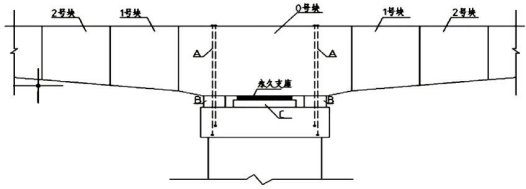

3、A是锚固筋(预应力筋);B是临时支座;C是垫石。
4、①挂篮静载试验;②接缝混凝土处理;③梁段混凝养护;④管道压浆。
5、不妥之处一:在进行中跨合龙时,选择一天气温较高的时段进行。正确做法:在进行中跨合龙时宜在一天气温最低时进行。
不妥之处二:合龙混凝土的强度不低于两侧现浇段混凝土的强度。正确做法:合龙段混凝土强度宜提高一级。
转载请注明原文地址:https://tihaiku.com/jzgc/224119.html

最新回复(0)
