某城市水厂改扩建工程,内容包括多个现有设施改造和新建系列构筑物。新建的一座半地下

admin2022-08-02  33

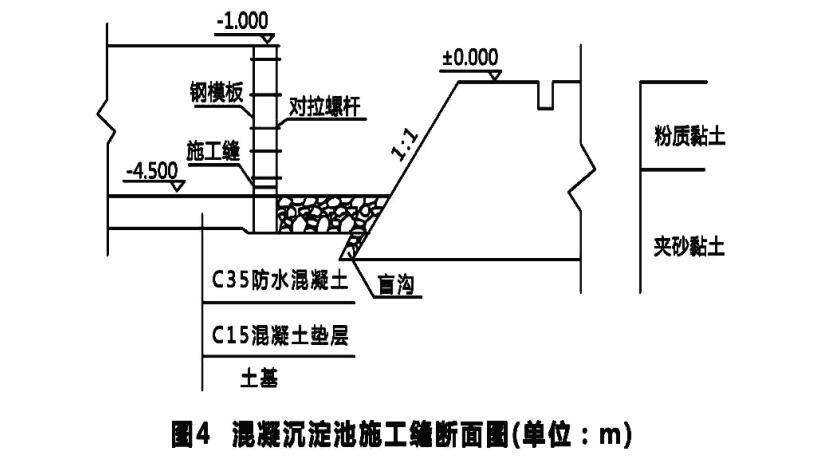

问题 某城市水厂改扩建工程,内容包括多个现有设施改造和新建系列构筑物。新建的一座半地下式混凝沉淀池,池壁高度为 5.5m,设计水深 4.8m,容积为中型水池,钢筋混凝土薄壁结构,混凝土设计强度 C35、防渗等级 P8。池体地下部分处于硬塑状粉质黏土层和夹砂黏土层,有少量浅层滞水,无需考虑降水施工。鉴于工程项目结构复杂,不确定因素多。项目部进场后,项目经理主持了设计交底;在现场调研和审图基础上,向设计单位提出多项设计变更申请。项目部编制的混凝沉淀池专项施工方案内容包括:明挖基坑采用无支护的放坡开挖形式;池底板设置后浇带分次施工,池壁竖向分两次施工,施工缝设置钢板止水带,模板采用特制钢模板,防水对拉螺栓固定。沉淀池施工横断面布置如图 4 所示。依据进度计划安排,施工进入雨期。混凝沉淀池专项施工方案经修改和补充后获准实施。池壁混凝士首次浇筑时发生跑模事故,经检查确定为对拉螺栓滑扣所致。池壁混凝土浇筑完成后挂编织物洒水养护,监理工程师巡视发现编织物呈干燥状态,发出整改通知。依据厂方意见,所有改造和新建的给水构筑物进行单体满水试验。1. 项目经理主持设计交底的做法有无不妥之处?如不妥,写出正确做法。2. 项目部中请设计变更的程序是否正确?如不正确,给出正确做法。3. 试分析池壁混凝土浇筑跑模事故的可能原因。4. 监理工程师为何要求整改混凝土养护工作?简述养护的技术要求。5. 写出满水试验时混凝沉淀池的注水次数和高度。

选项

答案

解析 1.项目经理主持设计交底不妥,应由建设单位组织,设计、监理、施工单位参加。
补充知识:图纸会审、设计交底、设计交桩均有建设单位组织
2.不正确;应向监理工程师和建设单位提出变更申请,建设单位联系设计单位出具变更图纸, 总监理工程师发出变更令, 施工单位根据变更令和变更后图纸实施变更
3.① 施工前安全技术交底不充分;
② 混凝土分层厚度太厚,或混凝土浇筑速度过快;
③ 对拉螺杆设置间距过大,或未使用双螺母紧固螺杆,或直径、强度或规格不符合要求;
④ 模板支撑强度和刚度未进行受力验算或未通过受力验算;
⑤ 浇筑前未检查模板支架, 过程中未安排专人检查模板支架;
⑥ 振捣棒作用到模板和支撑
4.① 因为编织物呈干燥状态,不符合规范和设计要求的养护要求;且养生不宜使用编织物, 保水性能差;
② 应采用涂刷薄膜养护剂、 覆盖土工布等保湿养生 14d 以上
5.三次,每次注水深为设计深度的 1/3,即为 1.6m。
第一次注水高度: 距池底 1.6m,高程为-4.5m+1.6m=-2.9m;
第二次注水高度: 距池底 3.2m,高程为-2.98m+1.6m=-1.3m;
第三次注水高度: 距池底 4.8m,高程为-1.3m+1.6m=-0.3m;
转载请注明原文地址:https://tihaiku.com/jzgc/234010.html

最新回复(0)
