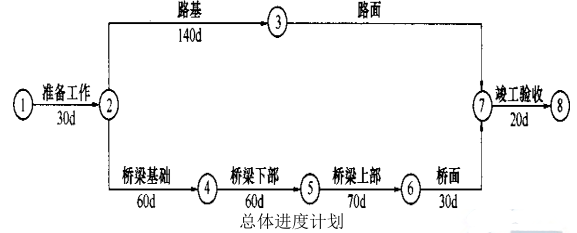

问题 某施工单位承接了某高速公路 A 合同段的施工任务,其中包括 8km 的路基、路面工程和一座跨径80m 的桥梁施工。该合同段土质以松散砂土和黏土为主,土质含水量为 20%,路基施工中有大量土方需转运 200~300m。施工前,项目部组织编写了施工组织设计,并将路面分成三个工作量相等的施工段,基层和面层各由一个专业作业队施工。基层的三个施工段按每段 25d,面层的三个施工段按每段 15d 等节拍组织流水施工,并绘制了总体进度计划如图所示。合同约定工期为 300d,并规定每提前工期 1d,奖励 0.5 万元;每拖延工期 1d,罚款 0.8 万元。在施工准备阶段,项目部将桥梁工程的基础施工指派给某专业作业队实施,但由于种种原因,施工时间需调整为 70d。在桥梁基础施工中,由于监理工作失误,使该桥施工暂停 10d,导致人员和租赁的施工机具窝工10d,项目部在规定时间内就此向监理公司提出了费用索赔。【问题】1.该项目土方转运宜选用何种土方机械?说明理由。2.按组织流水施工的要求,完善路面部分的施工网络图。3.计算完善后的网络计划工期和按此计划项目部可能得到的提前完工奖或因误期的罚款额。4.将桥梁基础施工时间定为 70d 是否可行?说明理由。5.指出桥梁基础施工中机具窝工时可索赔的机械费用组成,项目部是否可以直接向监理公司提出索赔?说明理由。

选项

答案

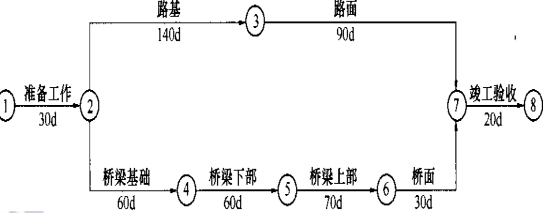

解析 1.该项目土方转运宜选用小型和中型铲运机。理由:铲运机应在土的湿度方面,最适宜湿度较小(含水量在 25%以下)松散砂土和黏土中施工,铲斗容积为小型和中型的合理运距为 100~350m;大型和特大型的合理运距为 800~1500m。本题中的土质以松散砂土和黏土为主,土质含水量为 20%,路基施工中有大量土方需转运 200~300m。2.路面施工时间为(45+15+15+15)d=90d,总体进度计划如图所示。3.完善后的网络计划工期为(30+140+90+20)d=280d。按此计划项目部可能得到的提前完工奖为(300-280)×0.5 万元=10 万元。4.将桥梁基础施工时间定为 70d 可行。理由:将桥梁基础施工时间定为 70d 后,施工工期仍为 280d,既不影响总工期,也不会影响提前工期奖。5.桥梁基础施工中机具窝工时可索赔的机械费用为机械租赁费。理由:导致租赁的施工机具窝工。项目部不可以直接向监理公司提出索赔。理由:承包商与监理公司没有合同关系,监理工作失误造成的窝工应向业主提出索赔,并按规定向监理递交索赔文件。
转载请注明原文地址:https://tihaiku.com/jzgc/222213.html

最新回复(0)
