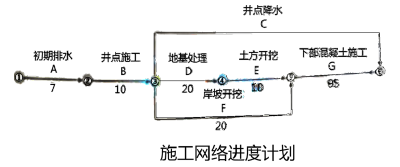

承包人承担一水闸工程施工,编制的施工总进度计划中相关工作如下:①场内建路,②水闸主体施工,③围堰填筑,④井点降水,⑤材料仓库,⑥基础开挖,⑦地基处理,⑧办公、生活用房等。监理工程师批准了该施工总进度计划,其中部分工程施工网络进度计划如下图所示(单位:天)
施工中发生如下事件: 事件一:工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5天。 事件二:岸坡开挖过程中,遭遇局部深层淤泥层,该情况在发包人的地质资料中未能反映,F工作实际持续时间为40天。问题:1.根据《水利水电工程施工组织设计规范》SL303-2017,指出背景资料的相关工作中属于工程准备期的工作(用编号表示)。工程施工总工期中,除工程准备期外,还应包括哪些施工时段?2.施工网络进度计划图中,不考虑事件1和事件2的影响,C工作的持续时间应为多少天?并说明理由。3.综合事件1、事件2,指出完成图示的施工网络进度计划的实际工期。承包人有权要求延长工期多少天?并简要说明理由。
选项
答案
解析
1.①场内建路③围堰填筑⑤材料仓库⑧办公、生活用房等;主体工程施工期、工程完建期。
2.125天;因为从地基处理到下部混凝土施工时需降水。
3.157天;10天,因为A工作时间延误5天是承包人的责任,而F工作时间延误是发包人的责任,且对总工期的延误=延误时间-总时差=20-10=10天。
转载请注明原文地址:https://tihaiku.com/jzgc/232194.html
本试题收录于:
二建水利水电实务题库二级建造师分类
二建水利水电实务
二级建造师
相关试题推荐
施工单位应根据国家有关标准、规范和施工现场的实际负荷情况,编制施工现场“临时用电
根据施工及质量控制和专业验收需要,进行划分建筑安装工程检验批的依据是( )。A
施工用电转入建设项目电力设施供电,总承包单位应及时向供电部门办理( )。A.变
自电网引入的线路施工和通电尚需一段时日,而工程又急需开工,总承包单位用自备电源(
因工作需要在距电力设施周围500m范围内进行爆破作业时,除采取可靠的安全防范措施
施工企业使用强制检定的计量器具,应向指定的计量检定机构申请( )。A.后续检定
建造师在施工过程中应遵守用电安全规定,不允许( )。A.改变用电时间 B.减
施工企业租用的或由建设方或总包方提供的计量器具,因附带该设备有效期内的( )方
杜绝任何( )计量器具流入工作岗位。A.精度低的 B.等级低的 C.未经检
在材料存储与保管中,施工现场材料的放置要按( )实施,标识清楚,摆放有序。A.
随机试题
Questions1-4Thetexthas6paragraphs(A-F).Whichparagraphcontainseachoft
马克思主义评价道德的原则是()A.重义轻利 B.知足常乐 C.坚持永恒的正
如图3-1所示在WindowsServer2008R2网关上设置相应的IP
2013年9月9日上午8时35分,某新材料科技股份有限公司矿冶分公司铅冶炼厂在粗
挖坑灌砂法测定路基压实度时,以下关于标定灌砂设备下面锥体内砂质量的描述不正确的是
简述对《普通高中地理课程标准(实验)》中“地理技能的形成及运用的评价”这一评价建
心绞痛的临床表现中,与心肌梗死不同的是A.胸痛含服硝酸甘油可缓解 B.常合并心
下列有关制定劳动定额的要求表述不正确的是()A.定额的制定应该迅速及时
求助者有两种求助动机:执行性求助和工具性求助。前者是自己不作任何尝试或努力,只想
下列哪些选项属于不正当竞争行为?()A.甲灯具厂捏造乙灯具厂偷工减料的事实,私
最新回复
(
0
)
