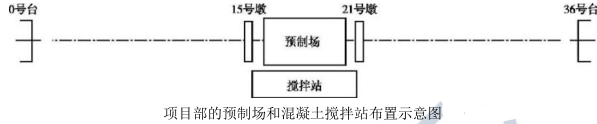

某施工单位承接了北方沿海地区某高速公路 B 合同段施工任务,该段有一座 36×4

admin2022-08-02  49

问题 某施工单位承接了北方沿海地区某高速公路 B 合同段施工任务,该段有一座 36×40m 的预应力混凝土简支箱梁桥,合同工期为 15 个月;采用长度为 40~50m、直径为 φ1.5m 的桩基础,桥位处地层土质为亚黏土;下部结构为圆柱式墩、直径为 φ1.3m,柱顶设置盖梁,墩柱高度为 4~12m,桥台为重力式 U 形桥台。项目部为了降低成本,制定了先进的、经济合理的施工方案。项目部的预制场和混凝土搅拌站布置示意图:桩基础采用旋挖钻机成孔。墩柱钢筋骨架现场整体制作、吊装就位。墩柱施工采用钢模板,整体拼装完成后一次吊装就位,再在顶部钢筋四周插入木楔,让钢筋骨架居中,使钢筋保护层厚度得到有效控制。项目部根据施工组织设计提出了水泥、钢材、碎石和砂等几项大宗材料的采购计划,并邀请了几家材料供应商参加竞标。项目部组织了评标小组,为节约成本,评标的唯一标准就是价格,项目部最终选择了一家报价最低的材料供应商。【问题】1.说明背景材料中的预制场和搅拌站布置方式的优点。2.针对 0~15 号及 21~36 号跨的主梁吊装施工,采用龙门架和双导梁架桥机哪种更适合本桥?请说明理由。3.背景资料中采用的墩柱钢筋保护层控制方法是否可行?请说明理由。4.指出背景资料中合格材料供方选择上的缺陷。并说明合格材料供方评价的依据。

选项

答案

解析 1.说明背景材料中的预制场和搅拌站布置方式的优点:
(1)可以减少临时用地面积;
(2)可以降低场内运输费用。
2.采用双导梁架桥机更适合本桥。其理由是:
(1)梁体较重,双导梁更合适,而龙门架对桥位处地形要求高。
(2)桥梁较长,龙门架吊装速度慢,影响进度。
(3)吊装上重物后要长距离行走,龙门架安全性差。
3.不行。其理由是:墩柱较高、钢筋骨架可能变形,应在钢筋骨架四周,从下到上的均匀设
置垫块。
4.不应只考虑价格因素。对合格材料供方评价的依据是:供方资信状况、业绩及信誉、生产
及供货保证能力、质量保证能力、售后服务保证能力。
转载请注明原文地址:https://tihaiku.com/jzgc/222212.html

最新回复(0)
