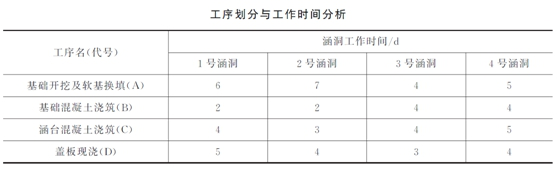

问题 背景资料:某施工单位承接的二级公路中有四道单跨2.0m×2.0m钢筋混凝土盖板涵,在编制的《施工组织设计》中,对各涵洞的工序划分与工序的工作时间分析见下表。施工单位最初计划采用顺序作业法组织施工,报监理审批时,监理认为不满足工期要求,要求改为流水作业法。根据现场施工便道情况,施工单位决定分别针对A、B、C、D四道工序组织四个专业作业队伍,按1号→2号→3号→4号涵洞的顺序采用流水作业法施工,确保每个专业作业队的连续作业。在每个涵洞的“基础开挖及软基换填”工序之后,按《隐蔽工程验收制度》规定,必须对基坑进行检查和验收,检查和验收时间(间歇时间)按2天计算。盖板涵施工完成后,对其质量进行了检查,检查项目包括涵底流水面高程、结构尺寸、长度、跨径等。问题:1、计算按顺序作业法组织四道涵洞施工的工期。2、计算按流水作业法组织施工的流水步距及总工期。3、绘制按流水作业法组织施工的横道图(要求横向为工期,纵向为工序)。

选项

答案

解析 1、按顺序作业法组织四道涵洞施工的工期=(6+2+4+5)+(7+2+3+4)+(4+4+4+3)+(5+4+5+4)+2×4=74d。2、累计数列错位相减取大值法,计算流水步距6,13,17,22-  2, 4, 8,126,11,13,14,-12KA-B=14d。2,4,8,12-  4,7,11,162,0,1, 1,-16KB-C=2d。4,7,11,16-  5, 9,12,164,2, 2, 4,-16KC-D=4d。按流水作业法组织施工的总工期=(14+2+4)+(5+4+3+4)+2=38d。3、绘制按流水作业法组织施工的横道图如下图所示。
