某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,
某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,
admin
2022-08-02
48
问题

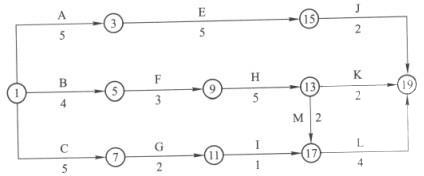

某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。由于该工程施工工艺的要求,设计计划中工作C、工作H和工作J共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。工作G完成后,由于建设单位变更施工图纸,使工作Ⅰ停工待图2个月。但建设单位要求仍按原合同工期完工,施工单位向建设单位索赔Ⅰ工作赶工费用3万元(已知工作Ⅰ赶工费每月1.5万元)
问题:1.绘出调整后的网络进度计划图。2.如果各项工作均按最早时间安排,起重机械在现场闲置时间?并说明理由。3.为减少机械闲置,工作C应如何安排?并说明理由。4.施工单位向建设单位索赔赶工费3万元是否成立?并说明理由。
选项
答案
解析

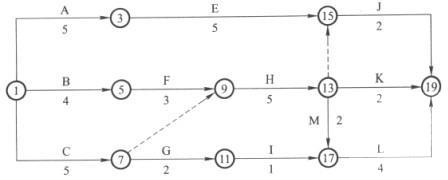

1.调整后的网络进度计划如下图所示:
2.起重机械在现场闲置2个月。理由:(1)如果各项工作均按最早时间开始,工作C最早完成时间为5月,工作H最早开始时间为7月,则工作C与工作H之间机械闲置2个月;(2)工作H的最早完成时间是12月,工作J最早开始时间为第13个月,则工作H与工作J之间机械不闲置;所以,该起重吊装机械在现场共闲置2个月。3.为了减少机械闲置时间,如果工作C开始时间往后推2个月开始。理由:工作C与工作H之间机械闲置2个月;工作H与工作J之间机械不闲置,故工作C开始时间往后推2个月后,则机械可连续使用,无闲置时间。4.施工单位向建设单位索赔赶工费3万元不成立。工作Ⅰ总时差为6个月,停工待图2个月后开始施工,仍不影响总工期,工作Ⅰ不需要赶工也能按原合同工期完工,故施工单位关于Ⅰ工作赶工费的3万元索赔不成立。
转载请注明原文地址:https://tihaiku.com/jzgc/220791.html
本试题收录于:
二建建筑工程实务题库二级建造师分类
二建建筑工程实务
二级建造师
相关试题推荐
重力坝中为了适应混凝土的浇筑能力、散热和减小施工期的温度应力,并且需要灌浆的缝是
根据《注册建造师执业工程规模标准》(水利水电工程),单项合同额为2000万元的环
【背景资料】 甲公司承担了某大型水利枢纽工程主坝的施工任务。主坝长1206.
【背景资料】 某大型引调水工程施工投标最高限价3亿元,主要工程包括水闸、渠道
根据《水电水利工程施工监理规范》(DL/T511-2012),工程项目划分包括(
【背景资料】 某堤防水毁修复工程,工程建设内容包括堤体加高培厚、护岸施工、水
根据《水利水电工程施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产考
建筑施工时,炮孔布置合理的有()。A.炮孔方向宜与最小抵抗线线方向重合 B.
夜间施工时,施工作业噪声传至以居住为主区域的等效声级限值不允许超过()dB(A)
碾压混凝土施工质量评定时,钻孔取样芯样获得率主要是评价碾压混凝土的()。A.均
随机试题
Noonewouldhavetimetoreadorlistentoanaccountofeverything______goin
FootballModernfootballoriginatedinEnglandi
浸水马歇尔试验中,其中一组马歇尔试件是在60℃热水中恒温30min,另一组的保温
女孩,7岁,近1年生长较快,年增长12cm。体检:身高145cm,双侧乳腺B2期
教师在其专业发展的( )阶段开始对自身的专业发展进行反思。A.“生存关注”
组成中无陈皮的方剂是A.平胃散 B.藿香正气丸 C.杏苏散 D.小陷胸汤
公共文化服务需要“精准供给” 改变公共文化服务设施利用率不高等现象,
下列关于贷款利率的表述,正确的是()。A.贷款利率越高,企业的利润就越高 B.
含有季铵结构,不易进入中枢,用于平喘的药物是()
架空线路中,常用的金具有( )。A.抱箍 B.线夹 C.挂板 D.拉线
最新回复
(
0
)
