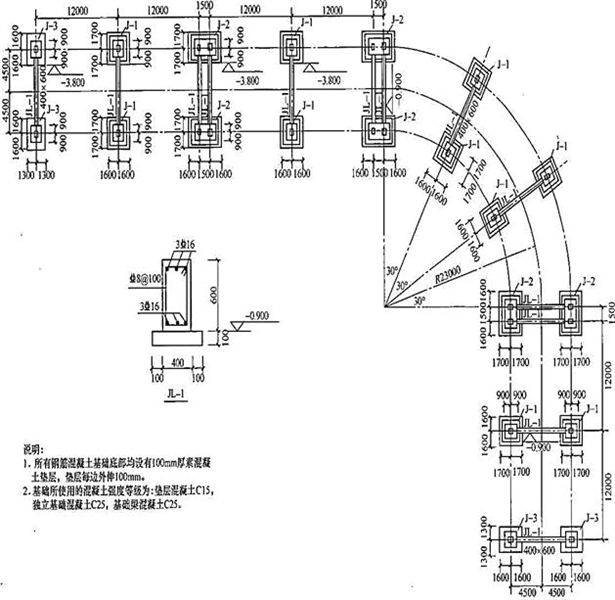

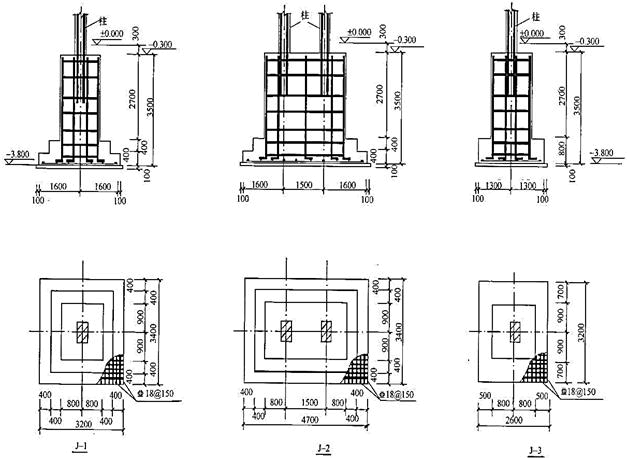

某热电厂煤仓燃煤架空运输坡道基础平面及相关技术参数,如图1“燃煤架空运输坡道基础

考试题库2022-08-02  97

问题 某热电厂煤仓燃煤架空运输坡道基础平面及相关技术参数,如图1“燃煤架空运输坡道基础平面图”和图2“基础详图”所示。图1 燃煤架空运输坡道基础平面图图2 基础详图【问题】1.根据工程图纸及技术参数,按《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013)的计算规则,在“工程量计算表”中列式计算现浇混凝土基础垫层、现浇混凝土独立基础(-0.3m以下部分)、现浇混凝土基础梁、现浇构件钢筋、现浇混凝土模板五项分部分项工程的工程量。根据已有类似项目结算资料测算,各钢筋混凝土基础钢筋参考含量分别为:独立基础80kg/m3,基础梁100kg/m3。(基础梁施工是在基础回填土回填至-1.00m时再进行基础梁施工)2.根据问题1的计算结果及给定的项目编码、综合单价,按《建设工程工程量清单计价规范》(GB 50500—2013)的要求,编制“分部分项工程和单价措施项目清单与计价表”。3.假如招标工程量清单中,“分部分项工程和单价措施项目清单与计价表”中单价措施项目中模板项目的清单不单独列项,按《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013)中工作内容的要求,模板费应综合在相应分部分项项目中,根据“分部分项工程和单价措施项目清单与计价表”的计算结果,列式计算相应分部分项工程的综合单价。4.根据问题1的计算结果,按定额规定混凝土损耗率1.5%,列式计算该架空运输坡道土建工程的基础部分总包方与商品混凝土供应方各强度等级混凝土的结算用量。(计算结果保留2位小数)

选项

答案

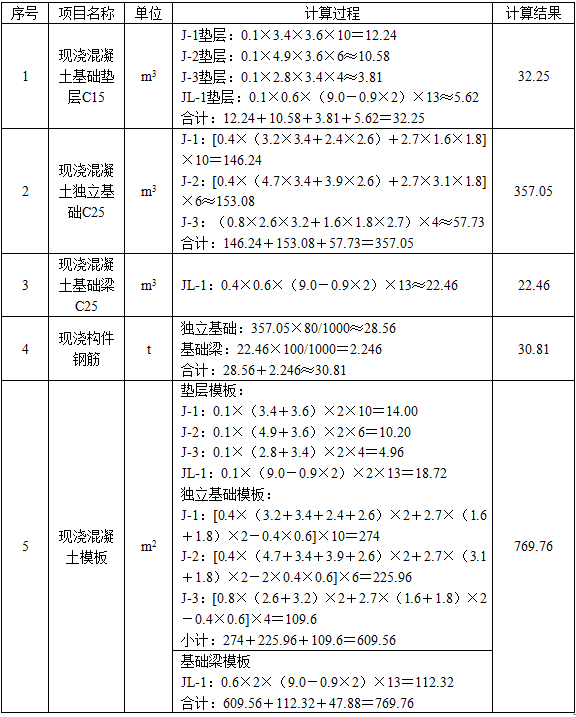

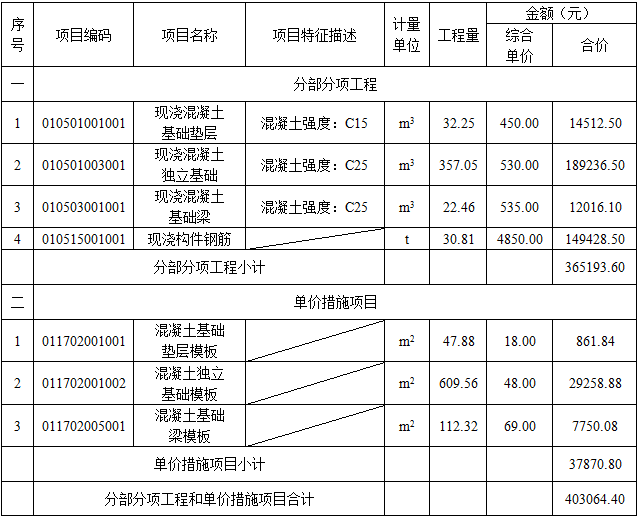

解析 1.工程量计算表2.分部分项工程和单价措施项目清单与计价表3.各分部分项工程的综合单价计算如下:①现浇混凝土基础垫层综合单价=(分部分项工程费+单价措施费)/清单工程量=(14512.5+861.84)/32.25≈476.72(元/m3);②现浇混凝土独立基础综合单价=(分部分项工程费+单价措施费)/清单工程量=(189236.5+29258.88)/357.05≈611.95(元/m3);③现浇混凝土基础梁综合单价=(分部分项工程费+单价措施费)/清单工程量=(12016.1+7750.08)/22.46≈880.06(元/m3)。4.C15商品混凝土的结算量:32.25×(1+1.5%)≈32.73(m3);C25商品混凝土的结算量:(357.05+22.46)×(1+1.5%)≈385.20(m3)。
