某承包人在一多层厂房工程施工中,拟定了三个可供选择的施工方案、专家组为此进行技术

admin2022-08-02  15

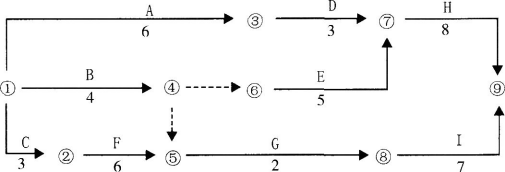

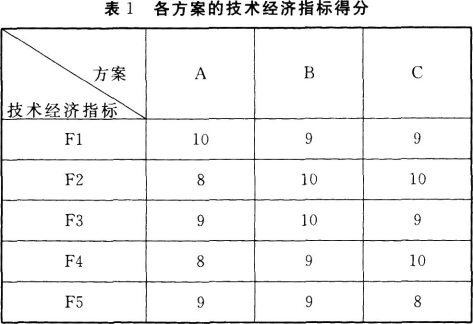

问题 某承包人在一多层厂房工程施工中,拟定了三个可供选择的施工方案、专家组为此进行技术经济分析。对各方案的技术经济指标打分见表1,并一致认为各经济指标重要程度为:F1相对于F2很重要,F1相对于F3较重要,F2和F4同等重要,F3和F5同等重要。【问题】1.采用0—4评分法计算各技术经济指标的权重,将计算结果填入答题卡表2中。2.列表计算各方案的功能指数,将计算结果填入答题卡表3中。3.已知A、B、C三个施工方案的成本指数分别为0.3439、0.3167、0.3394,采用价值指数法选择最佳施工方案。4.该工程合同工期为20个月,承包人报送并已获得监理工程师审核批准的施工,网络进度计划如图3所示。开工前,因承包人工作班组调整,工作A和工作E要用同一个工作班组分别施工,承包人应如何合理调整该施工网络进度计划(绘制调整后的进度计划图)新的网络进度计划的工期是否满足合同要求关键工作有哪些(功能指数和价值指数的计算结果保留四位小数)

选项

答案

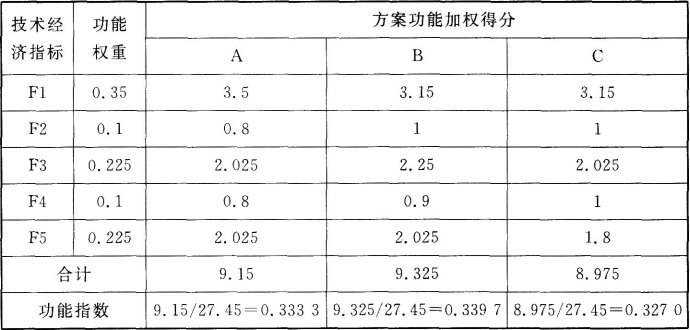

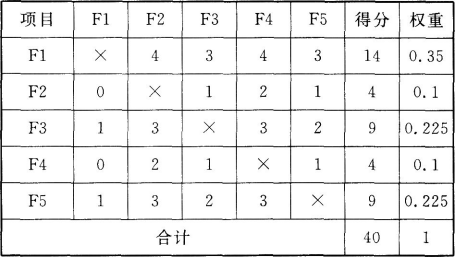

解析 1.F1相对于F2很重要,F1相对于F3较重要,F2和F4同等重要,F3和F5同等重要。2.3.A方案价值指数=0.3333/0.3439=0.9692B方案价值指数=0.3397/0.3167=1.0726C方案价值指数=0.3270/0.3394=0.9635因为B方案价值指数最大,所以选B方案。4.调整后的施工网络进度计划如下图所示,新的网络计划能够满足合同要求,关键工作A、E、H,工期19个月。
转载请注明原文地址:https://tihaiku.com/jzgc/2194403.html

最新回复(0)
