某广场地下车库工程,建筑面积18000m2。建设单位和某施工单位根据《建设工程施

admin2022-08-02  26

问题 某广场地下车库工程,建筑面积18000m2。建设单位和某施工单位根据《建设工程施工合同(示范文本)》签订了施工承包合同,合同工期140天。工程实施过程中发生了下列事件:事件一:项目部报送监理机构的单位工程进度计划编制依据包括:(1)主管部门的批示文件及建设单位的要求;(2)施工图纸及设计单位对施工的要求;(3)施工企业年度计划对该工程的安排和规定的有关指标;(4)施工组织总设计对该工程的有关部门规定和安排。监理机构审查后发现编制依据不充分,要求补充内容。事件二:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:事件三:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):(1)工程清理、恢复费用18万元;(2)施工机械设备重新购置和修理费用29万元;(3)人员伤亡善后费用62万元;(4)工期顺延6天。【问题】1.事件一中,应补充哪些内容?2.事件二中,列式计算A、B、C,D四个施工过程之间的流水步距分别是多少天?3.事件三中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?4.事件三中,分别指出施工单位的索赔要求是否成立?说明理由。

选项

答案

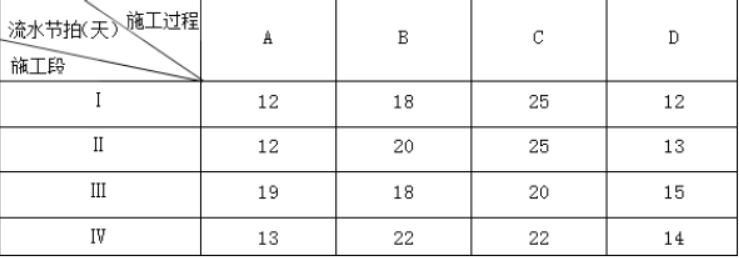

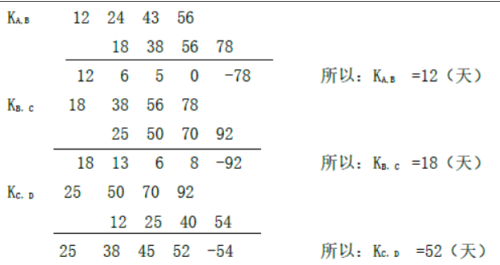

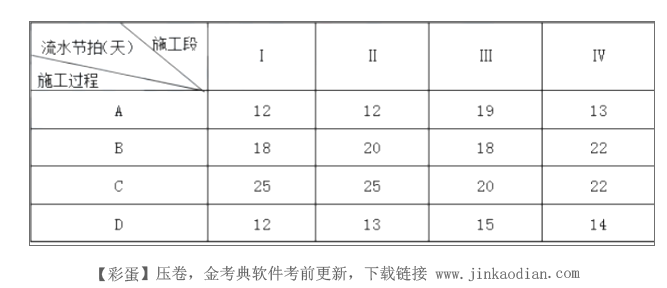

解析 1.应补充:(1)资源配备情况,如:施工中需要的劳动力、施工机具和设备、材料、预制构件和加工品的供应能力及来源情况;(2)建设单位可能提供的条件和水电供应情况;(3)施工现场条件和勘察资料;(4)预算文件和国家及地方规范等资料。2.流水节拍表根据上表数据,按照累加数列错位相减取大差法,确定流水步距:①各施工过程流水节拍的累加数列:施工过程A:12 24 43 56施工过程B:18 38 56 78施工过程C:25 50 70 92施工过程D:12 25 40 54②错位相减,取最大值得流水步距:3.总工期T=∑K+TN=12+18+52+12+13+15+14=136(天),满足合同工期的要求。4.(1)索赔成立。理由:按照施工合同法,不可抗力事件造成的工程清理、恢复费用,应由建设单位承担。(2)索赔不成立。理由:按照施工合同法,不可抗力事件造成的施工单位自有的机械损坏由施工单位自己承担。(3)索赔不成立。理由:不可抗力事件造成的人员伤亡由各单位自己承担。(4)索赔成立。理由:不可抗力事件造成的工期延后可进行工期顺延。
转载请注明原文地址:https://tihaiku.com/jzgc/215329.html

最新回复(0)
