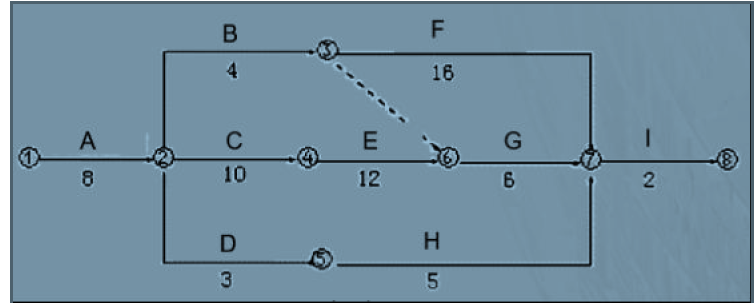

问题 某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。乙方按时提交了施工方案和施工网络进度计划如下图所示(单位:天),并得到甲方代表的批准。实际施工过程中发生了如下几项事件:事件1:在开展A 工作时,发现局部有软弱下卧层,按甲方代表指示乙方配合地质复查,配合用工为10 个工日。地质复查后,根据甲方代表批准的地基处理方案,增加处理费用4 万元,因地基复查和处理使A 工作作业时间延长3 天,人工窝工15 个工日。事件2:在B 工作施工时,因原设计尺寸不当,甲方代表要求拆除已施工的部分,重新定位施工。由此造成增加用工30 个工日,机械台班费5000 元,材料费1.2 万,B 作业时间拖延9 天。事件3:在C 工作施工过程中,因施工机械故障,造成工人窝工8 个工日,该项工作作业时间延长2 天。事件4:在E 工作基本结束时,甲方代表对某项电气暗管的敷设位置是否准确有疑义,要求乙方进行剥漏检查。检查结果为某部位的偏差超出了规范允许范围,乙方根据甲方代表的要求进行返工处理,合格后甲方代表予以签字验收。该项返工及覆盖用工20 个工日,材料费为1000 元。因该项电气暗管的重新检验和返工处理使G 工作的开始作业时间推迟了1 天。事件5:在H 工作进行中,因乙方购买的材料质量不合格,甲方代表令乙方重新购买合格材料。由此造成该项工作多用人工8 个工日,作业时间延长4 天,材料损失费8000 元。其余各项工作实际作业时间和费用均与原计划相符。【问题】1.写出网络图的关键线路(用工作表示)和总工期。2.在上述事件中,乙方向甲方提出工期和费用索赔是否成立?分别说明理由。3.假设工程所在地人工费标准为98 元/工日,应由甲方给予补偿的窝工人工费补偿标准为58元/工日(计算索赔费用时暂不考虑其他费率)。则在该工程结算时,乙方应该得到的索赔款为多少?(保留两位小数)。

选项

答案

解析 1.关键线路:A→C→E→G→I,总工期为38 天。
2.事件1:工期和费用索赔成立;
理由:因为地质条件变化属于甲方应承担的责任,且A 工作位于关键线路上,为关键工作。
事件2:费用索赔成立,工期索赔1 天成立;
理由:因为设计位置变化是甲方的责任,由此增加的费用应由甲方承担,费用索赔成立。B
工作的拖延时间为9 天,B 工作总时差为8 天,实际影响总工期为9-8=1 天,因此工期索赔1 天成立。
事件3:工期和费用索赔不成立;
理由:因为施工机械故障属于乙方应承担的责任,不能索赔。
事件4:工期和费用索赔不成立;
理由:甲方代表有权要求乙方对已覆盖的分项工程剥离检查,检查后发现质量不合格,其费用和工期损失由乙方承担。
事件5:工期和费用索赔不成立;
理由:乙方应对自己购买的材料质量和完成的产品质量负责,因乙方购买的材料质量不合格引起的损失,不能索赔。
3.(1)由事件1 引起的索赔费用:
10×98+40000+15×58=41850.00(元)
(2)由事件2 引起的索赔费用:
30×98+12000+5000=19940.00(元)
所以,乙方应该得到的索赔款为:
41850.00+19940.00=61790.00(元)
