【背景资料】某建设单位投资兴建一办公楼,投资概算25000.00万元,建筑面积2

admin2022-08-02  38

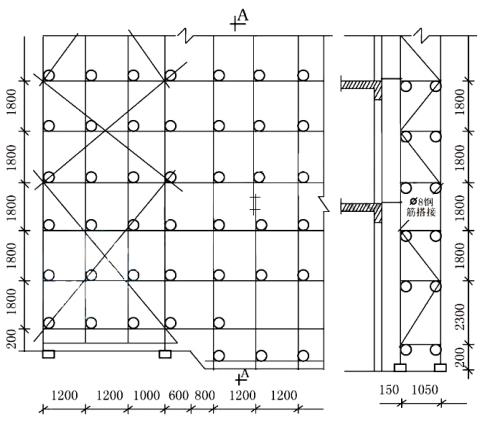

问题 【背景资料】某建设单位投资兴建一办公楼,投资概算25000.00万元,建筑面积21000m;钢筋混凝土框架-剪2力墙结构,地下 2层,层高4.5m。地上18层,层高3.6m。经公开招投标,A工程总承包单位中标。A单位对工程施工等工程内容进行了招标,B施工单位中标了本工程施工标段,中标价为18060万元。部分费用如下:安全文明施工费340万元,其中按照施工计划  2014年度安全文明施工费为226万元;夜间施工增加费 22万元;特殊地区施工增加费36万元;大型机械进出场及安拆费86万元;脚手架费220万元,模板费用105万元;施工总包管理费54万元;暂列金额300万元。B施工单位中标后第 8天,双方签订了项目工程施工承包合同,规定了双方的权利、义务和责任。部分条款如下:工程质量为合格;除钢材及混凝土材料价格浮动超出±10%(含10%)、工程设计变更允许调整以外,其他一律不允许调整;工程预付款比例为10%;合同工期为485日历天,于2014年2月1日起至 2015年5月31日止。施工单位根据工程特点、工作量和施工方法等影响劳动效率因素,计划主体结构施工工期为120天,预计总用工为 5.76万个工日,每天安排2个班次,每个班次工作时间为7个小时。外装修施工时,施工单位搭设了扣件式钢管脚手架(如下图),架体搭设完成后,进行了验收检查,提出了整改意见。图:脚手架搭设示意图(非作业层)项目经理组织参建各方人员进行高处作业专职安全检查,检查内容包括安全帽、安全网、安全带、悬挑式物料钢平台等。监理工程师认为检查项目不全面,要求予以补充。【问题】1.A工程总承包单位与 B施工单位签订的施工承包合同属于哪类合同?列式计算措施项目费、预付款各为多少万元?2.计算主体施工阶段需要多少名劳动力?3.指出背景资料中脚手架搭设的错误之处。4.请写出现场高处作业检查评定项目的具体内容。

选项

答案

解析 1.A工程总承包单位与 B施工单位签订的施工承包合同属于可调总价合同。
措施项目费=340+22+36+86+220+105=809万元
预付款:(18060—300)*10%=17760*10%=1776万元
2.主体施工阶段需要劳动力:57600*8/(2*7*120)=274.3,取整275名。
3.不妥之处一:立杆采用搭接方式接长。
正确做法:立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接。
不妥之处二:连墙件仅用Φ8钢筋与主体拉结。
正确做法:高度在24m以下的单、双排脚手架,宜采用刚性连墙件与建筑物可靠连接,亦可采用拉筋和顶撑配合使用的附墙连接方式,严禁使用仅有拉筋的柔性连墙件。
不妥之处三:横向扫地杆在纵向扫地杆上部。
正确做法:横向扫地杆宜采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
不妥之处四:高处架体扫地杆未向低处延伸。
正确做法:脚手架立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于 1m。
不妥之处五:图中最底一步距的距离为 2.3m。
正确做法:立杆的纵、横向间距应满足设计要求,立杆的步距不应大于 1.8m。
4.现场高处作业检查的项目还应补充:临边防护、洞口防护、通道口防护、攀登作业、悬空作业、移动式操作平台。
转载请注明原文地址:https://tihaiku.com/jzgc/214678.html

最新回复(0)
