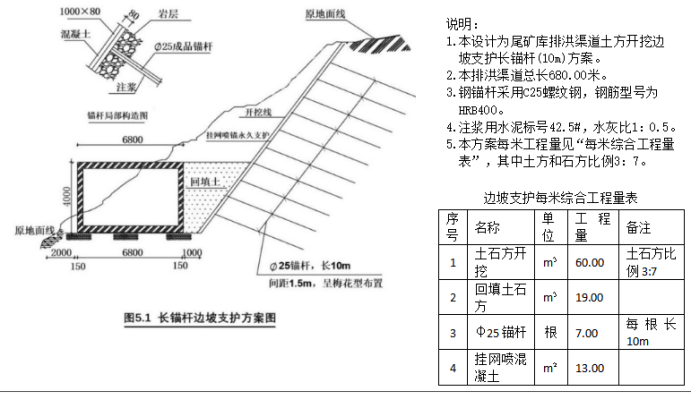

某矿山尾矿库区内680.00m长排洪渠道土石方开挖边坡支护设计方案及相关参数如图

admin2022-08-02  20

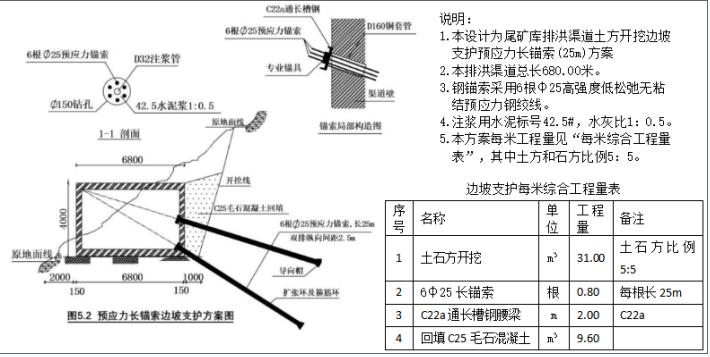

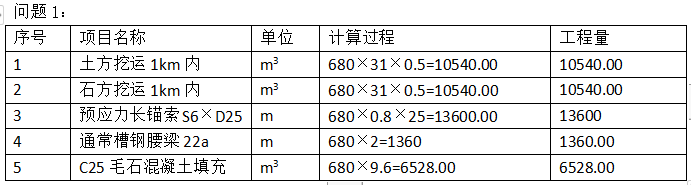

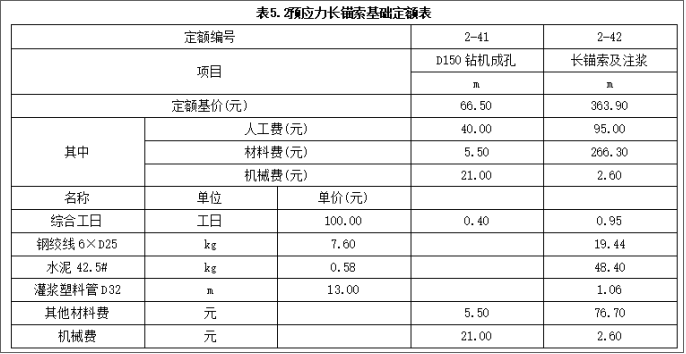

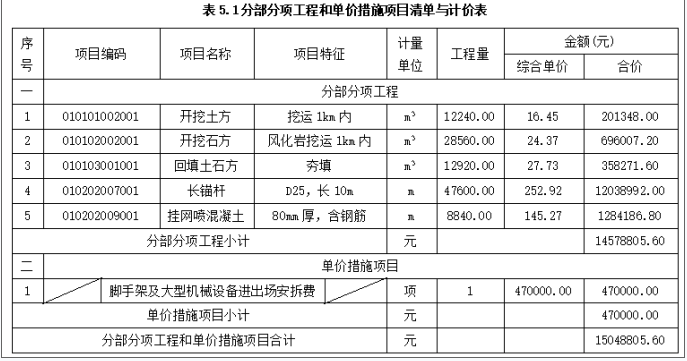

问题 某矿山尾矿库区内680.00m长排洪渠道土石方开挖边坡支护设计方案及相关参数如图5.1所示,设计单位根据该方案编制的“长锚杆边坡支护方案分部分项工程和单价措施项目清单与计价表”如表5.1所示。鉴于相关费用较大,经造价工程师与建设单位、设计单位、监理单位充分讨论研究,为减少边坡土石方开挖及对植被的破坏、消除常见的排洪渠道纵向及横向滑移安全隐患,提出了把排洪渠道兼做边坡稳定的预应力长锚索整体腰梁的边坡支护优化方案,相关设计和参数如图5.2所示。有关预应力长锚索同期定额基价如表5.2所示。【问题】1.根据图5.2中相关数据,按《房屋建筑与装饰工程工程量计算规范》(GB 50854-2013)的计算规则,在答题卡表5.1中,列式计算该预应力长锚索边坡支护优化方案分部分项工程量(土石方工程量中土方、石方的比例按5:5计算)。2.若企业管理费按人工、材料、机械费之和的10%计取,利润按人工、材料、机械、企业管理费之和的7%计取。根据表5.2中的数据,按《建设工程工程量清单计价规范》(GB 50500-2013)的计算规则,在答题卡表5.2中,编制该预应力长锚索综合单价分析表(预应力长锚索工程量计量方法,基础定额与清单规范相同,均按设计图示尺寸,以长度(m)为单位)。3.已知22a通长槽钢腰梁综合单价为435.09元/m、C25毛石混凝土充填综合单价为335.60元/m3,脚手架和大型机械设备进出场及安拆费等单价措施项目费用测算结果为340000.00元。根据问题1和问题2的计算结果,以及表5.1中相应的综合单价、答题卡表中相关的信息,按《房屋建筑与装饰工程工程量计算规范》(GB 50854-2013)的计算规则,在答题卡表5.3中,编制该预应力长锚索支护方案分部分项工程和单价措施项目清单与计价表。4.若仅有的总价措施安全文明施工费控分部分项工程费的6%计取,其他项目费用为零,其中人工费占分部分项工程费及措施项目费的25%,规费按人工费的21%计取,税金按9%计取,利用表5.1和问题3相应的计算结果,按《建设工程工程量清单计价规范》(GB 50500-2013)的计算规则,在答题卡中列式计算两边坡支护方案的安全文明施工费、人工费、规费,在答题卡表5.4中,编制两边坡支护方案单位工程控制价比较汇总表(两方案差值为长锚杆方案与长锚索方案控制价的差值)。(无特殊说明的,费用计算时均为不含税价格。)

选项

答案

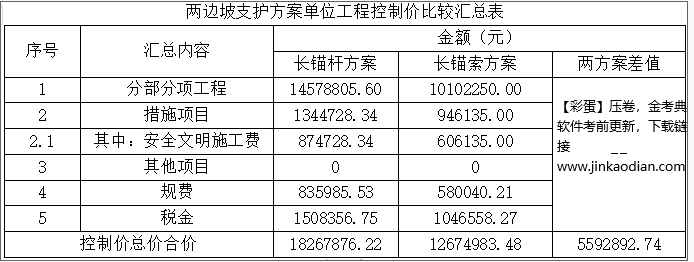

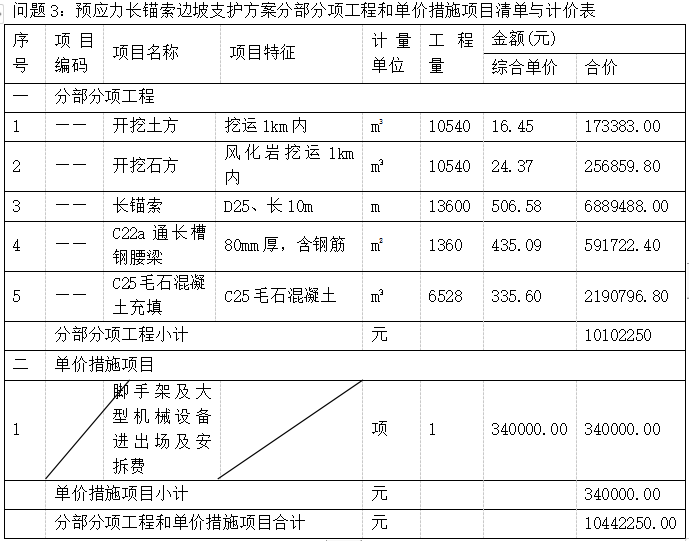

解析 问题4:(1)锚杆方案安全文明施工费:14578805.60×6%=874728.34(元)(2)锚杆方案人工费:(15048805.60+874728.34)×25%=3980883.49(元)(3)锚杆方案规费:3980883.49×21%=835985.53(元)(4)锚索方案安全文明施工费:10102250×6%=606135(元)(5)锚索方案人工费:(10442250+606135)×25%=2762096.25(元)(6)锚索方案规费:2762096.25×21%=580040.21(元)
转载请注明原文地址:https://tihaiku.com/jzgc/204592.html

最新回复(0)
