某工程施工合同总价为3200万元,工期18个月,施工合同约定: (1)建设单位

admin2022-08-02  38

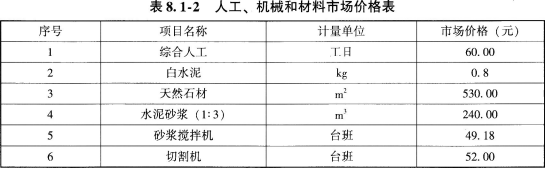

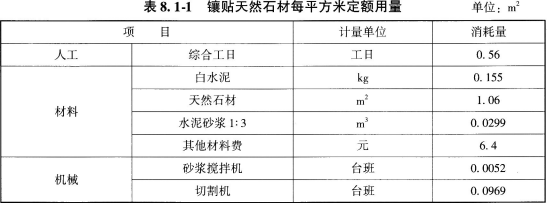

问题 某工程施工合同总价为3200万元,工期18个月,施工合同约定:(1)建设单位在开工前7天应向施工单位支付合同总价20%的工程预付款。(2)工程预付款自工程开工后的第8个月起分5个月等额抵扣。(3)工程进度款按月结算。工程质量保证金为合同总价的5%,建设单位从施工单位每月应得工程款中按比例扣留。(4)当分项工程实际完成工程量比清单工程量增加10%以上时,超出部分的相应综合单价调整系数为0.9。(5)以工程量清单中分部分项工程合价为基数计算,规费费率3.5%;增值税税率9%,按规定计算。不考虑进项税。在施工过程中,发生以下情况:(1)工程开工后,建设单位要求变更设计。增加一项天然石材台阶面工程,由建设单位提供天然石材,双方商定该项综合单价中的管理费、利润均以人工费+机械费为计算基数,管理费率为40%,利润率为14%。消耗量及价格信息资料见表8.1-1、表8.1-2。(2)在工程进度第8个月时,施工单位本月按计划进度完成200万元建安工作量,同时还完成了建设单位要求增加的一项工作内容。经造价工程师计量后的该工作工程量为260m2,经发包人批准的综合单价为352元/m2。(3)在工程进度第14个月时,施工单位向建设单位提交本月按原综合单价计算的该项目已完工程量结算款180万元。经造价工程师计量,其中某分项工程因设计变更实际完成工程数量为580m3(原清单工程数量为360m3,综合单价1200元/m3)。问题:1.计算该项目工程预付款。2.列式计算天然石材台阶面工程的工程量清单综合单价(综合单价中不含建设单位提供的天然石材)。3.列式计算第8个月的应付工程款。4.列式计算第14个月的应付工程款。(计算结果均保留两位小数,问题3和问题4的计算结果以万元为单位)

选项

答案

解析 问题1: 工程预付款:3200×20%=640(万元)
问题2:
人工费:0.56×60=33.60(元/m2)
材料费:0.155×0.8+0.0299×240+6.4=13.70(元/m2)
机械费:0.0052×49.18+0.0969×52=5.29(元/m2)
管理费:(33.60+5.29)×40%=15.56(元/m2)
利润:(33.60+5.29)×14%=5.44(元/m2)
综合单价:33.60+13.70+5.29+15.56+5.44=73.59(元/m2)
问题3:
增加工作的工程款:260 ×352×(1+3.5%)×(1+9%)=10.32(万元)
第8个月应付工程款:(200+10.32)×(1-5%)-640÷5=71.80万元)
问题4:
该分项工程实际工程款应为:
[360×1.1×1200+(580-360×1.1)×1200×0.9]×(1+3.5%)(1+9%)=76.03(万元)
承包商结算报告中该分项工程的工程款为:
580×1200×(1+3.5%)(1+9%)=78.52(万元)
承包商多报的该分项工程的工程款为:78.52-76.03=2.49(万元)
第14个月应付工程款(180-2.49)×(1-5%)=168.63(万元)
转载请注明原文地址:https://tihaiku.com/jzgc/204544.html

最新回复(0)
