背景材料:某工程为砖混结构,地下0层,地上2层,外墙为300mm厚砌体,矩形柱2

admin2022-08-02  29

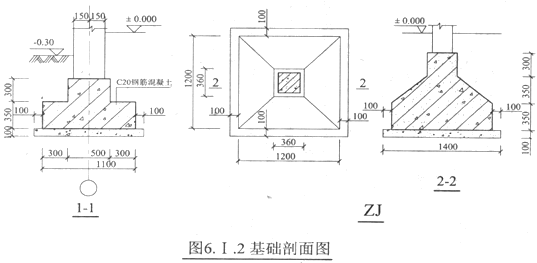

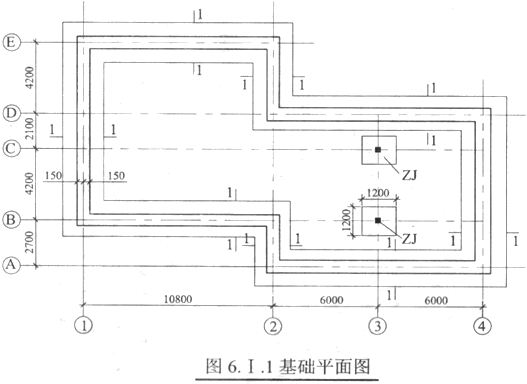

问题 背景材料:某工程为砖混结构,地下0层,地上2层,外墙为300mm厚砌体,矩形柱260mm×260mm,基础平面图如图6.1.1所示,墙下现浇钢筋混凝土条形基础,柱下独立基础,基础的剖面图尺寸如图6.1.2所示,基础底标高(垫层顶标高)为-2.2m。基础垫层混凝土强度等级为C15,基础混凝土强度等级为C20,均按外购商品混凝土考虑。  说明:计算结果保留小数点后两位。问题:  1.依据《房屋建筑与装饰工程工程量计算规范》(GB50854—2013),计算该工程的挖沟槽土方、挖基坑土方、现浇混凝土带形基础、现浇混凝土独立基础、混凝土基础垫层、基础回填土的工程量,将计算过程及结果填写入表1中。  棱台体体积公式为V=1/3×h×(a2+b2+a×b)  或V=1/6×h×[a×b+A×B+(a+A)×(b+B)]  表1 分部分项工程清单工程量计算表2.依据《房屋建筑与装饰工程工程量计算规范》(GB50854—2013),计算独立基础的模板工程量(坡面不计算模板工程量),将计算过程及计算结果填入表2。3.某施工单位承担该工程土建部分的施工,拟定的基础挖土技术方案为矩形大开挖方式,即按最外边线墙下垫层尺寸另加工作面宽度300mm开挖,放坡系数取0.33,放坡至垫层底,计算该施工单位挖一般土方的方案工程量,将计算结果填入表3中。  基坑放坡体积公式为V=(a+2c+KH)×(b+2c+KH)×H+1/3×K2×H34.假定该工程混凝土基础垫层清单量为10m3,垫层采用木模板,已知模板工程量为15.52m2,垫层混凝土方案量同清单量,混凝土垫层施工定额及模板措施费用详见表4、表5;管理费费率12%,以人工费、材料费和机械使用费之和为基数;利润率6%,以人工费、材料费、机械使用费、利润之和为基数。试计算该垫层的清单综合单价(含模板工程),并将计算过程及结果填入表6、表7。5.某施工单位拟投标该项目的土建工程,经造价工程师测算该项目分部分项工程费用为858000元,措施项目费用为171600元,暂列金额6万元,专业工程暂估价3万元,总包服务费按专业工程暂估价的3%计,计日工60工日(工日综合单价按180元计),规费费率与税金税率分别按7%、9%计取,补充完成单位工程投标报价汇总表8。(该表直接填写计算结果)

选项

答案

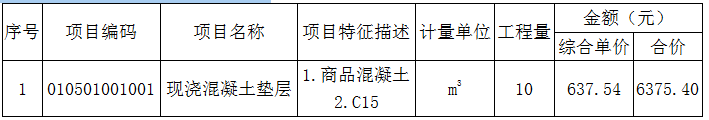

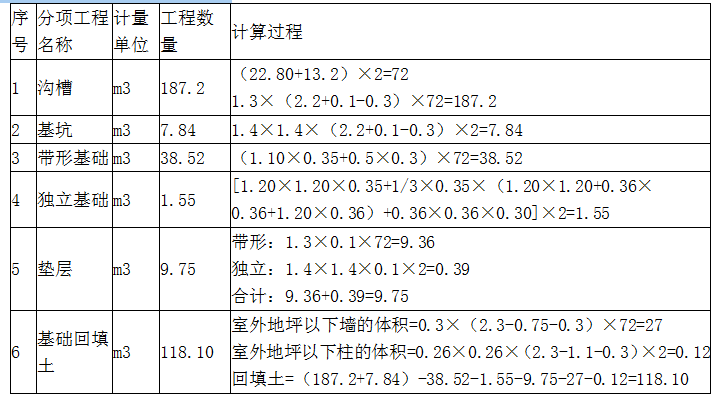

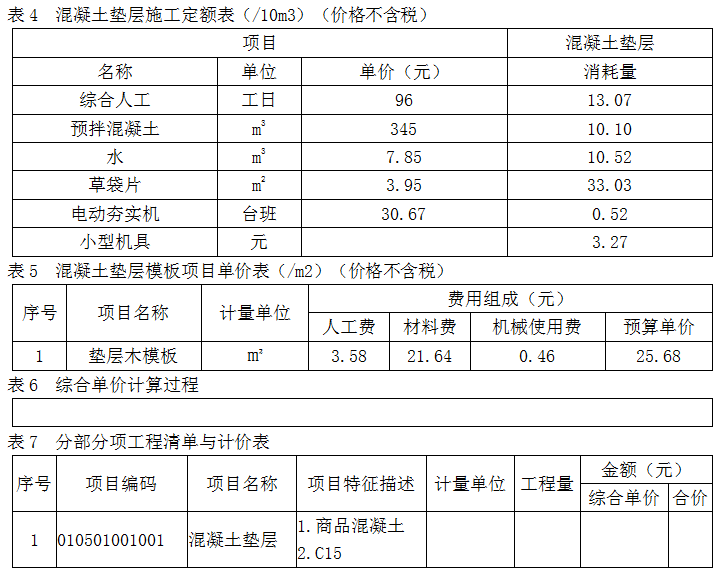

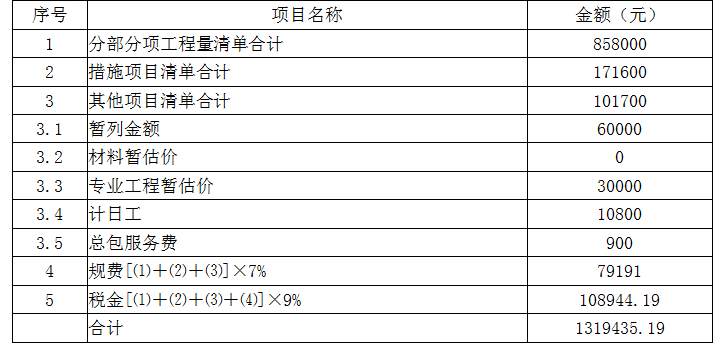

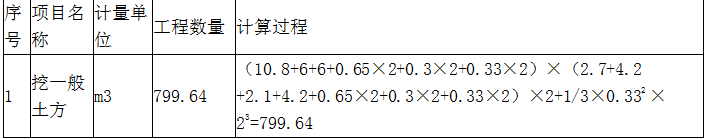

解析 问题1  表1 分部分项工程量计算表问题2:  表2 模板工程量计算表问题3:  表3 方案工程量计算表问题4:  表6 综合单价计算过程表7 分部分项工程清单与计价表问题5:  表8 单位工程投标报价汇总表
