问题

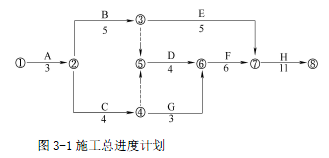

背景资料某办公楼工程,地下一层,地上十层,现浇钢筋混凝土框架结构,预应力管桩基础,建设单位与施工总承包单位签订了施工总承包合同,合同工期为29 个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如图3-1 所示(时间单位:月),该计划通过了监理工程师的审查和确认。

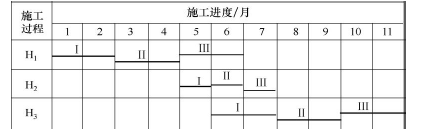

合同履行过程中,发生了如下事件:事件1:在工程施工进行到第7 个月时,因建设单位提出设计变更,导致G 工作停止施工1 个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18 万元/月。事件2:在H 工作开始前,为了缩短工期,施工总承包单位将原施工方案中H 工作的异步距异节奏流水施工调整为等步距异节奏流水施工(成倍节拍流水施工)。原施工方案H 工作异步距异节奏流水施工横道图如图3-2 所示(时间单位:月)。
图3-2 H 工作异节奏流水施工横道图问题:1.施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?2.事件1 中,施工总承包单位可索赔的赶工费为多少万元?说明理由。3.事件2 中,流水施工调整后,H 工作相邻工序的流水步距为多少个月?工期可缩短多少个月?按照图3-2 格式绘制出调整后的H 工作的施工横道图。
选项
答案
解析

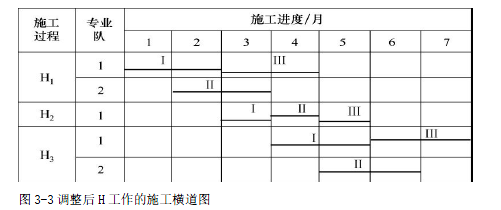

问题1:(1)原进度计划关键线路为:A→B→D→F→H计划工期为:3+5+4+6+11=29 个月满足合同工期要求。(2)为保证工程进度目标,施工总承包单位应重点控制关键线路:A→B→D→F→H问题2:施工单位不可索赔赶工费。理由:建设单位提出设计变更,导致G 工作停止施工1 个月,虽是建设单位应承担的责任事件,但G 工作的总时差为1 个月,停工1 个月,对总工期无影响,施工单位无需赶工。问题3:(1)H 工作调整为等步距异节奏流水施工后,流水步距K=1 个月。(2)原H 工作按异步距异节奏流水施工时,流水工期为T=(4+1)+(2+2+2)=11(月);调整为等步距异节奏流水施工后,流水工期T=(m+n-1)K=(3+5-1)×1=7(月);工期可缩短11-7=4(月)。(3)调整后H 工作的施工横道图如图3-3 所示。
转载请注明原文地址:https://tihaiku.com/jzgc/204530.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,
已知某工程的网络计划中相关资料如下表所示。 问题:1.根据上表绘制
不以降低基坑内地下水位为目的的井是( )。A、集水井 B、减压井 C、回
施工单位在中标某高档办公楼工程后,与建设单位按照《建设工程施工合同(示范文本)》
某新建商用群体建设项目,地下二层,地上八层,现浇钢筋混凝土框架结构,桩筏基础,建
下列装饰装修工程中,通常需要洒水养护的有( )A.整体面层地面 B.干挂花岗岩
关于建设工程招标投标的说法,错误的有( )。A、应遵循公开、公平、公正和诚实信用
关于建筑工程施工质量验收单元划分的说法,错误的是( )。A、单位工程可以是一个构
关于房屋建筑工程在正常使用条件下最低保修期限的说法,正确的是( )。A.供热系统
按照建筑安装工程造价的构成,其他项目费用不包括( )。A、暂列金额 B、计日
随机试题
[originaltext]M:MayIcomein?W:Yes,ofcourse.M:Hello,Kate.WhereisJan
[originaltext]W:Goodevening,sir.WelcometotheRoyalFantasyHotel.Howcan
Today,theworldwidewebcanbeusedbothto【C1】______informationandto
(一) 关于印发《物业服务收费明码标价规定》的通知 发改价检[2004]14
①采用高科技技术分析卫星照片②作出决策以保障国家的安全③发射间谍卫星俯瞰世界
(2021年上半年真题)如下图所示,在Excel中单击单元格E2,欲求出甲班20
一住店客人未付房钱即想离开旅馆去车站。旅馆服务员揪住他不让走,并打报警电话。客人
结核杆菌生命力顽强,且易产生耐药性,临床采用标准化学治疗方案 对急性粟粒型
多个单项工程和多个单位工程,结合到一起才能发挥工程项目产品的整体功能和效益,这
A. B. C. D.
最新回复
(
0
)
