1.某单位发包一化工非标设备制作安装项目,设备共40台,重量总计600t,其中封

admin2022-08-02  24

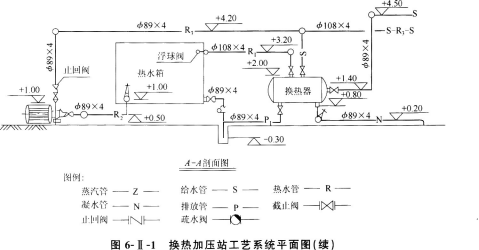

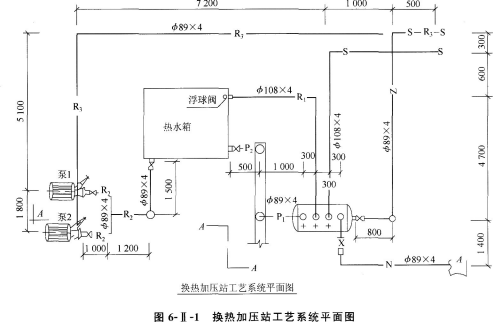

问题 1.某单位发包一化工非标设备制作安装项目,设备共40台,重量总计600t,其中封头、法兰等所有附件共计120t。由于结构复杂、环境特殊、时间紧迫,没有相应定额套用,经过调研,在编制招标控制价时,按照以下相关资料数据,确定该项非标设备制作安装的综合单价。(1)该项非标设备的筒体部分采用标准成卷钢板进行现场卷制后,与所有附件组对焊接而成。筒体部分制作时钢板的利用率为80%,钢卷板开卷与平直的施工损耗率为4%;标准成卷钢板价格按0.5万元/t。封头、法兰等附件均采用外购标准加工件,每吨价格0.8万元。在制作、组对、安装过程中每台设备胎具摊销费为0.16万元,其他辅助材料费为0.64万元。(2)基本用工按甲、乙两个施工小组曾做过的相近项目的算术平均值为依据确定。甲组8人完成6台共耗用了384个工日;乙组8人累计工作224工日完成了4台。其他用工(包括超运距和辅助用工)每台设备为15个工日。预算人工幅度差按12%计。预算定额工日单价按50元计。(3)施工机械费用每台非标设备按0.66万元计。(4)企业管理费、利润分别按人工费的65%、35%计。2.换热加压站工艺系统安装如图6-Ⅱ-1所示。工程量清单统一项目编码见表6-Ⅱ-1。说明:1.管道系统工作压力为1.0MPa。图中标注尺寸除标高以m计外,其他均以mm计。2.管道均采用20号碳钢无缝钢管,弯头采用成品压制弯头,三通现场挖眼连接。管道系统全部采用电弧焊接。3.蒸汽管道安装就位后,对管口焊缝采用X光射线进行无损探伤,探伤片子规格为80mm×150mm,管道按每10m有7个焊口计,探伤比例要求为50%。管道焊缝探伤片子的搭接长度按25mm计。4.所有法兰为碳钢平焊法兰;热水箱内配有一浮球阀。阀门型号截止阀为J41T—16,止回阀为H41T—16,疏水阀S41T—16,均采用平焊法兰连接。5.管道支架为普通支架。管道安装完毕用水进行水压试验和冲洗。6.所有管道、管道支架除锈后,均刷防锈漆二遍。管道采用岩棉管壳(厚度为50mm)保温,外缠铝箔保护层。问题:1.根据背景数据,计算碳钢非标设备制作安装工程的以下内容,并写出其计算过程:  (1)计算制作安装每台设备筒体制作时的钢板材料损耗率、需用平直后的钢板数量、需用标准成卷钢板数量、每台设备制作安装的所需材料费。  (2)计算每台该设备制作安装的时间定额(即基本用工)、每台设备制作安装的预算定额工日消耗量及人工费。  (3)计算出该设备制作安装工程量清单项目的综合单价及合价。(计算结果均保留两位小数)2.按照《建设工程工程量清单计价规范》GB50500-2013及其规定,以及表6-Ⅱ-1“工程量清单统一项目编码”,编列出该管道系统(支架制安除外)的分部分项工程量清单项目,将相关数据内容填入“分部分项工程量清单表”中,并将管道和管道焊缝x光射线探伤工程量的计算过程(其中φ89×4无缝钢管长度工程量已给定不需写计算过程),分别写在“分部分项工程量清单表”的后面。

选项

答案

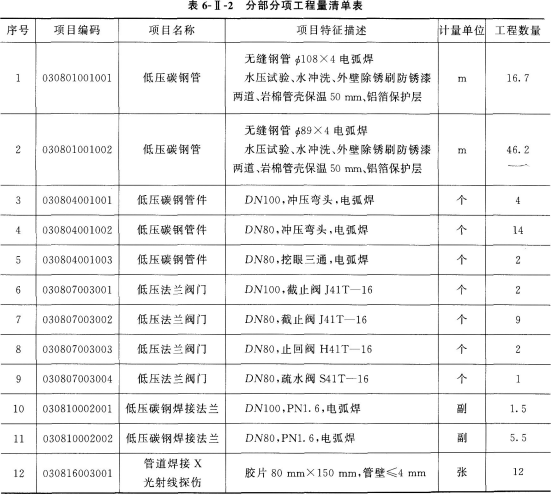

解析 1.(1)单台非标设备的筒体重量=(600-120)t÷40台=12t/台每台没备筒体所需平直后的钢板重量=12t/台÷80%=15t/台设备筒体制作时的钢板损耗率=(15-12)t/台÷12t/台=25%每台设备筒体需要成卷钢板重量=15t/台×(1+4%)=15.6t/台单台封头、法兰等附件重量=120t÷40台=3t/台每台设备制作安装所需材料费=钢板材料费+封头、法兰等附件费+胎具摊销费+其他辅助材料费=15.6t/台×0.5万元/t+3t/台×0.8万元/t+0.16万元+0.64万元=11万元(2)甲组的时间定额=384工日÷6台=64工日/台乙组的时间定额=224工日÷4台=56工日/台甲乙两组的平均时间定额=(64+56)工日/台÷2=60工日/台每台设备制作安装的预算定额工日消耗量=(时间定额+其他用工)×(1+人工幅度差)=(60+15)工日×(1+12%)=84工日每台设备制作安装的人工费用=84工日×50元/工日=4200元=0.42万元(3)该非标设备制作安装工程量清单项目的综合单价=(人工费+材料费+机械费)+人工费×(企业管理费率+利润率)=(0.42+11+0.66)万元+0.42万元×(65%+35%)=12.50万元该非标设备制作安装项目工程量清单费用合价=(40×12.5)万元=500万元2.分部分项工程量清单表见表6-Ⅱ-2。工程量的计算过程:(1)无缝钢管φ108×4安装工程量的计算式:S管:[0.5+1+0.6+4.7+(4.2-2)]m=9mR1管;[4.7+0.5+1+0.3+(3.2-2)]m=7.7m小计:(9+7.7)m=16.7m(2)φ89×4蒸汽管道焊缝X射线探伤工程量的计算式:Z管:[0.5+0.8+0.3+0.6+4.7+(4.5-1.4)]m=10m焊口总数:[(10÷10)×7]个=7个探伤焊口数:7个×50%=3.5个,取4个焊口每个焊口的胶片数:0.089×3.14÷(0.15-0.025×2)张=2.79张,取3张胶片数量:3张/个×4个=12张
转载请注明原文地址:https://tihaiku.com/jzgc/204477.html

最新回复(0)
