某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1
某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下: 1
admin
2022-08-02
31
问题

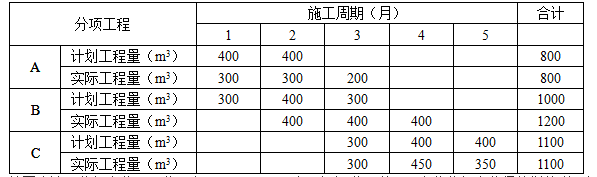

某工程项目发承包双方签订了建设工程施工合同,工期5个月,有关背景资料如下:1.工程价款方面:(1)分项工程项目费用合计824000元,包括分项工程A、B、C三项,清单工程量分别为800m3、1000m3、1100m3,综合单价分别为280元/m3、380元/m3、200元/m3。当分项工程项目工程量增加(或减少)幅度超过15%时, 综合单价调整系数为0.9(或1.1)。(2)单价措施项目费用合计90000元,其中与分项工程B配套的单价措施项目费用为36000元,该费用根据分项工程B的工程量变化同比例变化,并在第5个月统一调整支付,其他单价措施项目不予调整。(3)总价措施项目费用合计130000元,其中安全文明施工费按分项工程和单价措施项目费用之和的5%计取,该费用根据计取基数变化在第5个月统一调整支付,其余总价措施项目费用不予调整。(4)其他项目费用合计206000元,包括暂列金额80000元和需分包的专业工程暂估价120000元(另计总承包服务费5%)。(5)上述工程费用均不包含增值税可抵扣进项税额。(6)管理费和利润按人材机费用之和的20%计取,规费按人材机费、管理费、利润之和的6%计取,增值税税率为9%。2.工程款支付方面:(1)开工前,发包人按签约合同价(扣除暂列金额和安全文明施工费)的20%支付给承包人作为预付款(在施工期间的第2~4个月的工程款中平均扣回),同时将安全文明施工费按工程款支付方式提前支付给承包人。(2)分项工程项目工程款逐月结算。(3)除安全文明施工费之外的措施项目工程款在施工期间的第1~4个月平均支付。(4)其他项目工程款在发生当月结算。(5)发包人按每次承包人应得工程款的90%支付。(6)发包人在承包人提交竣工结算报告后的30天内完成审查工作,承包人向发包人提供所在开户银行出具的工程质量保函(保函额为竣工结算价的3%),并完成结清支付。表4.1 施工期间各月分项工程计划和实际完成工程量如表4.1所示。
问题:1.该工程签约合同价为多少元?安全文明施工费工程款为多少元?开工前发包人应支付给承包人的预付款和安全文明施工费工程款分别为多少元?2.施工至第2个月末,承包人累计完成分项工程合同价款为多少元?发包人累计应支付承包人的工程款(不包括开工前支付的工程款)为多少元?分项工程A的进度偏差为多少元?3.该工程的分项工程项目、措施项目、分包专业工程项目合同额(含总承包服务费)分别增减多少元?4.该工程的竣工结算价为多少元?如果在开工前和施工期间发包人均已按合同约定支付了承包人预付款和各项工程款,则竣工结算时,发包人完成结清支付时,应支付给承包人的结算款为多少元?(注:计算结果四舍五入取整数)
选项
答案
解析
1.签约合同价=(824000+90000+130000+206000)×(1+6%)×(1+9%)=1444250(元) 安全文明施工费工程款=(824000+90000)×5%×(1+6%)×(1+9%)=45700×(1+6%)×(1+9%)=52801.78=52802(元)
预付款=[1444250-(45700+80000)×(1+6%)×(1+9%)]×20%=259803.244=259803(元)
应支付安全文明施工费工程款=45700×(1+6%)×(1+9%)×90%=47521.602=47522(元)
2.
2月末累计完成分项工程合同价款=(600×280+400×380)×(1+6%)×(1+9%)=369728(元)
2月末发包人累计应支付的工程款=369728×90%+(90000+130000-45700)×(1+6%)×(1+9%)÷4×2×90%-259803÷3=332755.2+90623.799-86601=336777.999=336778(元)
A工作的进度偏差=(600-800)×280×(1+6%)×(1+9%)=-64702.4=-64702(元)
进度拖后64702元
3.
分项工程增加合同额=[50×380×0.9+150×380]×(1+6%)×(1+9%)=74100×(1+6%)×(1+9%)=85615(元)
增加单价措施项目费=36000÷1000×200=7200(元)
措施项目增加合同额=[7200+(74100+7200)×5%]×(1+6%)×(1+9%)=11265×(1+6%)×(1+9%)=13015.581=13016(元)
分包专业工程项目增加合同额(含总承包服务费)=[(105000-120000)×(1+5%)]×(1+6%)×(1+9%)=-18197.55=-18198(元)
4.竣工结算价=1444250+85615+13016-18198-80000×(1+6%)×(1+9%)=1432251(元)
结算款=1432251×(1-90%)=143225(元)
转载请注明原文地址:https://tihaiku.com/jzgc/204460.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
背景: 某工程建筑面积13000m2,地处繁华城区。东、南两面紧邻市区主要路
背景: 由某企业承建的某多功能现代化商务综合大厦,地上46层,地下3层,全现
背景: 某新建综合楼工程,现浇钢筋混凝土框架结构,地下1层,地上10层,建筑
背景: 某建筑装饰工程公司承担了某大楼的室内外装饰装修改造工程,工程位于市区
背景: 某人防工程,建筑面积5000m2,地下1层,层高4.0m,基础埋深为
背景: 某市建筑公司承建本市新闻文化中心(东楼)工程,总建筑面积约64394
背景: 某建筑装饰工程公司承担了某大楼的室内外装饰装修改造工程,工程位于市
现浇大模板住宅工程,该工程共8层,采用框架结构,建筑面积5285m2。该工程项目
背景:某大学城工程,包括结构形式与建筑规模一致的四栋单体建筑,每栋建筑面积为21
通常情况下,向施工单位提供施工场地内地下管线资料的单位是( )。A、勘察单位
随机试题
Pregnantwomenwhosufferlapses(忘却)inmemoryorconcentrationmaynolong
ItwasachillyNovembereveninginNewYorkCity,andmydaughterandIwer
Bowlingisgoodforthestoneandreins,shootingforthelungsandbreast,gent
[originaltext]M:Today,we’veProfessorMcKayonourMorningTalkShow.Goodmo
Thegreatestrecentsocialchangeshavebeen【C1】______thelivesofwomen
Itdoesn’tcomeasasurprisetoyoutorealizethatitmakesnodifference
按照《个人外汇管理办法》的规定,下列说法中,错误的是()。A.银行应通过外汇局
《中国现代的区域研究》中记载:“1880年,直隶总督李鸿章委派候补知县戴华藻集股
证券公司的主要职能部门包括()。 Ⅰ.经纪管理总部 Ⅱ.证券营业部 Ⅲ.
A. B. C. D.
最新回复
(
0
)
