工程背景资料如下: 1.图6.Ⅲ所示为某标准厂房防雷接地平面图。 2.防雷接

admin2022-08-02  34

问题 工程背景资料如下:1.图6.Ⅲ所示为某标准厂房防雷接地平面图。2.防雷接地工程的相关定额见下表:说明:1.室内外地坪高差0.60m,不考虑墙厚,也不考虑引下线与避雷网、引下线与断接卡子的连接耗量。2.避雷网采用25×4镀锌扁钢,沿屋顶女儿墙敷设。3.引下线利用建筑物柱内主筋引下,每一处引下线均需焊接2根主筋,每一引下线离地坪1.8m处设一断接卡子。4.户外接地母线均采用40×4镀锌扁钢,埋深0.7m。5.接地极采用L50×50×5镀锌角钢制作,L=2.5m。6.接地电阻要求小于10Ω。7.图中标高单位以m计,其余均为mm。【问题】1.按照背景资料1~4和图6.Ⅲ所示内容,根据《建设工程工程量清单计价规范》(GB 50500—2013)和《通用安装工程工程量计算规范》(GB 50856—2013)的规定,分别列式计算避雷网、避雷引下线(利用建筑物主筋作引下线不计附加长度)和接地母线的工程量,将计算式与结果填写在答题卡上,并在答题卡表6.Ⅲ.1“分部分项工程和单价措施项目清单与计价表”中计算和编制各分部分项工程的综合单价与合价。2.设定该工程“避雷引下线”项目的清单工程量为120m,其余条件均不变,根据背景材料2中的相关定额,在答题卡6.Ⅲ.2“综合单价分析表”中,计算该项目的综合单价。(“数量”栏保留三位小数,其余均保留两位小数)

选项

答案

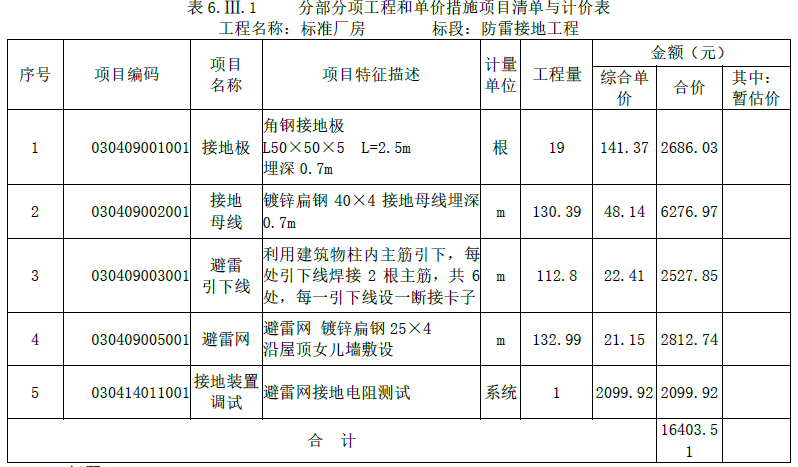

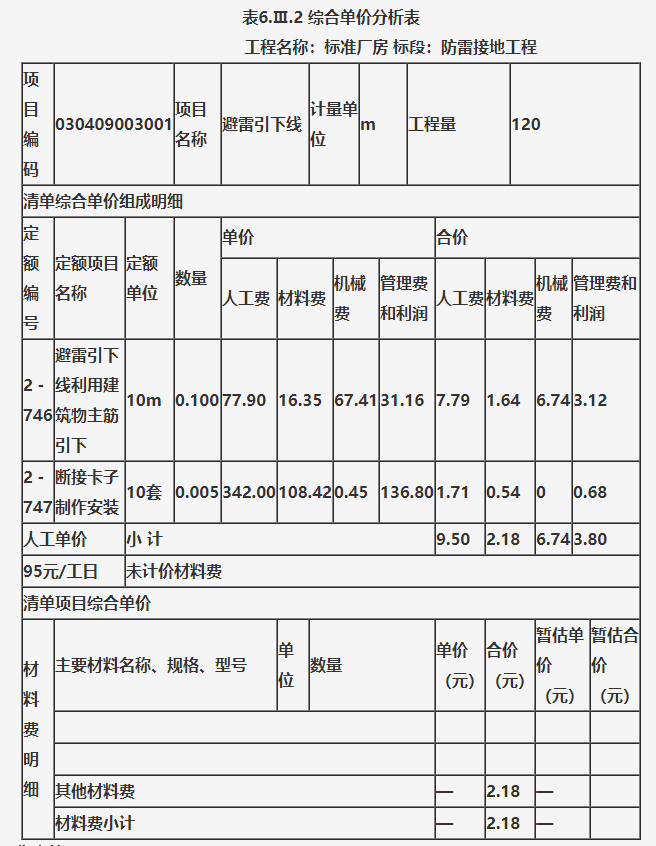

解析 1、(1)避雷网(25×4镀锌扁钢)工程量计算:[(8+14+8)×2+(11.5+2.5)×4+(21-18)×4]×(1+3.9%)=132.99(m)或:{[(11.5+2.5)×2+8×2]+14×2+(21-18)×4}×(1+3.9%)=132.99(m)(2)避雷引下线(利用柱钢筋)工程量计算:(21-1.8+0.6)×4+(18-1.8+0.6)×2=79.2+33.6=112.8(m)(3)接地母线(埋地 镀锌扁钢)工程量计算:[5×18+(3+0.7+1.8)×5+(3+2.5+0.7+1.8)]×(1+3.9%)=130.39(m)或:[5×18+3×6+2.5+(1.8+0.7)×6]×(1+3.9%)=130.39(m)表6.Ⅲ.1 分部分项工程和单价措施项目清单与计价表工程名称:标准厂房 标段:防雷接地工程
