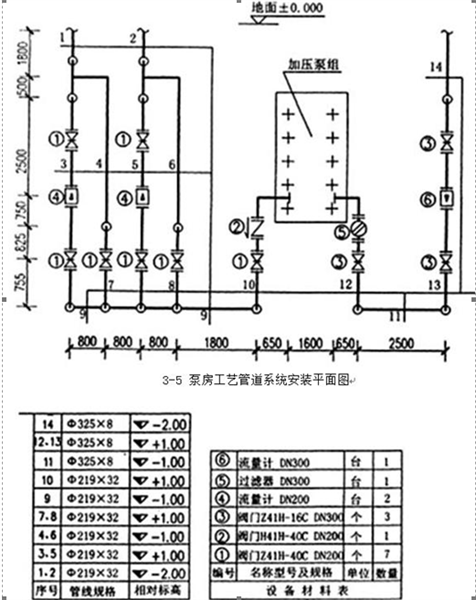

工程背景资料如下:1.图3-5为某加压泵房工艺管道系统安装的截取图。 2.假设

admin2022-08-02  35

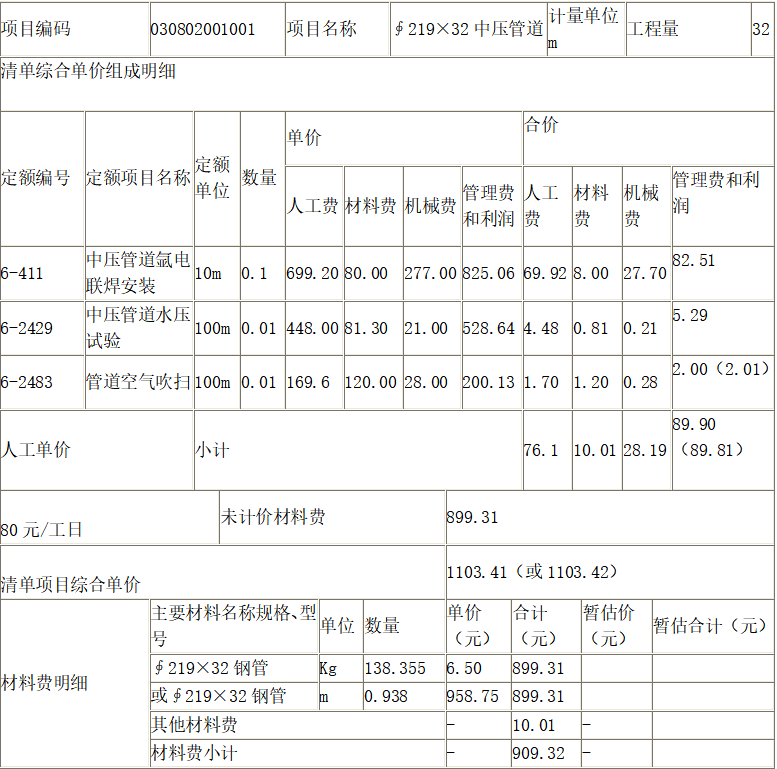

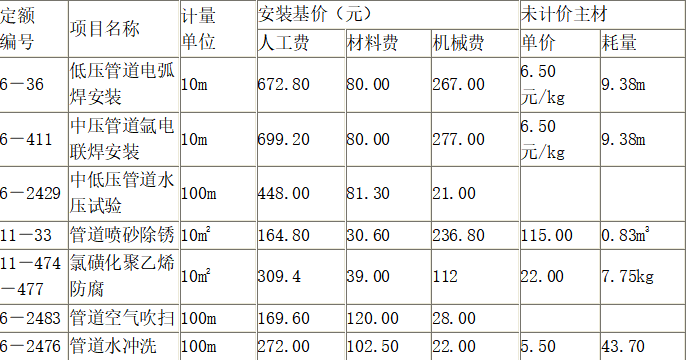

问题 工程背景资料如下:1.图3-5为某加压泵房工艺管道系统安装的截取图。2.假设管道的清单工程量如下:低压管道:Φ325×8管道21m;中压管道:Φ219×32管道32m,Φ168×24管道23m,Φ114×16管道7m。3.相关分部分项工程量清单统一项目编码见下表:4.Φ219×32碳钢管道工程的相关定额见下表:该工程的人工单价为80元/工日,管理费和利润分别按人工费的83%和35%计。说明:1.本图为某加压泵房站工艺管道系统部分安装图。标高以m计,其余尺寸均以mm计。2.管道材质为20#碳钢无缝钢管;管件为成品;法兰:进口管段为抵押碳钢平焊法兰,出口管段为中压碳钢对焊法兰,均为现电联焊。3.管道水压强度及严密性试验合格后,压缩空气吹扫。4.地上管道外壁喷砂除锈,氯磺华聚乙烯防腐:地下管道外壁砂除锈、聚乙烯粘胶带防腐。1 、按照图3-5所示内容,列式计算管道、管件安装项目的清单工程量。2 、按照背景资料2、3中给出的管道工程量和相关分部分项工程量清单统一编码,图3-5规定的管道安装技术要求和及所示法兰数量,根据《通用安装工程工程量计算规范》(GB 50856-2013)、《建设工程工程量清单计价规范》(GB 50500-2013)规定,编制管道、法兰安装项目的分部分项工程量清单,填入表3.12“分部分项工程和单价措施项目与计价表”中。3 、按照背景资料4中的相关定额,根据《通用安装工程工程量计算规范》(GB 50856-2013)、《建设工程工程量清单计价规范》(GB 50500-2013)规定,编制Φ219×32管道(单重147.50kg/m)安装分部分项工程量清单“综合单价分析表”,填入表3.13中。4 、某总承包施工企业根据某安装工程的招标文件和施工方案决定按以下数据及要求进行投标报价:该安装工程按计算出各分部分项工程人材机费用合计为6000万元,其中人工费占10%。单价措施项目中只有脚手架项目,脚手架搭拆的人材机费用48万元,其中人工费占25%;总价措施项目中的安全文明施工措施费用(包括安全施工费、文明施工费、环境保护费、临时设施费)的人材机费用根据当地工程造价管理机构发布的规定按分部分项工程人工费的20%计取,夜间施工费、二次搬运费、冬雨季施工增加费、已完工程及设备保护其他总价措施项目费的人材机费用按分部分项工程人工费的12%计取,其中人工费占人材机费的40%。企业管理费、利润分别按人工费的60%、40%计。暂列金额200万元,专业工程暂估价500万元(总承包服务费额按分包价值的3%计取),不考虑计日工费用。规费按分部分项工程和措施项目费中全部人工费的20%计取;上述费用不包含增值税可抵扣进项税额。增值税税率按9%计取。按照《通用安装工程量计算规范》、《计价规范》的规定,计算出该管道系统单位工程的投标报价。将各项费用的计算结果填入“单位工程投标报价汇总表”中,见表6.Ⅱ.3,其计算过程写在表的下面。

选项

答案

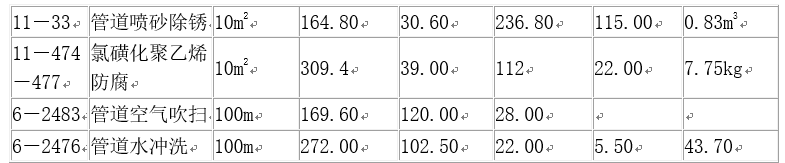

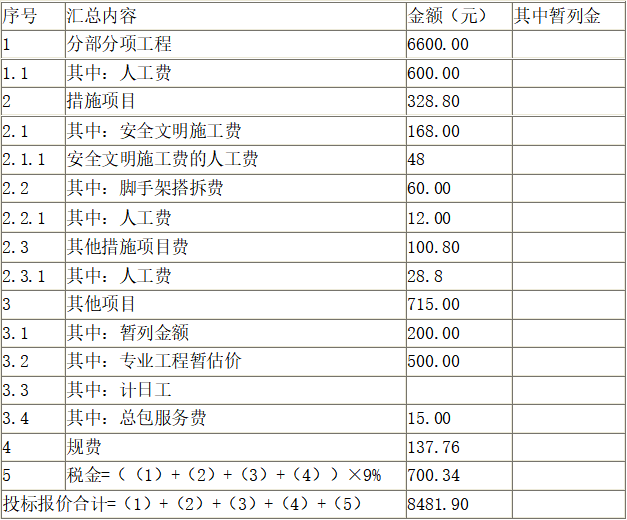

解析 【1】 φ325×8 地下:(1.8+0.5)+2+1+2.5+1=8.8(m )地上:1+(2.5+0.75+0.825+0.755)+1+1+(0.755+0.825+0.75+0.65)=10.81(m ) 合计:8.8+10.81=19.61(m ) φ219×32地下:1+(1.8+0.8×3)+1×4+[1+(0.75+2.5+0.5+0.8)+1+1+(1.8+0.5)]×2=28.9(m ) 地上:(0.65+0.75+0.825+0.755)+1+1×4+[(0.755+0.825)+1]×2+[(0.755+0.825+0.75+2.5)+1]×2=24.8(m ) 合计:28.9+24.8=53.7(m )弯头:DN300=2+2+2+1=7(个)DN200=(2+2)×2+(1+2)×2+1×4+1+2+1=22(个)三通:1×2+1×3=5(个)【2】表3.12 分部分项工程和单价措施项目与计价表【3】表3.13 工程量清单综合单价分析表                             工程名称:某加压泵房站【4】表6.Ⅱ.3单位工程投标报价汇总表各项费用的计算过程(计算式):1.分部分项工程清单计价合计=6000+6000×10%×(40%+60%)=6600(万元)其中人工费=6000×10%=600.00(万元)2.措施项目清单计费:脚手架搭拆费=48.00+48.00×25%×(40%+60%)=60.00(万元)安全文明施工费=600.00×20%+600.00×20%×40%×(40%+60%)=168.00(万元)其他措施项目费=600.00×12%+600.00×12%×40%×(40%+60%)=100.80(万元)措施项目费合计=60.00+168.00+100.80=328.80(万元)其中人工费=48×25%+(600.00×20%+600.00×12%)×40%=88.80(万元)3.其他项目费=200+500+500×3%=715(万元)4.规费:(600+88.8)×20%=137.76万元5.税金=(6600+328.8+715+137.76)×9%=7781.56×9%=700.34(万元)6.投标报价合计=6600+328.8+715+137.76+700.34=8481.90(万元)
转载请注明原文地址:https://tihaiku.com/jzgc/204398.html

最新回复(0)
