某工程项目业主与承包商采用《建设工程工程量清单计价规范》签订了工程施工承包合同。
某工程项目业主与承包商采用《建设工程工程量清单计价规范》签订了工程施工承包合同。
admin
2022-08-02
34
问题

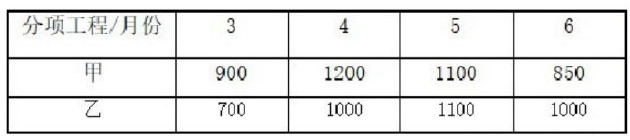

某工程项目业主与承包商采用《建设工程工程量清单计价规范》签订了工程施工承包合同。有关条款如下:分部分项工程量清单中含有甲、乙两个分项,其工程量分别为4500m3 和3200m3。清单报价中,甲分项综合单价为1240 元/m3,乙项综合单价为985 元/m3。措施项目清单中环境保护、文明施工、安全施工、临时设施四项费用以分部分项工程量清单计价合计为基数,费率为3.8%。其他项目清单中包含零星工作费一项,暂定费用为3 万元。规费、税金以分部分项工程工程量清单计价合计、措施项目清单计价合计和其他项目清单计价合计之和为基数,费率为16%。施工工期自2015 年3 月1 日开始,工期为4 个月。材料预付款按分部分项工程量清单计价合计的20%计,于开工前7 天支付,在最后两个月平均扣回。措施费(含规费和税金)在开工前7 天支付50%其余部分在各月工程款支付时平均支付。零星工作费于最后一个月按实结算。当某一分项工程实际工程量比清单工程量增加10%以上时,超出部分的工程量单价调价系数为0.9,当实际工程量比清单工程量减少10%以上时,全部工程量的单价调价系数为1.08。质量保证金按实际造价的5%扣留。承包商各月实际完成(经业主确认)的工程量见表5-1。表5-1 各月实际完成的工程量
施工过程中发生了以下事件:(1)5 月份由于设计变更经业主确认的价款为3.00 万元(含规费税金)(2)实际发生零星工作费用3.5 万元。问题:1.计算材料预付款2.计算措施项目清单计价合计和预付措施费金额。3.列式计算5 月份应支付承包商的工程款。4.列式计算6 月份承包商实际完成工程的工程款。5.假定3、4、5 月份3 个月承包商应得工程款(含索赔费用)为750 万元;则6 月份工程结算价为多少?(单位为万元,计算结果保留两位小数)
选项
答案
解析
问题一
甲分项工程量清单计价=4500×1240/10000=558.00(万元)
乙分项工程量清单计价=3200×985/10000=315.20(万元)
分部分项工程量清单计价合计=558.00+315.20=873.20(万元)
材料预付款=873.20×20%=174.64(万元)
问题二
2.措施项目清单计价合计=873.20×3.8%=33.18(万元)
预付措施费金额=33.18×(1+16%)×50%=19.24(万元)
问题三
根据背景可知,5 月份甲、乙分项工程的综合单价均不做调整。
5 月份甲分项工程工程价款=1100×1240×(1+16%)/10000=158.22(万元)
5 月份乙分项工程工程价款=1100×985×(1+16%)/10000=125.69(万元)
5 月份措施工程款19.24/4=4.81(万元)
5 月份变更工程款3.00 万元
5 月份承包商实际完成的工程款=158.22+125.69+4.81+3.00=291.72(万元)
5 月份应支付承包商的工程款=291.72×(1-5%)-174.64/2=189.81(万元)
问题四
6 月末甲分项工程累计完成工程量=900+1200+1100+850=4050.00(m3)
6 月末甲分项工程累计完成工程量比清单工程量降低额=4500-4050=450.00(m3)
6 月末甲分项工程累计完成工程工程量降低额占清单工程量的比例=450.00/4500=10%。
未超过10%因此甲分项工程单价不调整
6 月末甲分项工程款=850×1240×(1+16%)/10000=122.26(万元)
6 月末乙分项工程累计完成工程量=700+1000+1100+1000=3800.00(m3)
6 月末乙分项工程累计完成工程量比清单工程量增加额3800.00-3200.00=600.00(m3)
6 月末乙分项工程累计完工程量增加额占清单工程量的比例600/3200×
100%=18.75%>10%,超出部分单价应进行调整。
超出清单工程量10%的工程量=3800.00-3200×(1+10%)=280.00(m3)
这部分工程量的综合单价=985×0.9=886.50(元/m3)
6 月份乙分项工程款=[(1000-280.00)×985+280.00×886.50]×(1+16%)/10000=111.06
(万元)
6 月份措施工程款19.24/4=4.81(万元)
6 月份零星工作工程款3.5×(1+16%)=4.06(万元)
6 月份承包商实际完成工程款=122.26+111.06+4.81+4.06=242.19(万元)
问题五
甲分项工程款=4050×1240/10000×(1+16%)=582.55(万元)
乙分项工程款=[(3800-280)×985+280.00×886.50]/10000×(1+16%)=430.99(万元)
措施项目工程款=(582.55+430.99)×3.8%=38.51(万元)
零星工作费=3.5×(1+16%)=4.06(万元)
变更工程款=3.00 万元
实际工程工程款=582.55+430.99+38.51+4.06+3.00=1059.11(万元)
工程结算价款1059.11×(1-5%)-750.00-174.64=81.51(万元)
转载请注明原文地址:https://tihaiku.com/jzgc/204396.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
背景资料:某工程,施工总承包单位(以下简称“乙方”)按《建设工程施工合同(示范文
【背景资料】 某公司中标某工程,根据《建设工程施工合同(示范文本)》(GF
某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同
背景 某施工单位承建两栋15层的框架结构工程。合同约定:钢筋由建设单位供应;工
关于单位工程施工平面图设计要求的说法,正确的有()A、施工道路布置尽量不使用永久
下列关于主体结构混凝土工程施工缝留置位置的说法,正确的有()A、柱留置在基础、楼
根据《住宅装饰装修工程施工规范》(GB50327),下列叙述正确的有()A、施工
根据建筑工程施工现场管理动火等级的划分,属于一级动火的情况有()A、禁火区域内
根据《混凝土结构工程施工质量验收规范》(GB50204),预应力混凝土结构中,严
根据《建筑工程施工质量验收统一标准》(GB50300),单位工程竣工验收应由()
随机试题
[originaltext]M:IsthistableonthecomerOK?W:Sure.Wecansithere.M:Oh
A)TheSupremeCourtunambiguouslyruledWednesdaythatprivacyrightsarenotsa
以下不属于安全“四口',是指()。A.楼梯口 B.电梯井口 C.预留洞口
为有效防止返流误吸,产科手术前产妇应禁食至少多长时间()A.2h B.4h
以下选项,健康管理的目标不包括()。A.病前主动防B.增加临床效用、效率C.减少
下列建设项目中,不存在市场配置资源失灵情况的是( )。(2016年真题)A:外部
上呼吸道感染的常见病毒为A、冠状病毒 B、流感病毒 C、副流感病毒
朱砂的炮制方法是()。A.水飞法B.明煅法C.煅淬法D.煅后水飞法E.以上都不
按化学结构分类,哌替啶属于A.生物碱类 B.吗啡喃类 C.苯吗啡类 D.哌
案例七 一般资料:求助者,女性,17岁,高中二年级学生。 案例介绍:求助者一
最新回复
(
0
)
