某项目确定承包商后双方签订可调单价合同,施工后投资方进行资金使用偏差分析,相关数

admin2022-08-02  34

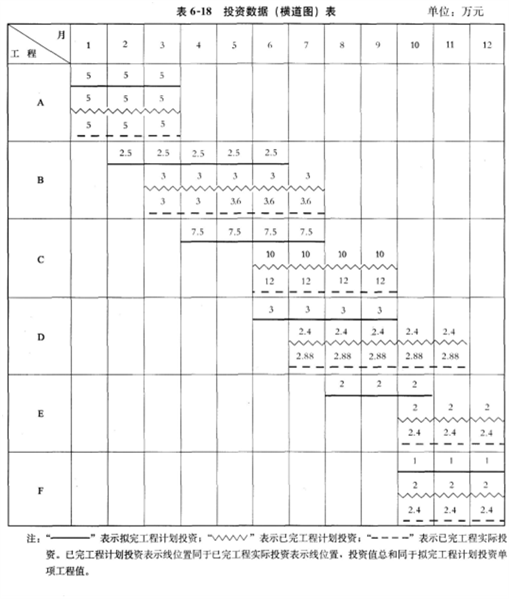

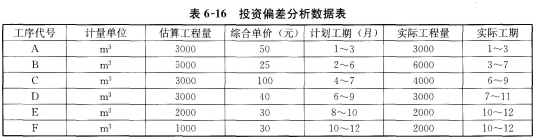

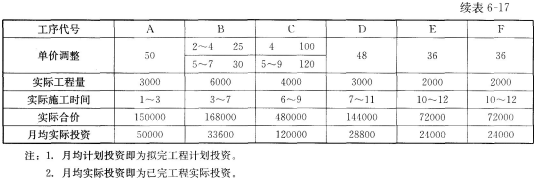

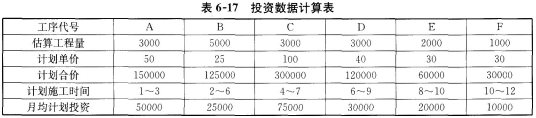

问题 某项目确定承包商后双方签订可调单价合同,施工后投资方进行资金使用偏差分析,相关数据见表6-16。施工过程中因外部环境因素变化根据合同规定,综合单价调整系数5~12月为1.2。 问题: 1.根据背景材料,列表计算各单项工程计划投资,实际投资。 2.采用横道图形式表示各单项工程拟完工程计划投资,已完工程计划投资,已完工程实际投资。 3.编制累计投资计算表,计算6、8月份投资偏差,进度偏差。 4.根据累计投资数据,绘制三种投资S形曲线。

选项

答案

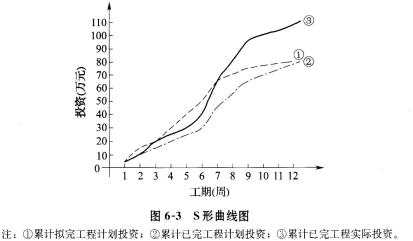

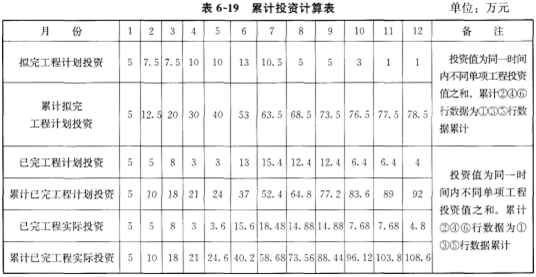

解析 问题1:问题2:问题3:6月份投资偏差=已完工程计划投资-已完工程实际投资=37-40.2=-3.2(万元) 进度偏差=已完工程计划投资-拟完工程计划投资=37-53=-16(万元) 8月份投资偏差=64.8-73.56=-8.76(万元) 进度偏差=64.8-68.5=-3.7(万元) 问题4: 依据累计投资计算表编制投资曲线图(图63):
转载请注明原文地址:https://tihaiku.com/jzgc/204381.html

最新回复(0)
