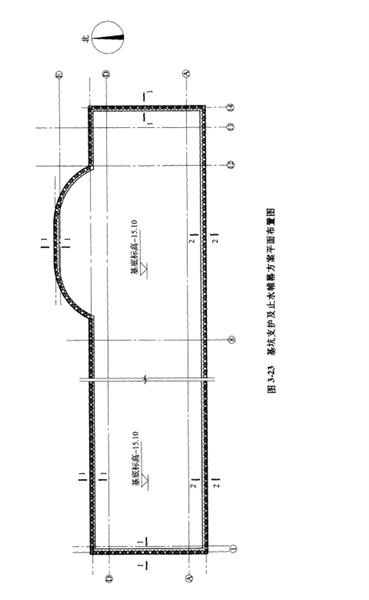

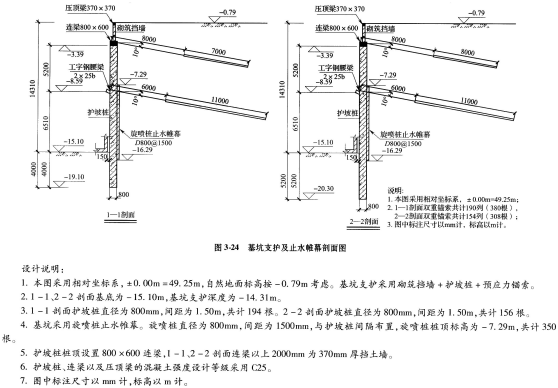

某大型公共建筑施工土方开挖、基坑支护、止水帷幕的工程图纸及技术参数如图3-23“

admin2022-08-02  38

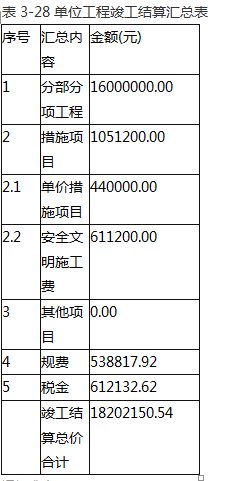

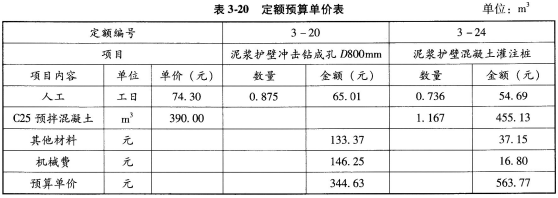

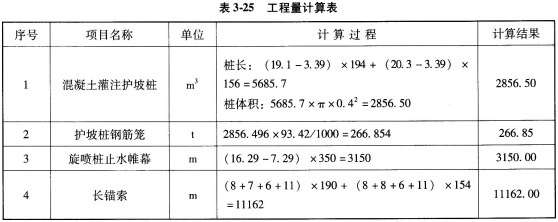

问题 某大型公共建筑施工土方开挖、基坑支护、止水帷幕的工程图纸及技术参数如图3-23“基坑支护及止水帷幕方案平面布置图”、图3-24“基坑支护及止水帷幕剖面图”所示。护坡桩施工方案采用泥浆护壁成孔混凝土灌注桩,其相关项目定额预算单价见表3-20。问题: (1)根据工程图纸及技术参数,按《房屋建筑与装饰工程工程量计算规范》(GB 50854--2013)的计算规则,在表3-21中,列式计算混凝土灌注护坡桩、护坡桩钢筋笼、旋喷桩止水帷幕及长锚索四项分部分项工程的工程量。护坡桩钢筋含量为93.42kg/m3。(2)混凝土灌注护坡桩在《房屋建筑与装饰工程工程量计算规范》(GB 50854--2013)中的清单编码为010302001,根据给定数据,列式计算综合单价,填入表3-22中,管理费以及人材机费用合计为基数按9%计算,利润以人材机和管理费用合计为基数按7%计算。 表3-22综合单价分析表(3)根据问题(1)、(2)的结果,按《建设工程工程量清单计价规范》(GB 50500—2013)的要求,在表3-23中编制“分部分项工程和单价措施项目清单与计价表”(表中已含部分清单项目,仅填写空缺部分)。(4)利用以下相关数据,在表3-24中编制某单位工程竣工结算汇总表,已知相关数据如下:①分部分项工程费用为16000000.00元;②单价措施费用为440000.00元,安全文明施工费为分部分项工程费的3.82%;③规费为分部分项工程费、措施项目费及其他项目费合计的3.16%;④税金利率为3.48%。 (计算结果保留两位小数) 表3-24单位工程竣工结算汇总表

选项

答案

解析 问题(1):问题(2): 计算综合单价中的管理费和利润: 管理费=(344.63+563.77)×9%=81.76(元) 利润=(344.63+563.77+81.76)×7%=69.31(元) 计算其他材料费: 133.37+37.15=170.52(元)问题(3):问题(4):
转载请注明原文地址:https://tihaiku.com/jzgc/204349.html

最新回复(0)
