背景:某项目混凝土总需要量为8000m3,混凝土工程施工有两种方案可供选择:方案
背景:某项目混凝土总需要量为8000m3,混凝土工程施工有两种方案可供选择:方案
admin
2022-08-02
55
问题

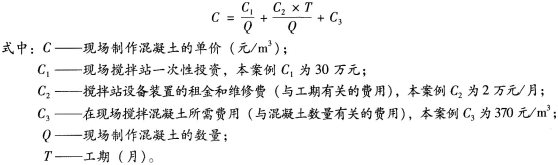

背景:某项目混凝土总需要量为8000m3,混凝土工程施工有两种方案可供选择:方案A为现场制作,方案B为购买商品混凝土。已知商品混凝土平均单价为450元/m3,现场制作混凝土的单价计算公式为:
问题: (1)若混凝土浇筑工期不同时,A、B两个方案哪一个较经济? (2)当混凝土浇筑工期为12个月时,现场制作混凝土的数量最少为多少才比购买商品混凝土经济?
选项
答案
解析
(1)根据混凝土价格相关数据,利用单价计算公式,计算出临界工期。
(2)根据具体工期来判断混凝土数量。
[解析]
问题(1):
在混凝土总需要量Q固定时,随着工期T的增加,现场制作混凝土的单价将增加。故本问题的实质是求得当现场制作混凝土的单价等于商品混凝土的平均单价时的临界工期T:
300000/8000+20000×T/8000+370=450
则T=17月
(1)当工期等于临界工期时,现场制作混凝土与购买商品混凝土同样经济;
(2)当工期小于临界工期时,现场制作混凝土比购买商品混凝土经济;
(3)当工期大于临界工期时,现场制作混凝土不如购买商品混凝土经济。
问题(2):
在工期T固定时,随着混凝土总需要量Q的增加,现场制作混凝土的单价将减少。故本问题的实质是求得当现场制作混凝土的单价等于商品混凝土的平均单价时的混凝土总需要量的临界值,即已知C=450,T=12,求临界混凝土量Q。
300000/Q+20000×12/Q+370=450
则Q=6750m3
(1)当总需要量等于临界值时,现场制作混凝土与购买商品混凝土同样经济;
(2)当总需要量大于临界值时,现场制作混凝土比购买商品混凝土经济;
(3)当总需要量小于临界值时,现场制作混凝土不如购买商品混凝土经济。
转载请注明原文地址:https://tihaiku.com/jzgc/204330.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下一层,地
背景 某公司中标一栋24层住宅楼,甲乙双方根据《建设工程施工合同(示范文本)》
背景 某工程建筑面积13000m2,地处繁华城区。东、南两面紧邻市区主要路段,
【背景资料】 某公司承建某大学城项目,在装饰装修阶段,大学城建设单位追加新
背景 某施工单位承建两栋15层的框架结构工程。合同约定:钢筋由建设单位供应;工
背景 某建筑工程,建筑面积23824m2,地上10层,地下2层(地下水位-2.
背景 某办公楼工程,建筑面积5500m2,框架结构,独立柱基础,上设承台梁,独
背景 甲公司投资建设一幢地下一层,地上五层的框架结构商场工程,乙施工企业中标后
背景 某小区内拟建一座6层普通砖混结构住宅楼,外墙厚370mm,内墙厚240m
背景 某办公楼工程,建筑面积23723m2,框架剪力墙结构,地下1层,地上12
随机试题
Whichofthefollowingistheclosesttotherecordnumberofconsumercomplaint
Thestaff,havingfinishedworkfortheday,______goinghomenow.A、isB、areC、
HowtoTakeLectureNotes1.Whatiseffectivenote-taking?To【T1】______the
Isuggested(go)______forapicnic.going我提议去野餐。此题考查的是动词suggest的用法。suggest作谓语动词时
Sportingactivitiesareessentiallymodifiedformsofsomeoldstylehunting
B
下列各医疗区的细菌学指标是( ) 空气(cfu/㎡) 物体表面(c
()是指在没有超额需求的情况下,由于供给方面成本的提高所引起的一般价格水平持续
已知学生属性有姓名、专业和学号,课程属性有课程代号和课程名。由如下E—R图可知,
2020年全国农民工总量28560万人,比上年减少517万人。其中,外出农民工1
最新回复
(
0
)
