某招标代理公司邀请四家设计单位对某市内河流域综合设计方案投标。在四家设计单位均提
某招标代理公司邀请四家设计单位对某市内河流域综合设计方案投标。在四家设计单位均提
admin
2022-08-02
45
问题

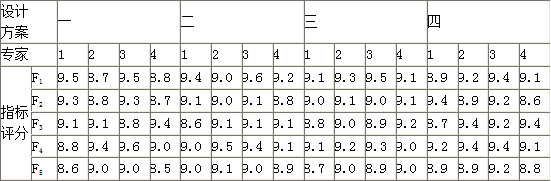

某招标代理公司邀请四家设计单位对某市内河流域综合设计方案投标。在四家设计单位均提交一个设计方案之后,组织由四名专家组成的评标委员会进行评标。事先制定评标体系,共包括环境协调(F1)、拆迁规模(F2)、功能区规划(F3)、工程造价(F4)和智能系统(F5)5项指标。该5项指标间的相对重要程度关系为F1>F2=F3>F4=F5。每位专家对各方案的评分见表1,每个方案的得分为四位专家评分的算术平均数。各方案专家评分表1

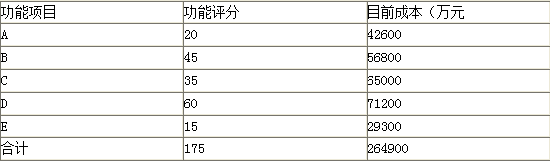

1、请用0-4评分法确定各项评价指标的权重。2、为控制工程造价并进一步降低费用,拟针对所选的最优设计方案的土建工程部分进行价值工程分析。将土建工程划分为5个功能项目,各功能项目评分值及其目前成本见表3。按照限额设计要求,目标成本额应控制在257800万元。试分析各功能项目的目标成本及其可能降低的额度,并确定功能改进顺序。各功能项目功能评分及目前成本表3
3、计算各项设计方案的加权综合得分,并按加权综合得分最高者中标的原则确定中标方案。
选项
答案
解析

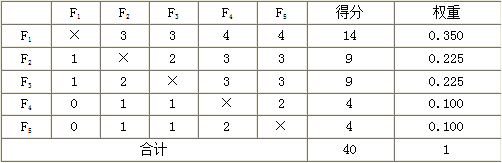

【1】 由背景资料给出的各评价指标间的相对重要程度关系:F1>F2=F3>F4=F5。根据0-4评分法标准,各指标的打分和权重计算结果见表2。各评价指标权重计算表2

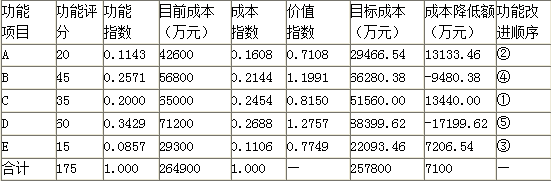

【2】 见表4。各功能项目成本降低额计算结果及改进顺序排列表4

【3】 见表5、表6。各指标平均得分计算表5

各方案加权综合得分计算表6
由计算结果可知,方案二的加权综合得分最高,因此应选择方案二。
转载请注明原文地址:https://tihaiku.com/jzgc/204256.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
针对水平混凝土构件模板支撑系统的施工方案,施工企业需进行论证审查的有()A、高度
根据《建筑工程施工质量验收统一标准》(GB50300),参加单位工程竣工验收的人
当设计无要求时,跨度为8m的现浇钢筋混凝土梁,下列模板的起拱高度符合规范规定的有
单位工程完工后,施工单位应在自行检查评定合格的基础上,向()提交竣工验收报告。A
深基坑工程的第三方检测应由()委托。A、建设单位B、监理单位C、设计单位D
基坑验槽应由()组织。A、勘察单位项目负责人B、设计单位项目负责人C、施工单
必须单独编制施工方案的分部分项工程是()A、悬挑脚手架工程B、挖深度为2.5m
混凝土悬臂构件底模拆除时,混凝土强度至少不得低于设计强度的()%。A、50B、
当地质条件和场地条件许可时,开挖深度不大的基坑最可取的开挖方案是()A、放坡挖土
砖基础施工过程中,当设计无要求时,基础墙的防潮层位置应设置在室内地面标高()砖处
随机试题
Rachel:Prof.Leech’scoursereallygivesmeaheadache.Kevin:______.A、Whynot
NewZealandisfamousforitsagriculture.Mostoftheexportscomefromthe
Doyouknowhowtobegreen?Weallneedahealthyenvironment,butweproduc
下列诗人别号被列为诗中一体名称的是()A.陈与义号简斋 B.范成大号石湖
无向图中一个顶点的度是指图中()。A.通过该顶点的简单路径数 B.通过该顶点的
计量法中所指的“公正数据”应具有()性。A.真实 B.合法 C.科学
音乐课上,教师结合授课内容带领学生参与演奏、编创等实践活动,并适当运用比较等方式
项目目标动态控制的核心是:在项目实施的过程中定期地进行项目目标()的比较。A、
某小区已经成立了业主委员会。该业主委员会与物业服务企业A签订的物业服务合同已经到
根据《行政复议法实施条例》和《税务行政复议规则》,“禁止不利变更原则”要求税务行
最新回复
(
0
)
