某承包人在一个多层厂房工程施工中,拟定了三个可供选择的施工方案,专家组为此进行技

admin2022-08-02  30

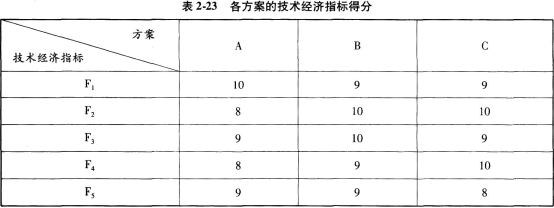

问题 某承包人在一个多层厂房工程施工中,拟定了三个可供选择的施工方案,专家组为此进行技术经济分析。对各方案的技术经济指标打分见表2-23,并一致认为各技术经济指标重要程度为:F1相对于F2很重要,F1相对于F3较重要,F2和F4同等重要,F3和F5同等重要。问题:(1)采用0—4评分法计算各技术经济指标的权重。(2)列表计算各方案的功能指数。(功能指数和价值指数的计算结果保留四位小数)(3)已知A、B、C三个施工方案的成本指数分别为0.3439、0.3167、0.3394,采用价值指数法选择最佳施工方案。(4)该工程合同工期为20个月,承包人报送并已获得监理工程师审核批准的施工网络进度计划如图2-17所示。开工前,因承包人工作班组调整,工作A和工作E需要由同一个工作班组分别施工,承包人应如何合理调整该施工网络进度计划(绘制调整后的网络进度计划图)新的网络进度计划的工期是否满足合同要求关键工作有哪些

选项

答案

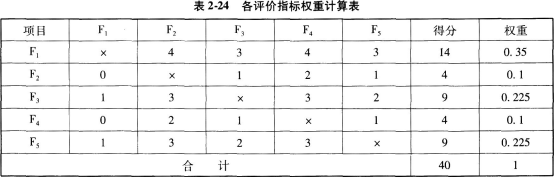

解析 问题(1):问题(2):问题(3):A方案价值指数=0.3333/0.3439=0.9692B方案价值指数=0.3397/0.3167=1.0726C方案价值指数=0.3270/0.3394=0.9635因为B方案价值指数最大,所以选B方案。问题(4):调整后的施工网络进度计划如图2-18所示。新的网络计划能够满足合同要求,关键工作A、E、H,工期19个月。新的网络计划有六条线路,分别为:A→D→H17月A→E→H19月(关键线路)B→E→H17月B→G→I13月C→F→G→I 18月{图3}关键工作A、E、H,工期19个月,能够满足合同20个月的要求。
