某市重点工程项目计划投资4000万元,采用工程量清单方式公开招标。经资格预审后,

admin2022-08-02  26

问题 某市重点工程项目计划投资4000万元,采用工程量清单方式公开招标。经资格预审后,有A、B、C共3家合格投标人。该3家投标人分别于10月13~14日领取了招标文件,同时按要求递交投标保证金50万元、购买招标文件费500元及购买施工图纸费400元。招标文件规定:投标截止时间为10月31日,投标有效期截止时间为12月30日,投标保证金有效期截止时间为次年1月30日。招标人对开标前的主要工作安排为:10月16日~17日,由招标人分别安排各投标人踏勘现场;10月20日,举行投标预备会,会上主要对招标文件和招标人能提供的施工条件等内容进行答疑,考虑各投标人所拟定的施工方案和技术措施不同,将不对施工图做任何解释。各投标人按时递交了投标文件,所有投标文件均有效。评标办法规定,商务标权重60分(包括总报价20分、分部分项工程综合单价10分、其他内容30分),技术标权重40分。(1)总报价的评标方法是,评标基准价等于各有效投标总报价的算术平均值下浮2个百分点。当投标人的投标总价等于评标基准价时得满分,投标总价每高于评标基准价1个百分点时扣2分,每低于评标基准价1个百分点时扣1分。(2)分部分项工程综合单价的评标方法是,在清单报价中按合价大小抽取5项(每项权重2分),分别计算平均综合单价,投标人所报单价在平均综合单价的95%~102%范围内得满分,超出该范围的,每超出1个百分点扣0.2分。各投标人总报价和抽取的异形梁C30混凝土综合单价见表4-4。表4-4投标数据表除总报价之外的其他商务标(已包括异形梁C30混凝土等五项综合单价得分在内)和技术标指标评标得分见表4-5。表4-5商务标和技术标得分表问题:(1)在该工程开标之前所进行的工作有哪些不妥之处说明理由。(2)列式计算总报价和异形梁C30混凝土综合单价的报价平均值,并计算各投标人得分。(计算结果保留两位小数)(3)列式计算各投标人的总得分,根据总得分的高低确定第一中标候选人。(4)评标工作于11月1日结束并于当天确定中标人。11月2日招标人向当地主管部门提交了评标报告;11月10日招标人向中标人发出中标通知书;12月1日双方签订了施工合同;12月3日招标人将未中标结果通知给另两家投标人,并于12月9日将投标保证金退还给未中标人。请指出评标结束后招标人的工作有哪些不妥之处并说明理由。

选项

答案

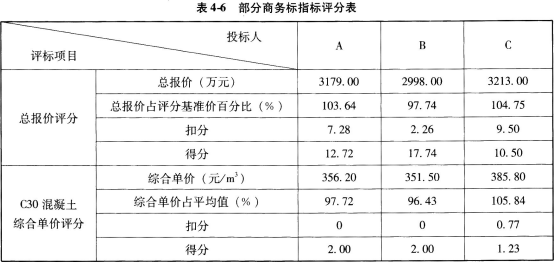

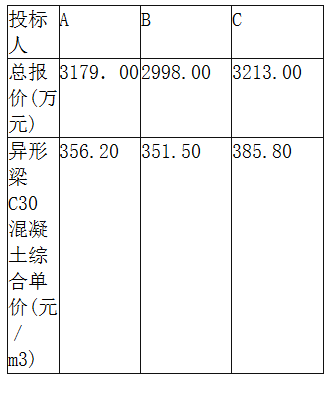

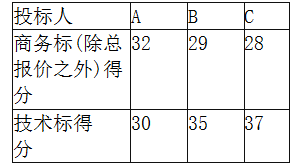

解析 问题(1):①要求投标人领取招标文件时递交投标保证金和施工图纸费不妥,因为投标保证金应在递交投标文件时递交,施工图纸可以收押金,但不能收费用。②投标截止时间不妥,因为根据规定,从招标文件发出到投标截止时间不能少于20天。③踏勘现场安排不妥,因为根据规定,招标人不得单独或者分别组织任何一个投标人进行现场踏勘。④投标预备会上对施工图纸不做任何解释不妥,因为招标人应就图纸进行交底和解释。问题(2):①总报价平均值=(3179+2998+3213)/3=3130(万元)评标基准价=3130×(1-2%)=3067.4(万元)②异形梁C30混凝土综合单价报价平均值=(356.20+351.50+385.80)/3=364.50(元/m3)总报价和C30混凝土综合单价评分见表4-6。问题(3):投标人A的总得分:30+12.72+32=74.72(分)投标人B的总得分:35+17.74+29=81.74(分)投标人C的总得分:37+10.50+28=75.50(分)所以第一中标候选人为B投标人。问题(4):(1)招标人向主管部门提交的书面报告时问及内容不妥,应该是自发出中标通知书之日起15日内,向有关行政监督部门提交报告招投标情况的书面报告。(2)招标人仅向中标人发出中标通知书不妥,还应将中标结果通知未中标人。(3)招标人通知未中标人的时间不妥,应在向中标人发出中标通知书的同时通知未中标人。(4)退还未中标人的投标保证金时间不妥,招标人应在与中标人签订合同后的5个工作日内向未中标人退还投标保证金。
