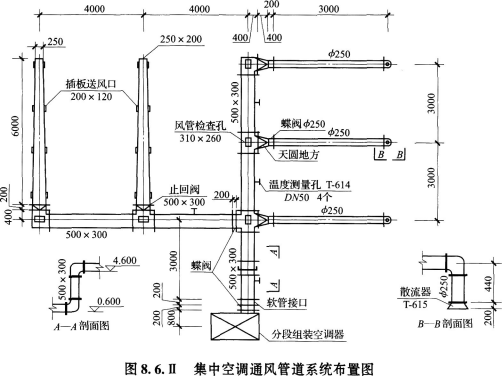

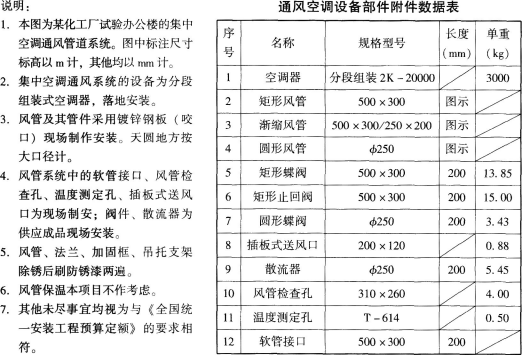

某化工厂内新建办公试验楼集中空调通风系统安装工程,如图8.6.Ⅱ所示。有关条件如

admin2022-08-02  32

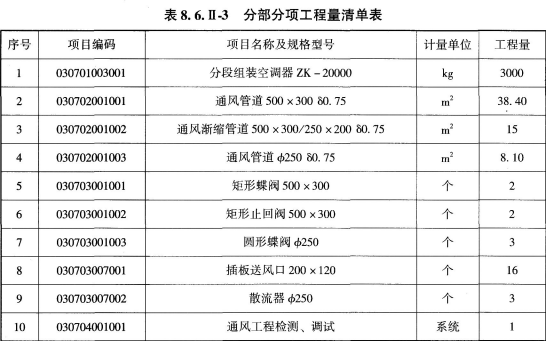

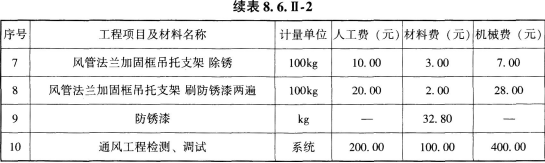

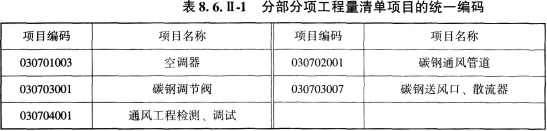

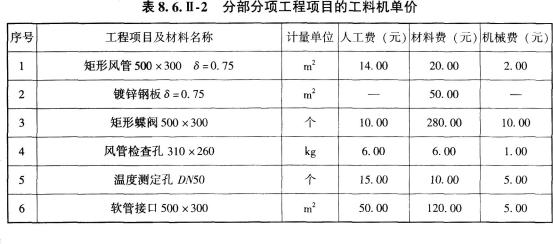

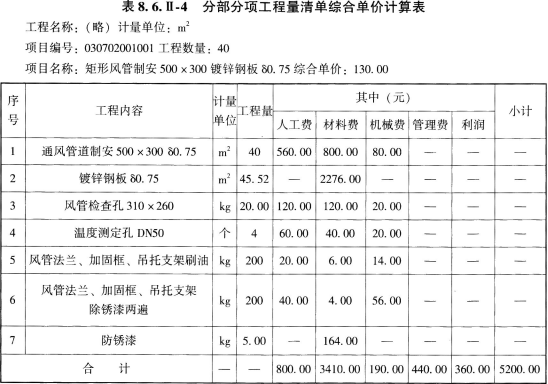

问题 某化工厂内新建办公试验楼集中空调通风系统安装工程,如图8.6.Ⅱ所示。有关条件如下:(1)该工程分部分项工程量清单项目的统一编码见表8.6.Ⅱ-1。(2)该工程分部分项工程项目的工料机单价见表8.6Ⅱ-2。注:1.每10m2通风管道制安工程量耗用11.38m2镀锌钢板;2.每10m2通风管道制安中,风管、法兰、加固框、吊托支架耗用钢材52.00kg,其中施工损耗为4%:3.每100kg风管、法兰、加固框、吊托支架刷油工程量,刷防锈漆两遍,耗用防锈漆2.5kg。(3)管理费、利润分别按人工55%、45%计。问题:1.根据《通用安装工程工程量计算规范》GB 50856--2013的规定,编列出该工程的分部分项工程量清单项目,将相关内容填入表8.6.Ⅱ-3中,并在表8.6.Ⅱ-3的下面列式计算通风管道的工程量。2.假设矩形风管500×300的工程量为40m2时,依据《建设工程工程量清单计价规范》GB 50500--2013的规定,计算矩形风管500×300的工程量清单综合单价,将相关数据内容填入表8.6.Ⅱ-4中,并在表8.6.Ⅱ-4下面列式计算所列项目的工程量或耗用量。注:计算结果均保留两位小数。

选项

答案

解析 问题1:??(1)矩形风管500×300的工程量计算式:?3+(4.6-0.6)+3×2+4×2+0.4×24-0.8×3-0.2=24(m)?24×(0.5+0.3)×2=38.40(m2)?(2)渐缩风管500×300/250×200的工程量计算式:?6×2=12(m)?12×(0.5+0.3+0.25+0.2)=12×1.25=15(m2)?(3)圆形风管φ250的工程量计算式:?3×(3+0.44)=3×3.44=10.32(m)?10.32×3.14×0.25=8.10(m2)?问题2:?(1)该项风管镀锌钢板耗用量的计算式:40÷10×11.38=45.52(m2)?(2)该项风管检查孔工程量的计算式:5×4=20(kg)?(3)该项风管法兰、加固框、吊托支架刷油工程量的计算式:?40÷10×(52÷1.04)=4×50=200(kg)?(4)该项风管法兰、加固框、吊托支架刷油时,防锈漆耗用量的计算式:?200÷100×2.5=5(kg)?
