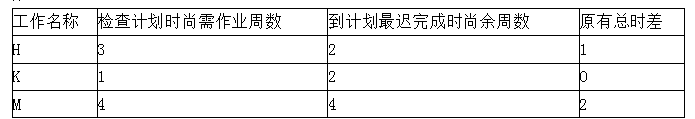

问题 (2018年真题)某工程网络计划执行到第8周末检查进度情况见下表(单位:周)。正确结论有()。A.工作H影响总工期1周B.工作K提前1周C.工作K尚有总时差为零D.工作M按计划进行E.工作H尚有总时差1周

选项 A.工作H影响总工期1周
B.工作K提前1周
C.工作K尚有总时差为零
D.工作M按计划进行
E.工作H尚有总时差1周

答案 AB

解析 知识点:网络计划执行中的控制。选项C,工作K尚有总时差为1周。选项D,工作M实际进度拖后2周。
