admin2022-08-02  25

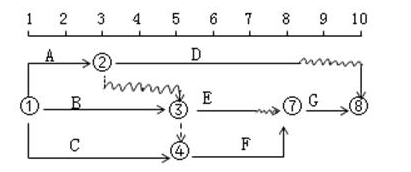

问题 某工程双代号时标网络计划如下图所示,由此可以推断出( )。A、工作B为关键工作 B、工作C的总时差为2 C、工作E的总时差为0 D、工作G的自由时差为0 E、工作K的总时差与自由时差相等

选项 A、工作B为关键工作
B、工作C的总时差为2
C、工作E的总时差为0
D、工作G的自由时差为0
E、工作K的总时差与自由时差相等

答案 BDE

解析 考点:网络计划执行中的控制。题中关键线路为A→D→H,工作B为非关键工作。工作C的总时差=2,工作E的总时差=1,工作G的自由时差=0,工作K的自有时差=2,工作K的总时差=2。所以选项BDE正确。
