下表是某施工项目的数据资料,有关该数据资料的描述,错误的是( )。 A .

admin2022-08-02  26

问题 下表是某施工项目的数据资料,有关该数据资料的描述,错误的是( )。A . 第四个月的计划支出是45万元 B . 若表中所列各工程的施工速度相同且均按计划顺利进行,则屋面工程与室内设施安装可以同时完工 C . 基础施工与主体工程施工在进度上有一个月的搭接 D . 若表中所列各工程的施工速度相同且均按计划顺利进行,截止到8月底,砌筑工程还有三分之一的工程量未完成

选项 A . 第四个月的计划支出是45万元
B . 若表中所列各工程的施工速度相同且均按计划顺利进行,则屋面工程与室内设施安装可以同时完工
C . 基础施工与主体工程施工在进度上有一个月的搭接
D . 若表中所列各工程的施工速度相同且均按计划顺利进行,截止到8月底,砌筑工程还有三分之一的工程量未完成

答案 D

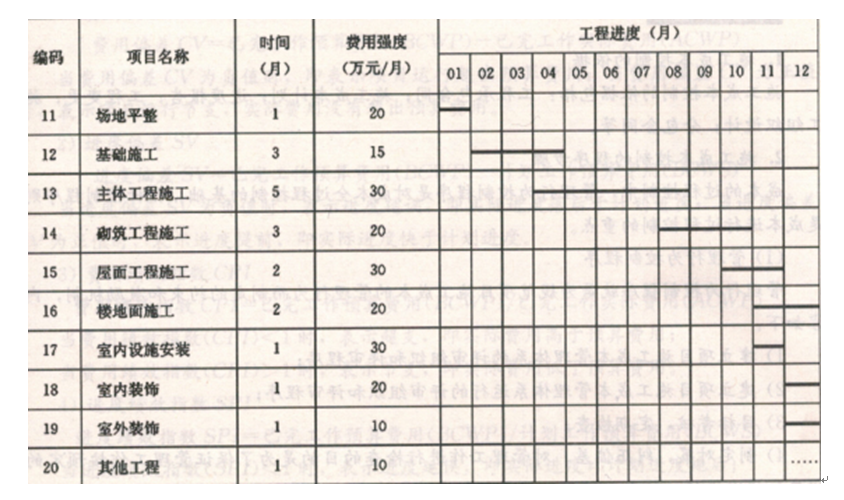

解析 根据表中数据绘制进度计划的横道图。
