背景: 某建设单位(甲方)与某施工单位(乙方)签订了施工合同,同时与某降水公司
背景: 某建设单位(甲方)与某施工单位(乙方)签订了施工合同,同时与某降水公司
admin
2022-08-02
63
问题

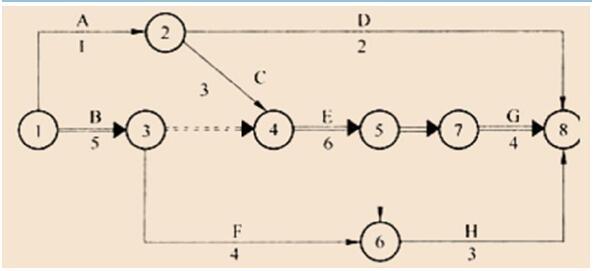

背景:某建设单位(甲方)与某施工单位(乙方)签订了施工合同,同时与某降水公司订立了工程降水合同。甲乙双方合同规定:采用单价合同,每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的25%以上时调整单价;工作B、E、G 作业使用的主导施工机械一台(乙方自备),台班费为400 元/台班,其中台班折旧费为50 元/台班。施工网络计划如下。
甲乙双方约定8 月15 日开工。工程施工中发生如下事件:(1)降水方案错误,致使工作D 推迟2d,乙方配合用工5 个工日,窝工6 个工日;(2)因设计变更,工作E 工程量由招标文件的300m3增至400m3,超过了25%,合同中该工作的单价为55 元/m3,经协裔调整后综合单价为50 元/m3;(3)为保证工程质量,乙方在施工中将工作B 原设计尺寸扩大,增加工程量15m3,该工作综合单价为78 元/m3;(4)在工作D、E 均完成后,甲方指令增加一项临时工作K,经核准,完成该工作需要1d 时间,机械1 台班,人工10 个工日。问题:1、上述哪些事件乙方可以提出索赔或调整费用要求?哪些事件不能提出索赔要求?说明原因。2、每项事件工期索赔各是多少,总工期索赔多少天?
选项
答案
解析
1、事件(1)可提出索赔要求,因为降水工程由甲方另行发包,是甲方的责任。
事件(2)可提出索赔要求,因为设计变更是甲方的责任,且工作E 的工程量增加了100m3,超过了
招标文件中工程量的25%。
事件(3)不应提出索赔要求,因为保证施工质量的技术措施费应由乙方承担。
事件(4)可提出索赔要求,因为甲方指令增加工作,是甲方的责任。
2、事件(1):工作D 总时差8d,推迟2d 尚有总时差6d,不影响工期,因此索赔0d。
事件(2):因工作E 为关键工作,可索赔工期:(400-300)m3/(300m3/6d)=2d。
事件(4):因E、G 均为关键工作,在该两项工作之间增加工作K,则工作K 也为关键工作,索赔工
期1d。
总计索赔工期:2+1=3d。
转载请注明原文地址:https://tihaiku.com/jzgc/1799837.html
本试题收录于:
二级建造师题库会计365分类
二级建造师
会计365
相关试题推荐
()是考察公司短期偿债能力的关键。A:营业能力 B:变现能力 C:盈利能力
下列指标中,属于公司财务弹性分析的指标是()。 Ⅰ.主营业务现金比率 Ⅱ.
某公司去年每股收益为3元.去年每股分配现金红利2元,预计今年股利分配以3%的速度
公司通过配股融资后,()。 Ⅰ.公司负债结构发生变化 Ⅱ.公司净资产增加
预计某公司今年末每股收益为2元,每股股息支付率为90%,并且该公司以后每年每股股
上市公司发行债券后,()等财务指标是上升的。 Ⅰ.负债总额 Ⅱ.总资产
尽管财务报表是按会计准则编制的,但不一定反映公司的实际情况,如()。 Ⅰ.有
对证券公司、证券投资咨询机构发布证券研究报告行为实行自律管理的是()。A.中国证
某公司的净资产为1000万元,净利润为100万元,该公司的净资产收益率为()。A
公司经营能力分析包括()。 Ⅰ.公司法人治理结构分析 Ⅱ.公司经理层的素质分
随机试题
Hismothertoldmethathe______readquitewellattheageoffive.A、shouldB、
PresidentBarackObama’spicktoheadtheEnvironmentalProtectionAgency(EP
消防应急照明和疏散指示系统的检测内容主要是:切断正常供电,测量消防应急灯具照度,
“利大于弊才有实际意义”体现()A:安全性 B:有效性 C:规范性 D:
血中非蛋白氮物质主要来源于A.蛋白分解代谢产生的氨基酸B.氨基酸脱氢产生的游离氨
根据《行政诉讼法》的规定,行政复议申请人不服复议决定的,可以在收到复议决定书之日
劳神过度,易损伤的脏腑是A.心肺 B.心脾 C.脾肺 D.脾肾
根据规定,上市公司进行增发或发行可转换债券时,主承销面可以对不同类别的机构投资者
下列丸剂不能采用塑制法制备的是A.蜜丸 B.滴丸 C.糊丸 D.水蜜丸
剑麻皂苷元是A.螺旋甾烷醇型 B.达玛烷型 C.齐墩果烷型 D.乌苏烷型
最新回复
(
0
)
