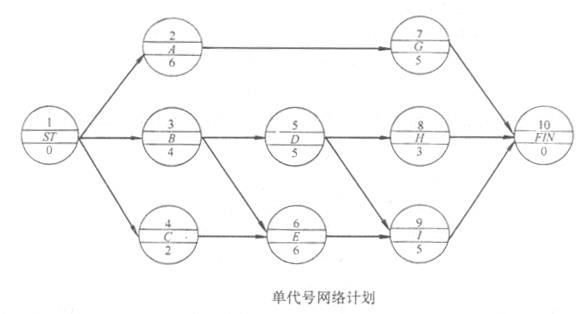

根据下列网络图回答( )。 A、有两条关键线路 B、工作D是关键工作

练习题库2022-08-02  26

问题 根据下列网络图回答(  )。A、有两条关键线路B、工作D是关键工作C、工作G的自由时差为4D、工作H的总时差为3E、工作D的最迟开始是4

选项 A、有两条关键线路
B、工作D是关键工作
C、工作G的自由时差为4
D、工作H的总时差为3
E、工作D的最迟开始是4

答案 CD

解析 2018版教材P135
在图中找关键线路:1-3-6-9-10,关键工作是B,E,I,总工期15.AB错误。G自由时差=15-(6+5)=4,H总时差=15-(4+5+3)=3,D自由时差=4+6-(4+5)=1,最迟开始时间=4+1=5.
转载请注明原文地址:https://tihaiku.com/jzgc/1784235.html

最新回复(0)
