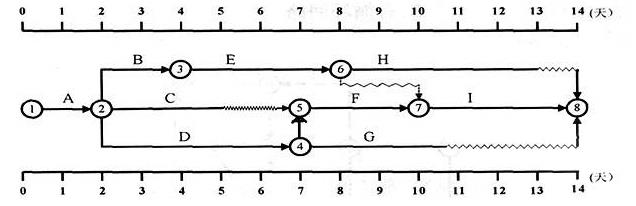

某工程双代号时标网络计划如下图所示(单位:周),其中工作E的总时差和自由时差(

题库2022-08-02  12

问题 某工程双代号时标网络计划如下图所示(单位:周),其中工作E的总时差和自由时差(  )周A、均为0B、分别为1和0C、分别为2和0D、均为2

选项 A、均为0
B、分别为1和0
C、分别为2和0
D、均为2

答案 B

解析 2018版教材P140
从图中可以看出,由于H后有一天的波形线,E的总时差则为1天。E的自由时差即不影响H的最早开始时间的机动时间,可以看出是0。
