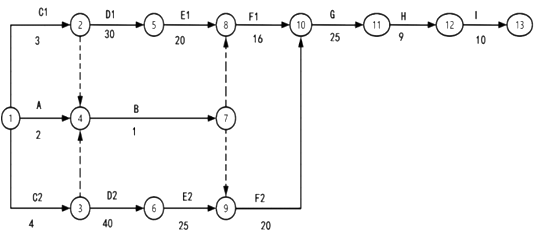

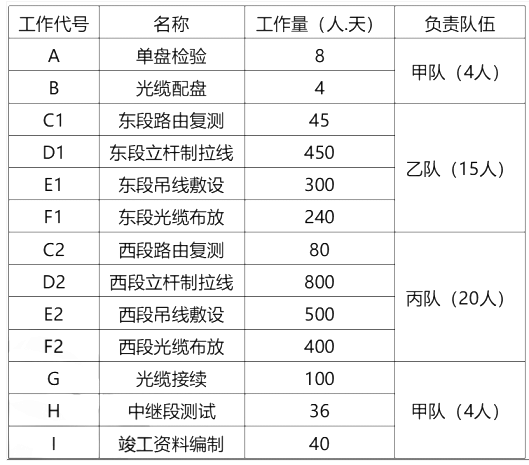

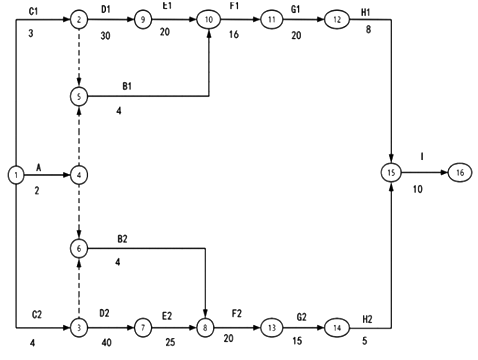

问题 某施工单位承接了一新建架空线路工程,包括东、西两段,开工前进行了设计交底,并按照最短工期原则制定施工进度计划,工序名称及工作量及分配队伍见下表,施工进度网络计划见下图表,施工进度网络计划见下图开工第2天末接到公司通知,要求第3天末将甲队4人调出,计划工期至少多短10天,公司可再提供一套接续设备及中继段测试设备,项目根据公司要求做如下调整:(1)配盘B工作分为东段配盘B1和西段配盘B2,分别由乙丙两队队长晚上加班完成。B1和B2的工作量均为2人.天,晚上加班完成白天工作量的一半。(2)接续工作G分为东段接续G1和西段接续G2,中继段测试工作H分为东段中继段测试H1和西段中继段测试H2,工作G1和H1由乙队2人完成,工作G2和H2由丙队4人完成,此6人在G1、G2开始前扔参加原来分配工作。其中G1、G2、H1、H2的工作量分别为40人.天、60人.天、16人.天、20人.天项目按照新计划执行;第50末检查时,B1、B2已经完成,E1完成15人.天工作量,E2完成100人.天工作量。问题与答案:1.设计交底的主要内容有哪些?(每个0.5分,满分2分)2.指出初次进度计划的关键工作,并计算工期(4分)3.绘制调整后的双代号网络图(7分,B1、B2、G1、G2、H1、H2持续时间重点检查,错1处扣1分,逻辑关系错误,逻辑关系错不得分)4.列出B1、B2、G1、G2的六个时间参数(每个1分,共4分)5.进度计划调整后,关键工作有哪些?工期减少多少天?(5分)6.第50天末E1和E2分别影响工期几天?共影响工期几天?(8分)

选项

答案

解析 1.设计意图、设计内容和技术要求、质量控制重点和难点、项目特点、施工注意事项。2.关键工作:C2、D2、E2、F2、G、H、I(2分,错1个不得分)关键线路:C2-D2-E2-F2-G-H-I(1分)计算工期:4+40+25+20+25+9+10=133天(1分)3.4.5.调整后关键线路为:C2-D2-E2-F2-G2-H2-I(1分)关键工作:C2,D2,E2,F2,G2,H2,I(2分)计算工期;4+40+25+20+15+5+10=119天(1分)工期减少133-119天=14天(1分)6.1)50天末检查情况:E1完成15/15=1天(0.5分);E2完成100/20=5天(0.5分)2)根据新网络计划,第50天末,E1原计划完成50-33=17天(1分),E2原计划50-44=6天(1分)3)偏差情况,E1偏差17-1=16天(0.5分),E2偏差6-5=1天(0.5分)4)对工期影响情况:E1是非关键工作,延误16天,超过其总时差(12天)4天,故影响总工期4天(1分)E2是关键工作,延误1天,对工期影响1天(1分)综合考虑,E1、E2共同影响工期4天。(2分)
转载请注明原文地址:https://tihaiku.com/jzgc/166034.html

最新回复(0)
