某工程公司承接了一项光缆线路工程,线路全长 240 公里,其中利用高速公路原有硅

admin2022-08-02  53

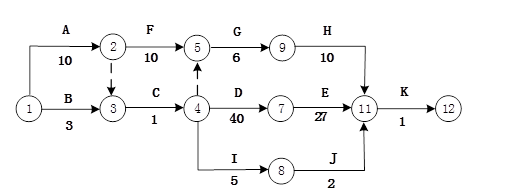

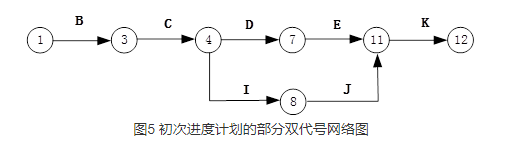

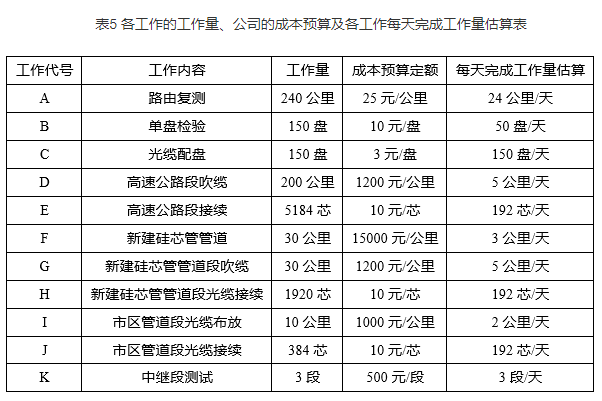

问题 某工程公司承接了一项光缆线路工程,线路全长 240 公里,其中利用高速公路原有硅芯管管道吹放光缆 200公里。市区管道光缆 10 公里,新埋设硅芯管道并吹放光缆 30 公里。合同约定光缆、硅芯管、接头盒由建设单位提供,其他材料由施工单位提供。接到施工任务后,项目部对工作进行了分解,并依据资源状况对每项工作每天能够完成的工作量进行了估算,各工作的工程量、公司的成本预算定额及各工作每天能够完成的工作量估算见表5。随后,项目部依据表5及各工作的工艺关系制定了本项目工期最短的进度计划。本计划的计算工期满足合同工期要求并留有余量,计划得到了公司的批准,该计划的双代号网络图的一部分如图5所示。工程开工前,公司通知项目部因吹缆设备和熔接机不足,要求工作 D、G 不能同时进行, 但要连续进行;工作 E、H、J 不能同时进行,但要连续进行。项目部据此对进度计划进行了调整,调整后的工期比合同工期提前 2 天,为了确保工程按合同工期完成,项目部对除了 J 工作之外的非关键工作的开始时间,均按最早开始时间安排,调整后的进度计划得到公司的批准后如期开工。工程开工后分别发生了以下事件:事件一:因光缆到货延后 10 天,造成单盘检验比计划最早开始时间推后 10 天,造成人员窝损失 5000 元。事件二:在吹缆过程中,吹缆机损坏维修,停工 2 天,维修成本 10000 元。事件三:新建硅芯管管道工作开始 2 天后,因建设单位协调跨越铁路方案,造成路由变更停工 15 天,人员窝工损失 30000 元。事件四:在吹缆施工中,因大雾高速公路封路,停工 1 天。开工后第 30 天末,A、B、C、I 工作全部完成,D 工作完成 90 公里,F 工作完成 12 公里,其他工作未开始,工程核算实际成本 315000 元。问题:1.绘制项目部初次进度计划的双代号网络图。2.绘制项目部调整进度计划后的双代号网络图。3.进度计划调整后的关键工作有哪些?合同工期是多少天?4.计算第 30 天末的 BCWS、BCWP、ACWP。5.计算第 30 天末的 cv 和 sv,分析进度和费用偏差,写出纠偏措施。6.分别写出事件一至事件四可以索赔的费用和工期。

选项

答案

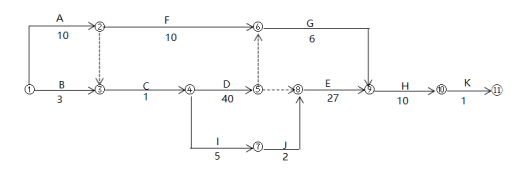

解析 1.项目部初次进度计划的双代号网络图如下图:2.3.关键工作为:A、C、D、E、H、K调整后的工期:10+1+40+27+10+1=89(天)合同工期:89+2=91(天)4.第 30 天末:BCWS=240×25+150×10+150×3+10×1000+(30-1-10)×5×1200+30×15000=581950(元)BCWP=240×25+150×10+150×3+10×1000+90×1200+12×15000=305950(元)ACWP=315000(元)?5.第 30 天末:Cv=BCWP-ACWP=305950-315000=-9050(元);SV=BCWP-BCWS=305950-581950=-276000(元);BCWS>ACWP>BCWP,CV<0,SV<0,所以进度慢,投入超前(或费用超支),纠偏措施:增加高效人员投入。6.事件一:可索赔工期 3 天,可索赔费用 5000 元。事件二:不可索赔工期和费用,(或可索略工期0天,可索赔费用 0 元)事件三:不可索赔工期,可索赔费用30000 元。(或可索赔工期 0 天,可索赔费用 30000元)事件四:可索赔工期1天,不可索赔费用。(或可索赔工期 1 天,可索赔费用 0 元)
转载请注明原文地址:https://tihaiku.com/jzgc/165862.html

最新回复(0)
