某电信工程公司在某地承接了40公里架空光缆线路工程,线路主要沿三级公路架设,中间
某电信工程公司在某地承接了40公里架空光缆线路工程,线路主要沿三级公路架设,中间
admin
2022-08-02
35
问题

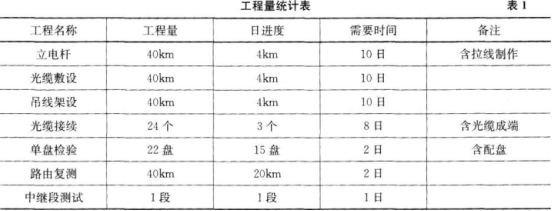

某电信工程公司在某地承接了40公里架空光缆线路工程,线路主要沿三级公路架设,中间穿越一条铁路。承办方式为包工不包料,计划工期40d。合同签订后,项目部组织相关技术人员编制了施工设计,主要内容包括:工程概况,详细的施工方案,工程进度目标及施工进度计划,工程质量、安全、成本目标及其控制计划,车辆和施工机具使用计划,对建设单位的其他承诺,公司提供一套测试仪表和一套接续工具供该项目使用,并要求竣工资料整理工作随工程进行完成。表1为项目部编制的工程量统计表的一部分。
【问题】1.指出本工程施工组织设计中缺少的主要内容。2.列出可能影响本工程进度的相关单位。3.按照表2格式列出各项工作的紧前工作和紧后工作。
4.如果本工程按照计划工期完成,给出光缆接续和中继段测试两项工作的最迟开始时间和最迟完成时间。
选项
答案
解析

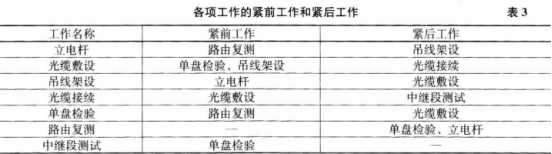

1.本工程施工组织设计中缺少的主要内容:(1)施工组织设计的编制依据;(2)环境目标及控制计划;(3)用工计划(人员安排);(4)仪表使用计划;(5)材料需求计划。2.可能影响本工程进度的相关单位:(1)公路部门;(2)铁路部门;(3)建设单位;(4)施工单位;(5)设计单位;(6)监理单位;(7)供货单位。3.各项工作的紧前工作和紧后工作,见表3。
4.光缆接续最迟开始时间为第32天。光缆接续最迟完成时问为第39天。中极端测试最迟开始时间为40d。中继段测试最迟完成时间为40d。
转载请注明原文地址:https://tihaiku.com/jzgc/164616.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
造成价值工程活动对象的价值系数V小于1的可能原因有()。A.评价对象的现实成本偏
某施工合同约定,人员窝工补贴为15元/工日。在基础工程施工期间,因为正常雨季
原计划用煤渣打一地坪,造价50万元以上,后经分析用工程废料代替煤渣,既保持了原有
承包人向发包人提交已完工程进度款支付申请的内容不包括()。A.累计已完成的工程价
根据《建设工程工程量清单计价规范》,关于暂列金额的说法,正确的是( )。A.暂
某工程的招标工程量清单中人工挖土方数量为4800m3。投标单位根据己方施工方案确
下列各项不属于工程计量方法的有()。A.均摊法 B.凭据法 C.单价法 D
下列投资概算中,属于建筑单位工程概算的是()。A.机械设备及安装工程概算 B.
招标控制价经工程造价管理机构复查与原公布的招标控制价误差为(),应当责成招标人改
某分项工程,按工程量清单计算出的分项工程费用6000万元(不含增值税进项税额),
随机试题
Inthebeginningofthepassage,theauthortellsusthat______.[br]Thisbook
Thinktwicenexttimesomeoneasksyoufor"fiveminutesofyourtime"itco
促进小肠吸收钙的因素主要是()。A.维生素E B.维生素D C.维生素C
下列路由表的概要信息中,迭代路由是(),不同的静态路由有(作答此空)条。 A
下颌角截除手术,最易损伤并造成出血的血管是A.颈内动脉 B.颈外动脉 C.面
材料: 问题: (1)请指出该同学在细胞质知识上的错误命题,教师
治疗经断复来湿热下注证,应首选( )。A.安老汤 B.知柏地黄丸 C.易黄
A.补气生血B.补气行血C.补气固表D.补气升阳E.补气行水补中益气汤中黄芪的配
辅料炒选用的辅料有A.砂 B.土 C.大米 D.麦麸
某企业编制弹性利润预算,预算销售收入为100万元,变动成本为60万元,固定成本为
最新回复
(
0
)
