某矿主井井筒直径为7.5m,设计深度为830m;副井直径为8.0m,设计深度为8

admin2022-08-02  36

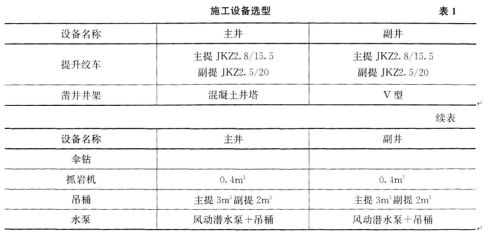

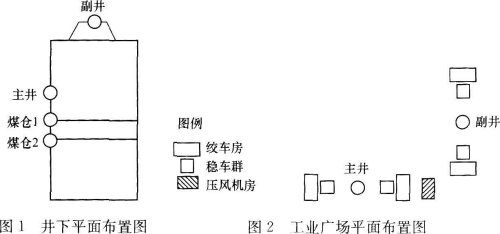

问题 某矿主井井筒直径为7.5m,设计深度为830m;副井直径为8.0m,设计深度为865m,井筒涌水量50m3/h。主井采用混凝土井塔结构,副井采用永久井架进行施工。其施工设备选型见表1:矿区平面布置图如图1、图2所示:临时炸药库位于井田外1.5km处的派出所隔壁,并安装了视频监控及防火、防盗系统。【问题】1.设备选型有哪些不妥?如何调整?2.工业广场的平面布置有哪些不合理之处?该如何调整?3.主井、副井开工顺序如何确定?说明理由。4.副井采用永久井架施工,具有哪些特点?

选项

答案

解析 1.根据井筒直径、深度,及选用的设备的参数,抓斗机及吊桶的选型不能满足综合机械化施工配套作业线的需要。同时,由于井筒较深,吊桶还要肩负出矸任务,选用风动潜水泵+吊桶排水不合理。
调整方案:
(1)宜选用0.6m3以上斗容的抓岩机。
(2)建议主提选用5m3吊桶。副体选用3m3吊桶。
(3)排水宜选用二级排水。其中一级排水采用风动潜水泵进行排水,二级排水采用安装在吊盘上的卧泵配合专用排水管路进行排水。
2.压风机房位置布置不合理。因为压风机房应尽量靠近主要负荷地,以减少管路和压风损失。压风机房应布置在广场主导风向的上风位置,风包(压气贮气罐)应布置在室外的荫凉、通风处。本案例中,压风机房应布置在井口附近,超过50m为好。应远离办公楼、绞车房等建筑物。且应布置在广场主导风向的上风侧。临时炸药库位置布置不合理。地面临时炸药库要设置在远离村镇和居住区,与周围建筑物、道路、输电线路等安全距离应符合国家有关规定。
3.采用主井先开工,副井后开工的顺序。因为采用主井先开工、副井后开工的顺序,并且主井井筒一次到底、预留箕斗装载硐室,采用平行交叉施工的方案,对缩短建井总工期比较有利。在一般情况下,主井井筒比副井深,又有箕斗装载硐室,施工要占一定工期。所以,主井提前开工有利于提前改装临时罐笼,加大提升能力,尽快形成井下巷道快速开拓的条件,可以缩短主副井交替装备的工期(先临时改装主井提升,然后再进行副井永久提升装备)。
4.如果副井利用永久井架优点是可节省临时井架的使用费,利用永久井架可在井筒施工结束后加快副井的改装速度,缩短建井工期;缺点是提前使用副井井架会增加前期投资,另外会给井筒施工设备布置带来不便。
