背景资料一立井井筒工程,按我国现行建筑安装工程费用项目构成的合同总价为3000万

admin2022-08-02  20

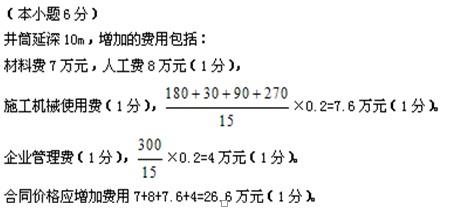

问题 背景资料一立井井筒工程,按我国现行建筑安装工程费用项目构成的合同总价为3000万元。部分费用约定如下:人工费780万元,材料费600万元,税金120万元,利润150万元,措施费210万元,规费210万元。关于施工机械使用费的内容如下:机械折旧费180万元,大修及日常维修费30万元,动力费270万元,机械人工费90万元,机械拆安及场外运输费60万元,无养路费及车船使用税。工期15个月。合同还规定工程量变更在±5%范围内时,措施费、规费、利润、税金不做调整;停工期间的人工费、机械大修及日常维修费、机械人工费仍按正常情况计算。施工过程中发生以下事件:(1)地质资料显示,井深725m~735m处有一含水层,预计井筒最大涌水量150m3/h。施工单位未采取专门措施,放炮后涌水量达l40m3/h。导致淹井事故,造成设备被淹损失10万元,都分井壁因长期浸泡的返修费20万元,为处理事故的其它相关损失80万元,影响工期1个月,其中停工0.5个月。(2)施工到井深850m时,由于地压突然增大,导致井深720m处井筒井壁被压坏,砸坏施工设备损失8万元,施工单位工伤损失l0万元,建设单位工伤损失l0万元,修复井筒及相关费用20万元。停工0.5个月,影响工期1个月。(3)因设计变更,井筒延深1Om。延深所需材料费7万元,人工费8万元,工期0.2个月(原设备均满足要求)。事件(3)的工程变更应如何调整合同价格?

选项 事件(3)的工程变更应如何调整合同价格?

答案

解析
转载请注明原文地址:https://tihaiku.com/jzgc/160559.html

最新回复(0)
