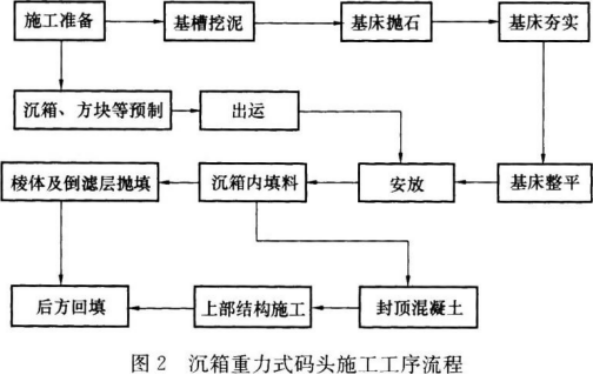

问题 某沉箱重力式码头,主要施工工序有:施工准备、基槽挖泥、基床抛石、基床夯实、基床整平、沉箱预制、沉箱出运、沉箱安放、沉箱内填料、封项混凝土、棱体及倒滤层抛填、上部结构施工、后方回填。该地理论深度基准面在黄海平均海平面下1.29m,大地测量预制场出运码头前沿底高程为-15.67m,拖运时潮高2.12m,沉箱稳定吃水15.0m,拖运富裕水深取0.5m。问题:1.按照给定的施工流程,绘制沉箱重力式码头施工工序流程图。2.从材料和浇注方面考虑,简述胸墙混凝土防裂措施。3.计算沉箱出运所需的最小水深。4.沉箱拖运时实际水深为多少能否出运

选项

答案

解析 1.沉箱重力式码头施工工序流程图如下图所示:2.胸墙混凝土的防裂措施有:原材料方面的防裂措施:(1)水泥宜选择中低热水泥;(2)宜选用膨胀系数较小的骨料;(3)外加剂应选用缓凝型减水剂;(4)采用微膨胀水泥或掺用微膨胀剂,作为结构闭合块的混凝土;(5)掺用纤维(钢纤维或有机合成纤维)提高混凝土的抗拉强度;(6)采用低热高性能混凝土。混凝土浇筑中的措施有:(1)施工中应降低混凝土的浇筑温度;(2)无筋或少筋大体积混凝土中宜埋放块石;(3)控制混凝土内部最高温度;(4)在混凝土降温阶段应采取保温措施;(5)合理设置施工缝;(6)岩石地基表面宜处理平整,防止因应力集中而产生裂缝。在地基与结构之间可设置缓冲层,减小约束;(7)养护的规定:在构件内设置测温系统,采取保温或降温措施,保证结构内部与表面的温差不超过25℃(或设计要求值)。养护水温和混凝土表面温度之差不宜大于15℃。3.沉箱出运所需的最小水深为:15+0.5=15.5m。4.以理论深度基准面为零点的预制场出运码头前沿底高程为:-15.67+1.29=-14.38m,沉箱拖运时实际水深为:2.12+14.38=16.5m。由于沉箱出运所需的最小水深15.5m小于实际水深16.5m,所以能够出运。
